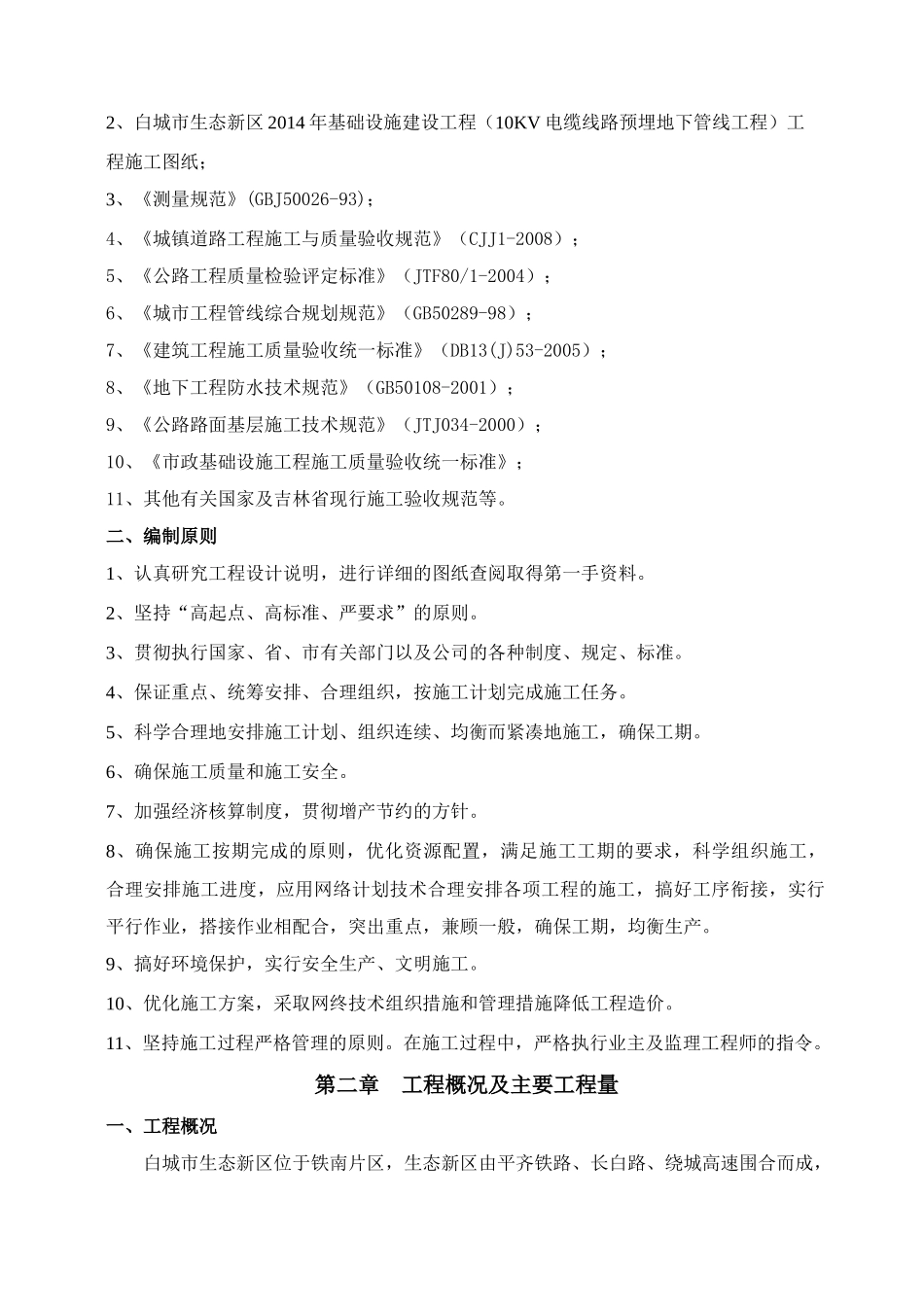

白城市生态新区2014年基础设施建设工程(10KV电缆线路预埋地下管线工程)施工组织设计编制:审批:吉林白城地建建筑工程股份有限公司2015年12月5日目录第一章编制依据和编制原则…………………………………………2第二章工程概况及主要工程量………………………………………3第三章施工方案和施工进度计划及技术组织措施…………………3第四章质量保证措施与承诺…………………………………………7第五章安全生产保证措施……………………………………………16第六章环境保护措施及现场文明施工措施…………………………22第七章冬季施工保证措施……………………………………………25第八章项目组织管理机构及施工现场总平面布置…………………26第九章紧急情况的处理措施、预案…………………………………29第十章与发包人、监理及设计人的配合……………………………35第十一章劳动力和机械设备投入计划………………………………40第一章编制依据和编制原则一、编制依据1、白城市生态新区2014年基础设施建设工程(10KV电缆线路预埋地下管线工程)施招标文件;2、白城市生态新区2014年基础设施建设工程(10KV电缆线路预埋地下管线工程)工程施工图纸;3、《测量规范》(GBJ50026-93);4、《城镇道路工程施工与质量验收规范》(CJJ1-2008);5、《公路工程质量检验评定标准》(JTF80/1-2004);6、《城市工程管线综合规划规范》(GB50289-98);7、《建筑工程施工质量验收统一标准》(DB13(J)53-2005);8、《地下工程防水技术规范》(GB50108-2001);9、《公路路面基层施工技术规范》(JTJ034-2000);10、《市政基础设施工程施工质量验收统一标准》;11、其他有关国家及吉林省现行施工验收规范等。二、编制原则1、认真研究工程设计说明,进行详细的图纸查阅取得第一手资料。2、坚持“高起点、高标准、严要求”的原则。3、贯彻执行国家、省、市有关部门以及公司的各种制度、规定、标准。4、保证重点、统筹安排、合理组织,按施工计划完成施工任务。5、科学合理地安排施工计划、组织连续、均衡而紧凑地施工,确保工期。6、确保施工质量和施工安全。7、加强经济核算制度,贯彻增产节约的方针。8、确保施工按期完成的原则,优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,应用网络计划技术合理安排各项工程的施工,搞好工序衔接,实行平行作业,搭接作业相配合,突出重点,兼顾一般,确保工期,均衡生产。9、搞好环境保护,实行安全生产、文明施工。10、优化施工方案,采取网终技术组织措施和管理措施降低工程造价。11、坚持施工过程严格管理的原则。在施工过程中,严格执行业主及监理工程师的指令。第二章工程概况及主要工程量一、工程概况白城市生态新区位于铁南片区,生态新区由平齐铁路、长白路、绕城高速围合而成,规划总面积约为25平方公里。本工程为生态新区横七路(幸福南街—纵十三路)10KV电缆线路预埋地下管线工程,根据设计要求本工程主要采用电缆保护管。采用PVC—Φ200等型号PVC保护管。电缆井均为钢筋混凝土C30。管线全长约21160延米。二、主要工程量电缆PVC保护管(Φ200)21160延米;通讯光缆六孔PVC导管(Φ200)2169延米;涂塑钢管(Φ200)4512延米;电缆井为41座。第三章施工方案和施工进度计划及技术组织措施一、施工方案制定测量方案的基本原则。以业主提交的测量控制点为依据建立适合本工程的测量体系,保证工作井电缆沟、电缆排管及电缆井定位准确,标高正确。1、平面控制点的测设根据平面控制测量成果记录与总平面定位图测出标高基准点与控制轴线。将基准点引测至周围相对固定的构筑物上。2、根据已有数据计算模拟设置控制点的座标,在电缆沟、电缆排管及电缆井施工前,将各辅助控制点(桩)引至电缆排管及电缆井边硬化部位,放开挖线;待垫层施工完毕,将控制点引入基坑内。3、使用放线设备:J2经纬仪1台,DS3水准仪1台,辅助用品(花杆、插钎、细钢丝、铅笔、记号笔)。电缆基土方之挖好,由省公司放线人员检查、定点定位后,方可进行混凝土工程。4、电缆沟施工方法素砼垫层施工:a.沟槽经验收合格,即垫层中线、边线及标高。抽干积水...
