惠澳铁路DK45+443~DK46+910段线路濒临凤田水库库区,此段线路共长1
467公里,共有中桥一座(已完工)、涵洞8座(已完工3座)、路基土石方施工方13
57万方、路基附属挡护圬工0
56万方(只计有影响的地段)
为了保证施工期间不污染水库库水,减少施工给水库带来的影响,我们在施工中拟采用以下措施
一、桥涵工程施工措施此段线路主要影响到水库的桥涵工程见表一
表一工程名称桥涵孔径中心里程说明中桥2-32mDK45+795主体已完工,锥体未做盖板箱涵1-1
5mDK45+657主体已完工盖板箱涵1-1
0mDK45+944主体已完工盖板箱涵1-1
0mDK46+026未施工盖板箱涵1-1
5mDK46+087主体已完工盖板箱涵1-1
5mDK46+408基础已开挖盖板箱涵1-3
5mDK46+655未施工盖板箱涵1-1
0mDK46+786未施工盖板箱涵1-1
0mDK46+890未施工目前已施工完成的有1座中桥,3座涵洞,另有一个涵洞基础已开挖完毕,尚有5个涵洞未施工
涵洞施工的特点是施工区域相对集中,工期较短,比较有利于保护环境
针对桥涵施工应采取以下措施进行环境保护工作
(1)所有上场的施工人员生活房屋均选择在远离水库库区的适当位置,桥涵施工上场桥涵专业施工队一个,生活房屋选择在惠澳大道旁距离线路150m,减少生活区对水库的影响
(2)施工队生活废水、垃圾均选择固定的地点排放,且深挖深埋,防止雨水冲刷
厕所类污染严重的生活设施在选择时应全面考虑,禁止建在雨水能流入到水库的山坡上
(3)施工便道等临时工程原则上不选在濒临水库地段,实在因施工条件不能避免时,应做好防护工作,隔离水库库水
(4)桥涵施工的场地应规划布置,施工机具、砂石料放置应考虑不会对水库污染,砂、石料的堆放应设小围挡,防止雨水冲刷流入水库

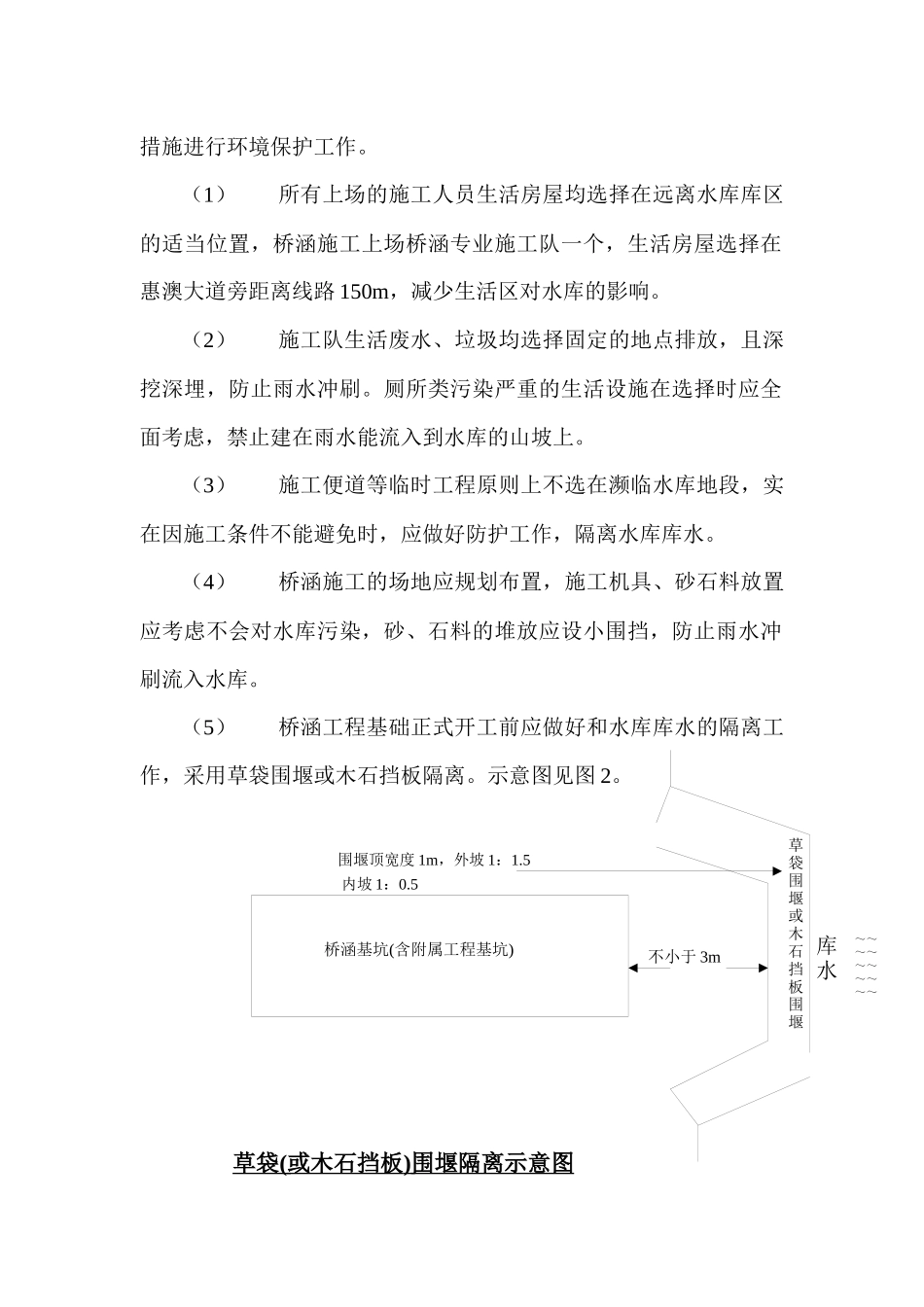

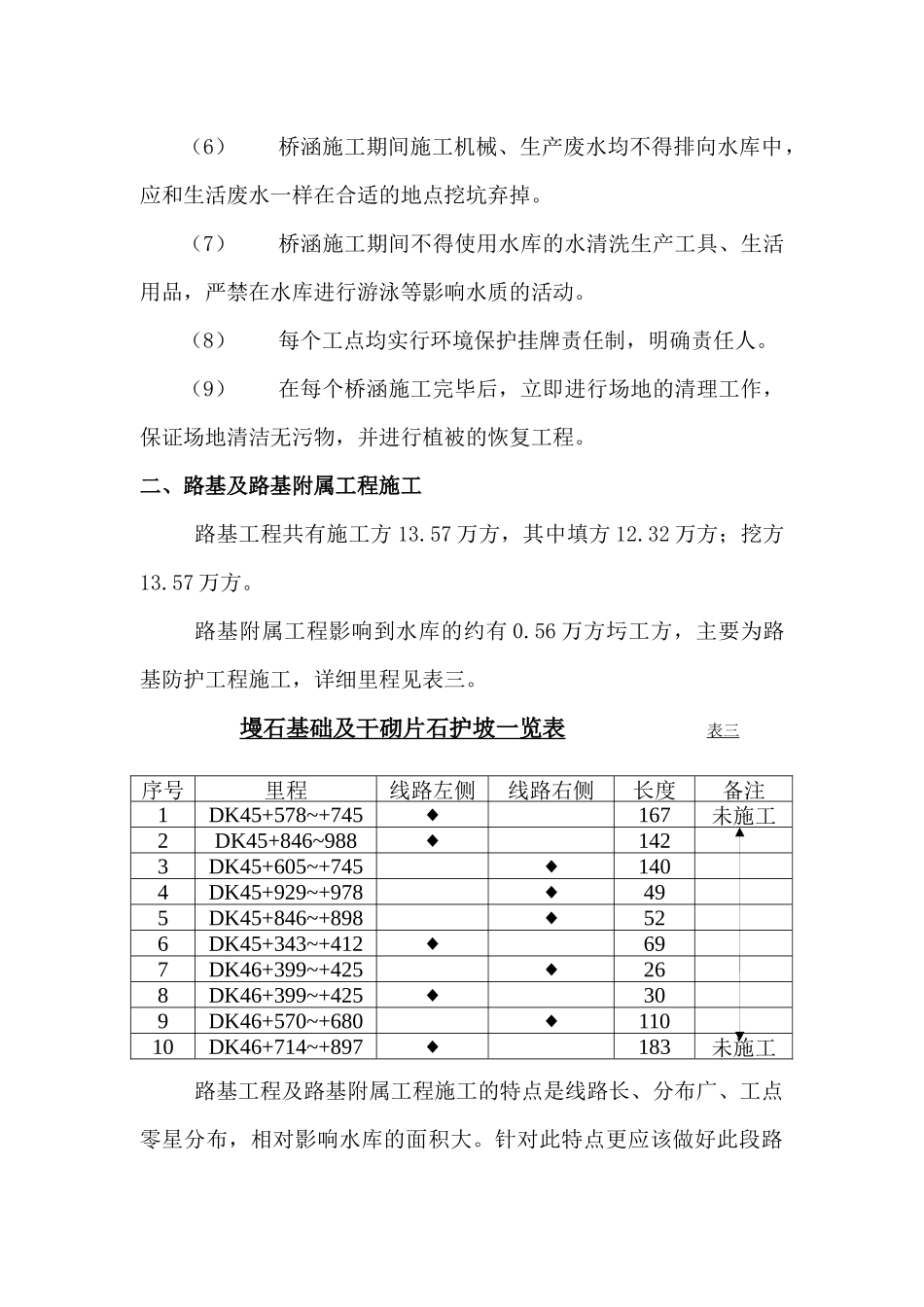

(5)桥涵工程基础正式开工前应做好和水库库水的隔离工作,采用
