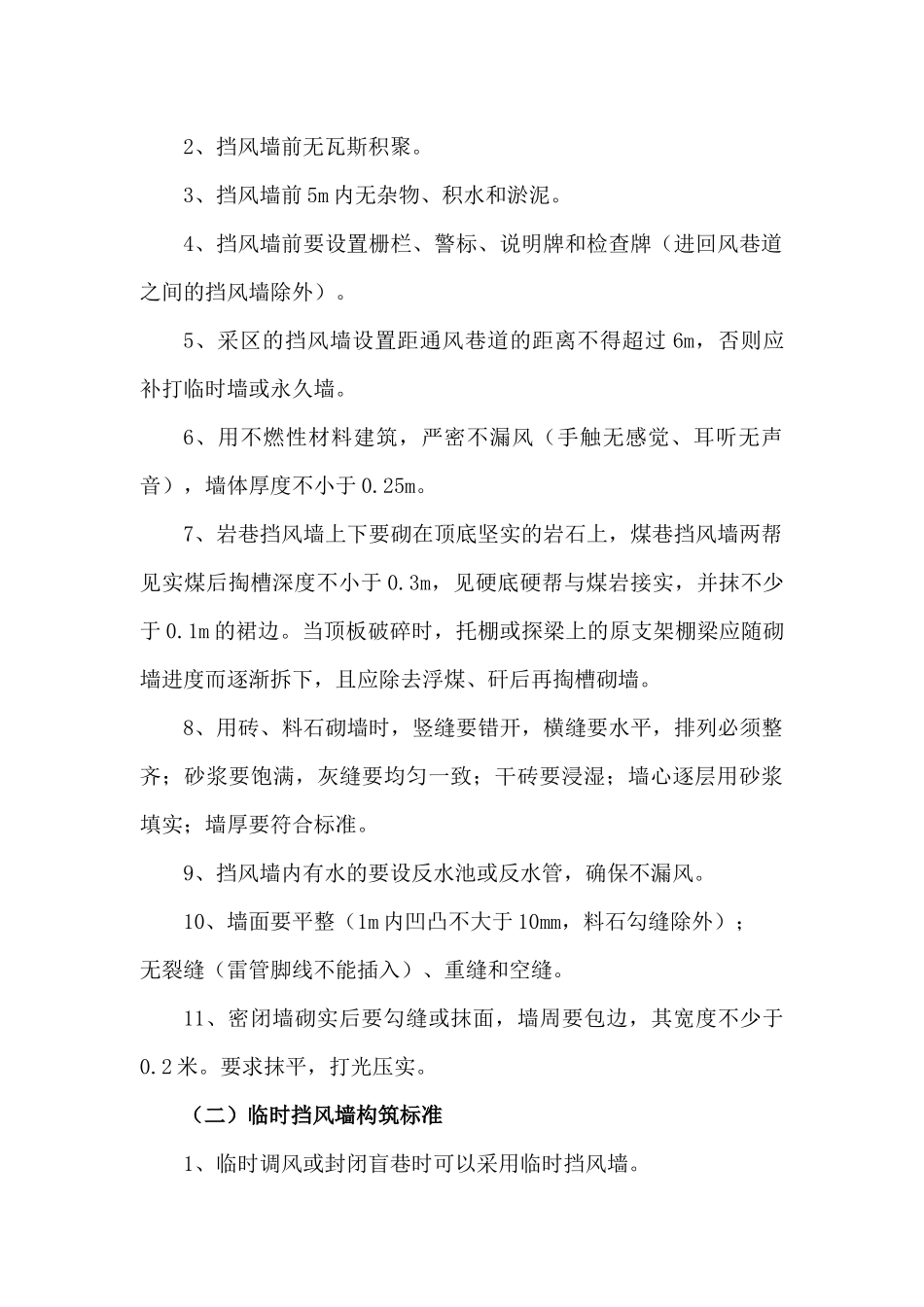

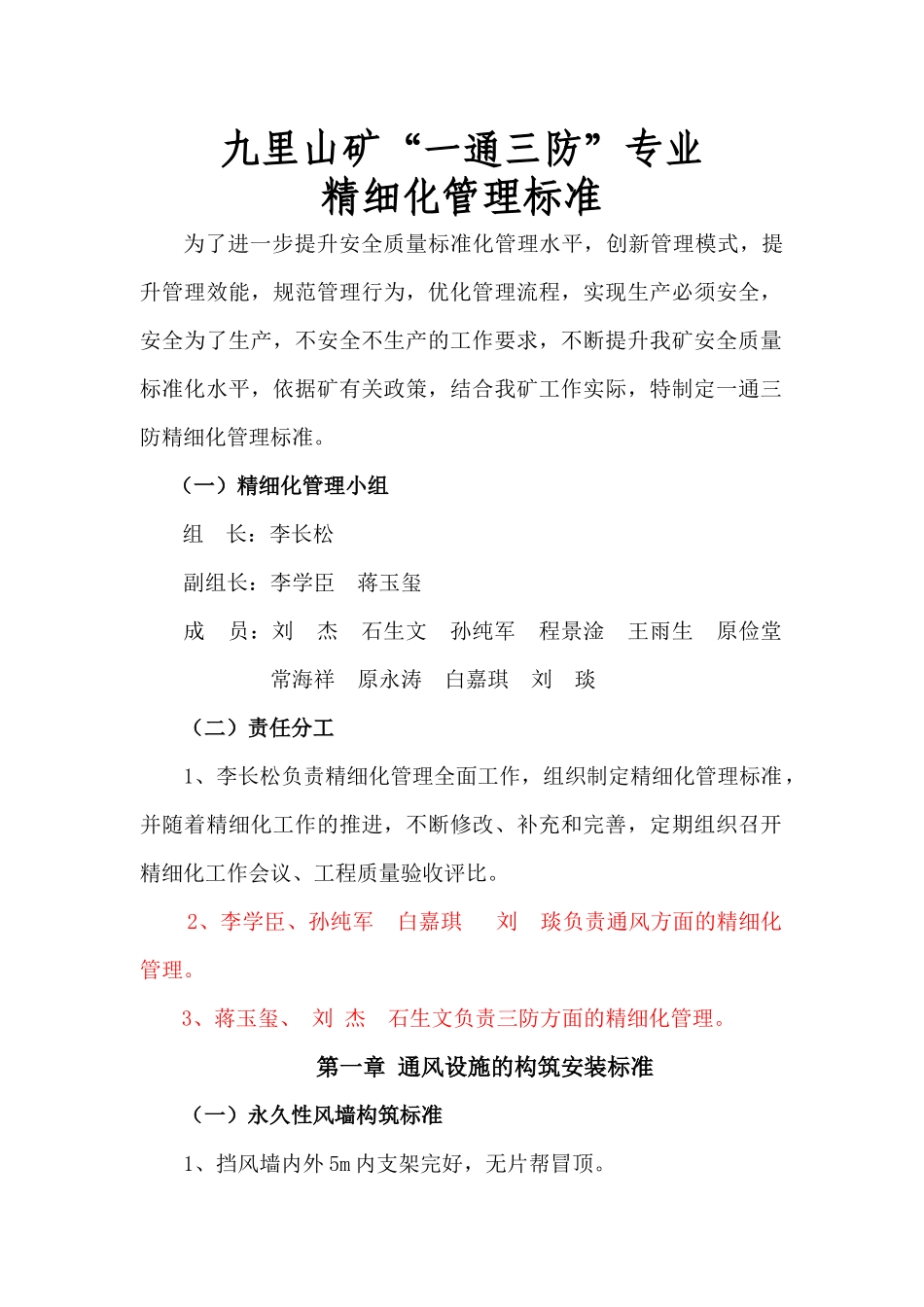

九里山矿“一通三防”专业精细化管理标准为了进一步提升安全质量标准化管理水平,创新管理模式,提升管理效能,规范管理行为,优化管理流程,实现生产必须安全,安全为了生产,不安全不生产的工作要求,不断提升我矿安全质量标准化水平,依据矿有关政策,结合我矿工作实际,特制定一通三防精细化管理标准
(一)精细化管理小组组长:李长松副组长:李学臣蒋玉玺成员:刘杰石生文孙纯军程景淦王雨生原俭堂常海祥原永涛白嘉琪刘琰(二)责任分工1、李长松负责精细化管理全面工作,组织制定精细化管理标准,并随着精细化工作的推进,不断修改、补充和完善,定期组织召开精细化工作会议、工程质量验收评比
2、李学臣、孙纯军白嘉琪刘琰负责通风方面的精细化管理
3、蒋玉玺、刘杰石生文负责三防方面的精细化管理
第一章通风设施的构筑安装标准(一)永久性风墙构筑标准1、挡风墙内外5m内支架完好,无片帮冒顶
2、挡风墙前无瓦斯积聚
3、挡风墙前5m内无杂物、积水和淤泥
4、挡风墙前要设置栅栏、警标、说明牌和检查牌(进回风巷道之间的挡风墙除外)
5、采区的挡风墙设置距通风巷道的距离不得超过6m,否则应补打临时墙或永久墙
6、用不燃性材料建筑,严密不漏风(手触无感觉、耳听无声音),墙体厚度不小于0
7、岩巷挡风墙上下要砌在顶底坚实的岩石上,煤巷挡风墙两帮见实煤后掏槽深度不小于0
3m,见硬底硬帮与煤岩接实,并抹不少于0
当顶板破碎时,托棚或探梁上的原支架棚梁应随砌墙进度而逐渐拆下,且应除去浮煤、矸后再掏槽砌墙
8、用砖、料石砌墙时,竖缝要错开,横缝要水平,排列必须整齐;砂浆要饱满,灰缝要均匀一致;干砖要浸湿;墙心逐层用砂浆填实;墙厚要符合标准
9、挡风墙内有水的要设反水池或反水管,确保不漏风
10、墙面要平整(1m内凹凸不大于10mm,料石勾缝除外);无裂缝(雷管脚线不能插入)、重缝和空缝

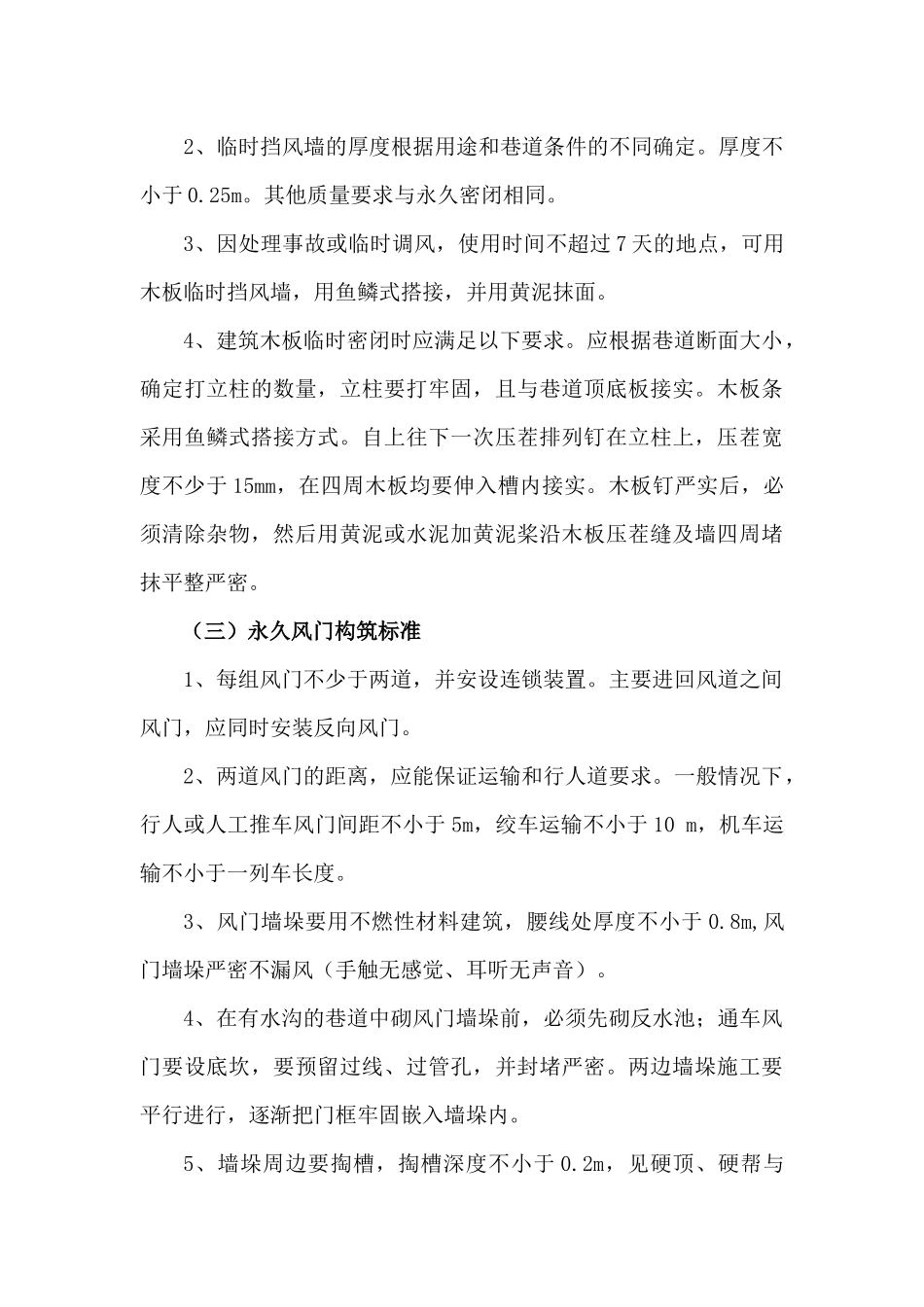

11、密闭墙砌实后要勾缝或抹
