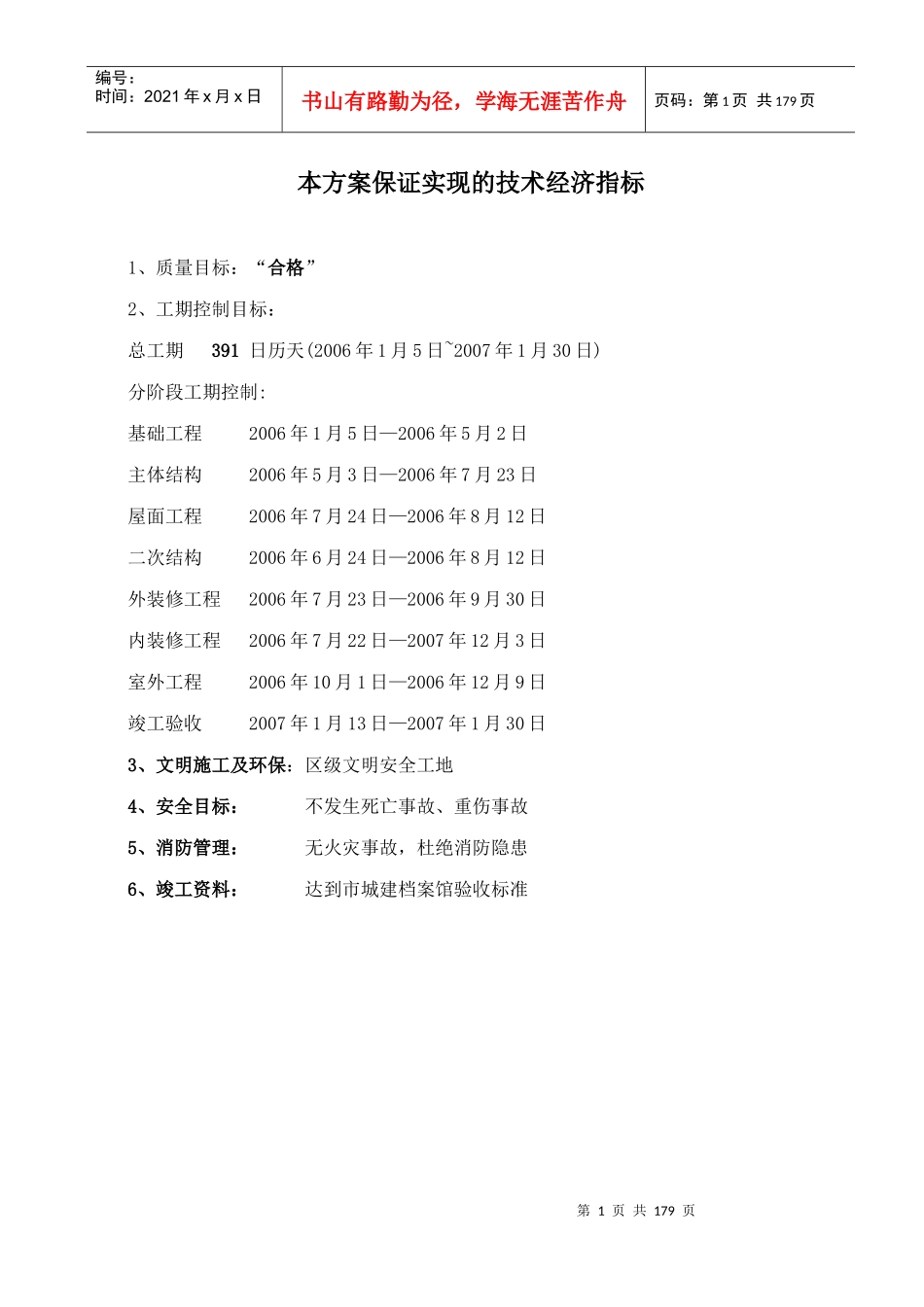

第1页共179页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共179页本方案保证实现的技术经济指标1、质量目标:“合格”2、工期控制目标:总工期391日历天(2006年1月5日~2007年1月30日)分阶段工期控制:基础工程2006年1月5日—2006年5月2日主体结构2006年5月3日—2006年7月23日屋面工程2006年7月24日—2006年8月12日二次结构2006年6月24日—2006年8月12日外装修工程2006年7月23日—2006年9月30日内装修工程2006年7月22日—2007年12月3日室外工程2006年10月1日—2006年12月9日竣工验收2007年1月13日—2007年1月30日3、文明施工及环保:区级文明安全工地4、安全目标:不发生死亡事故、重伤事故5、消防管理:无火灾事故,杜绝消防隐患6、竣工资料:达到市城建档案馆验收标准第2页共179页第1页共179页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共179页目录第一章编制依据

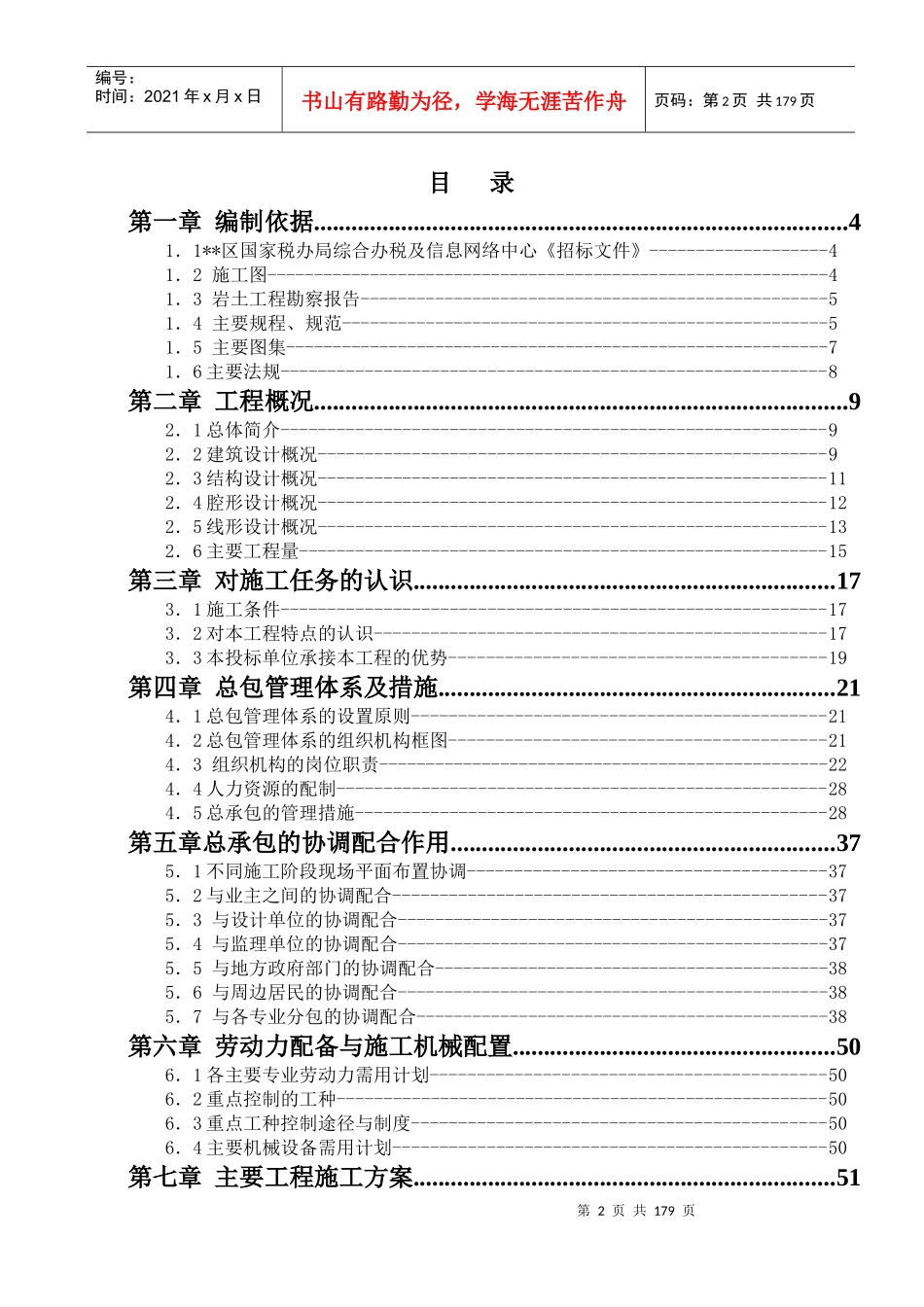

41.1**区国家税办局综合办税及信息网络中心《招标文件》-------------------41.2施工图------------------------------------------------------------41.3岩土工程勘察报告--------------------------------------------------51.4主要规程、规范----------------------------------------------------51.5主要图集----
