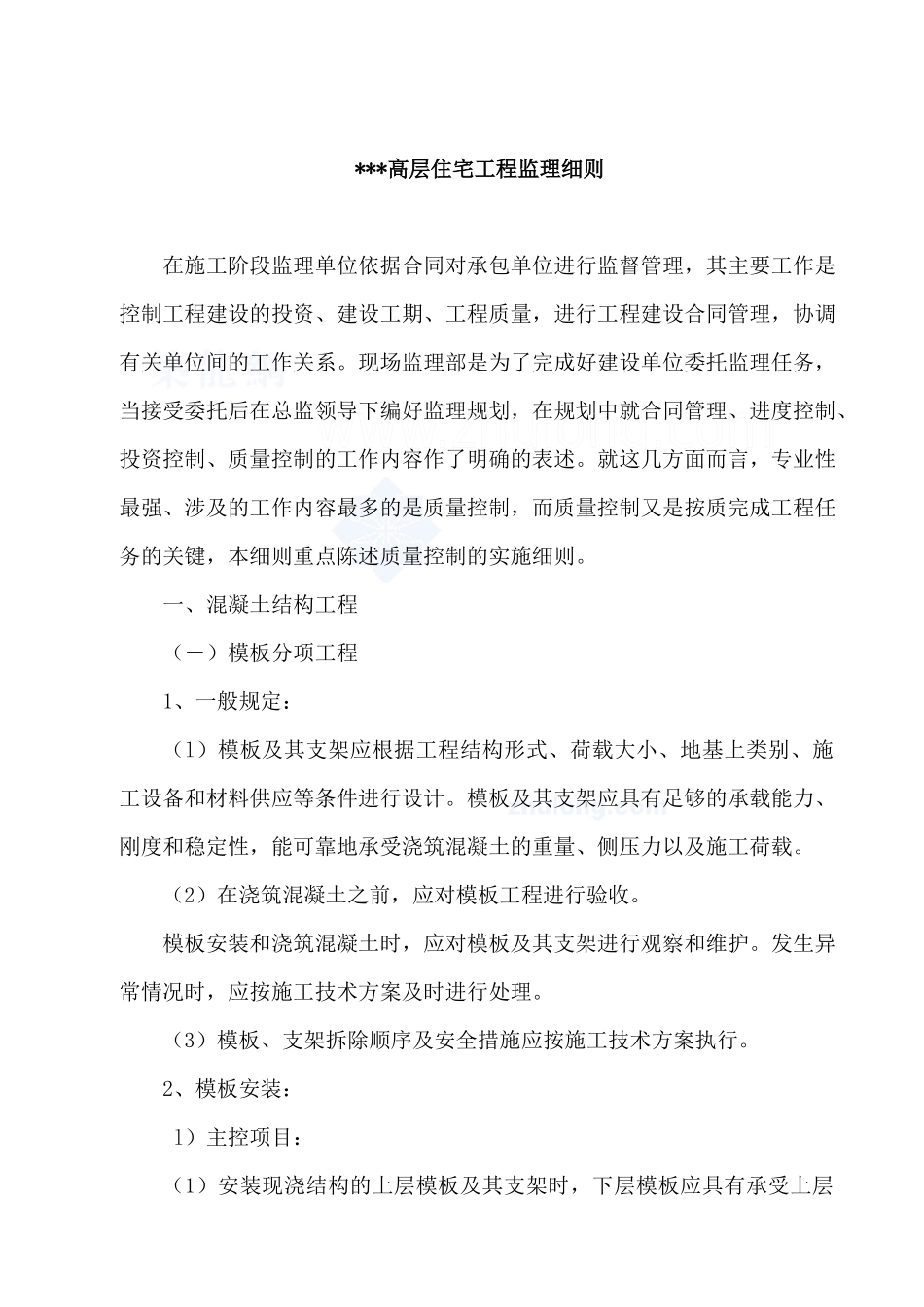

***高层住宅工程监理细则在施工阶段监理单位依据合同对承包单位进行监督管理,其主要工作是控制工程建设的投资、建设工期、工程质量,进行工程建设合同管理,协调有关单位间的工作关系
现场监理部是为了完成好建设单位委托监理任务,当接受委托后在总监领导下编好监理规划,在规划中就合同管理、进度控制、投资控制、质量控制的工作内容作了明确的表述
就这几方面而言,专业性最强、涉及的工作内容最多的是质量控制,而质量控制又是按质完成工程任务的关键,本细则重点陈述质量控制的实施细则
一、混凝土结构工程(-)模板分项工程1、一般规定:(l)模板及其支架应根据工程结构形式、荷载大小、地基上类别、施工设备和材料供应等条件进行设计
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载
(2)在浇筑混凝土之前,应对模板工程进行验收
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护
发生异常情况时,应按施工技术方案及时进行处理
(3)模板、支架拆除顺序及安全措施应按施工技术方案执行

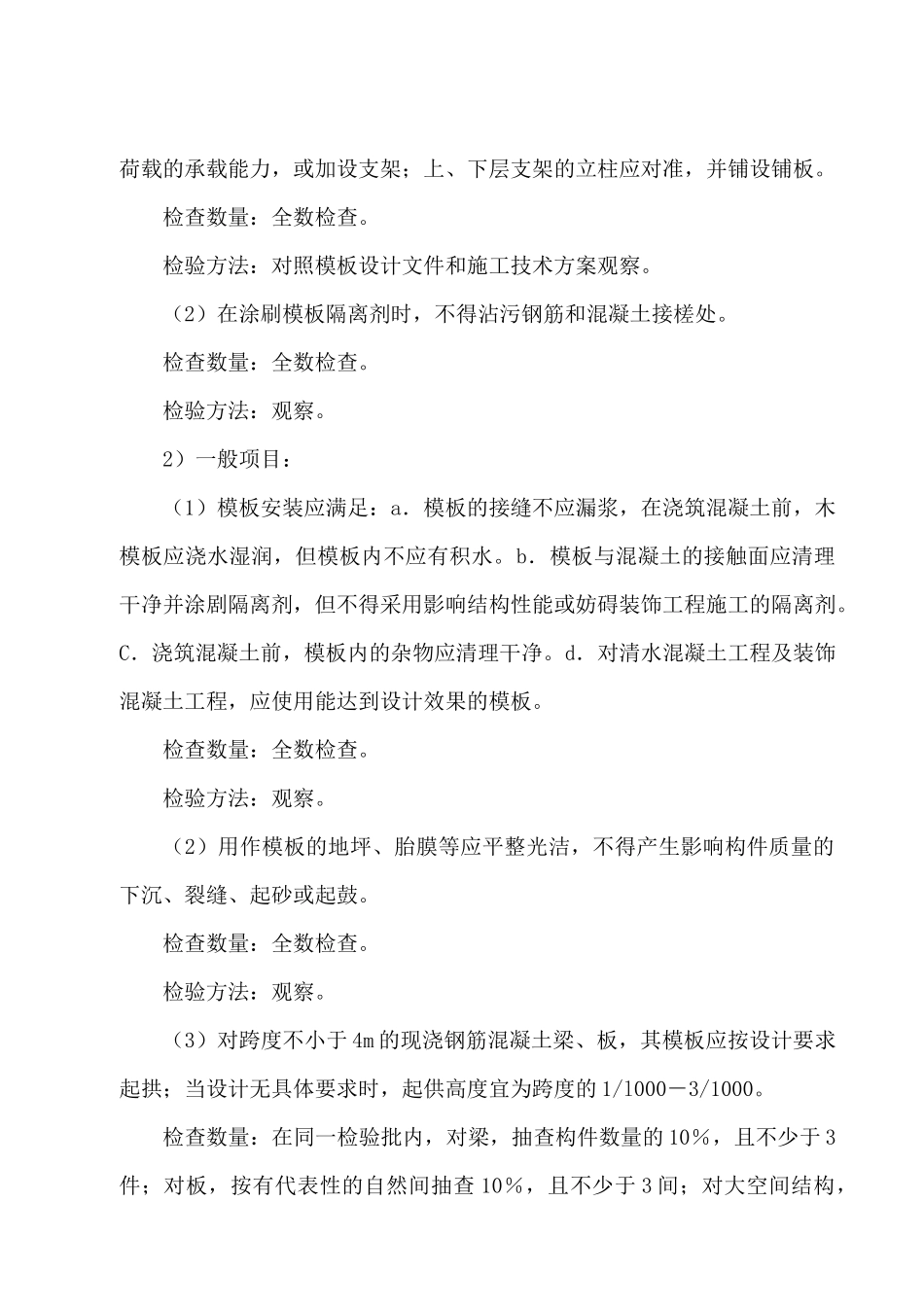

2、模板安装:l)主控项目:(1)安装现浇结构的上层模板及其支架时,下层模板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设铺板
检查数量:全数检查
检验方法:对照模板设计文件和施工技术方案观察
(2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处
检查数量:全数检查
检验方法:观察
2)一般项目:(1)模板安装应满足:a.模板的接缝不应漏浆,在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水
b.模板与混凝土的接触面应清理干净并涂剧隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂
C.浇筑混凝土前,模板内的杂物应清理干净
d.对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板
检查数量:全数检查
检验方法:观察

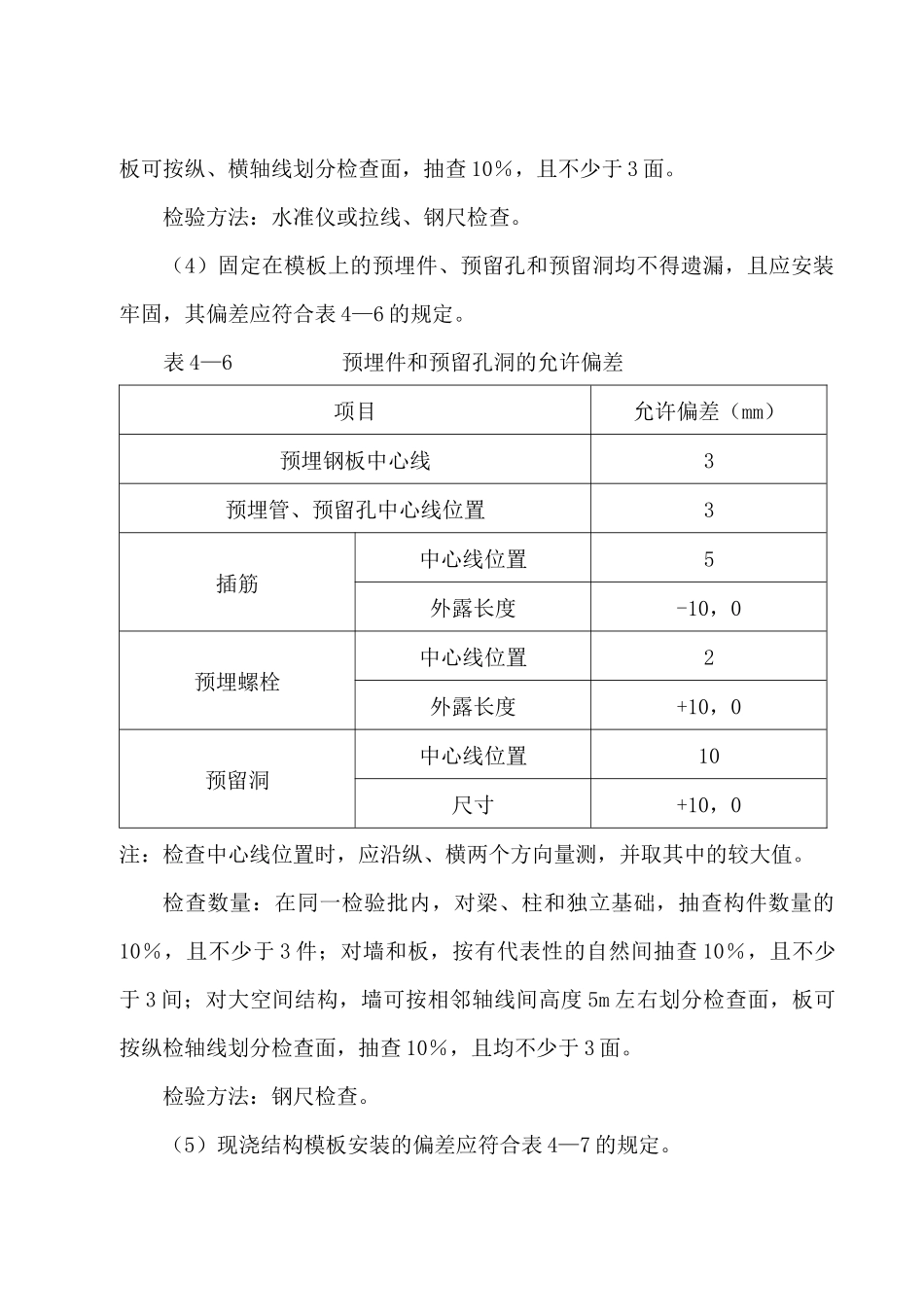

(2)用作模板的地坪、
