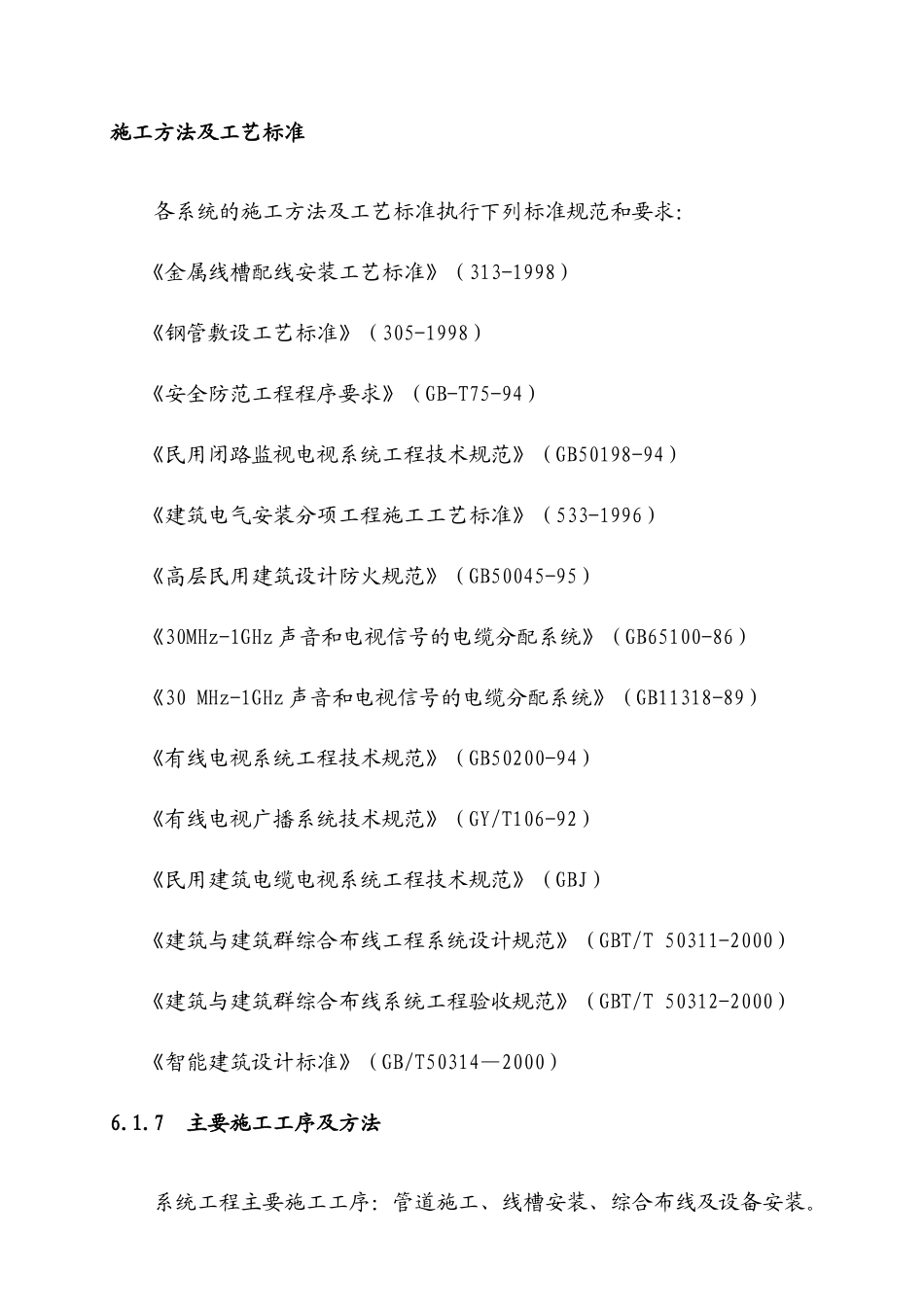

施工方法及工艺标准各系统的施工方法及工艺标准执行下列标准规范和要求:《金属线槽配线安装工艺标准》(313-1998)《钢管敷设工艺标准》(305-1998)《安全防范工程程序要求》(GB-T75-94)《民用闭路监视电视系统工程技术规范》(GB50198-94)《建筑电气安装分项工程施工工艺标准》(533-1996)《高层民用建筑设计防火规范》(GB50045-95)《30MHz-1GHz声音和电视信号的电缆分配系统》(GB65100-86)《30MHz-1GHz声音和电视信号的电缆分配系统》(GB11318-89)《有线电视系统工程技术规范》(GB50200-94)《有线电视广播系统技术规范》(GY/T106-92)《民用建筑电缆电视系统工程技术规范》(GBJ)《建筑与建筑群综合布线工程系统设计规范》(GBT/T50311-2000)《建筑与建筑群综合布线系统工程验收规范》(GBT/T50312-2000)《智能建筑设计标准》(GB/T50314—2000)6
7主要施工工序及方法系统工程主要施工工序:管道施工、线槽安装、综合布线及设备安装

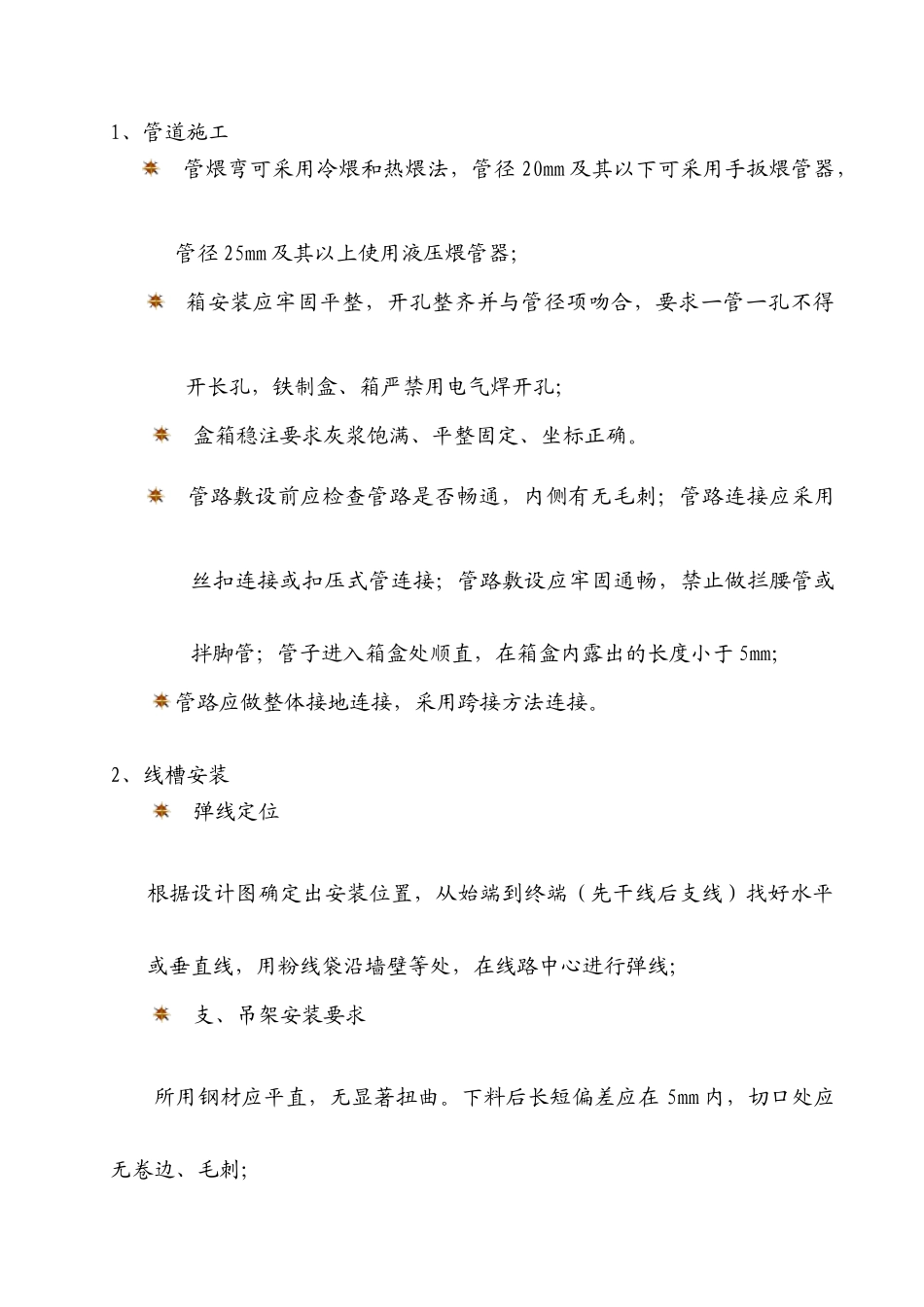

1、管道施工管煨弯可采用冷煨和热煨法,管径20mm及其以下可采用手扳煨管器,管径25mm及其以上使用液压煨管器;箱安装应牢固平整,开孔整齐并与管径项吻合,要求一管一孔不得开长孔,铁制盒、箱严禁用电气焊开孔;盒箱稳注要求灰浆饱满、平整固定、坐标正确
管路敷设前应检查管路是否畅通,内侧有无毛刺;管路连接应采用丝扣连接或扣压式管连接;管路敷设应牢固通畅,禁止做拦腰管或拌脚管;管子进入箱盒处顺直,在箱盒内露出的长度小于5mm;管路应做整体接地连接,采用跨接方法连接

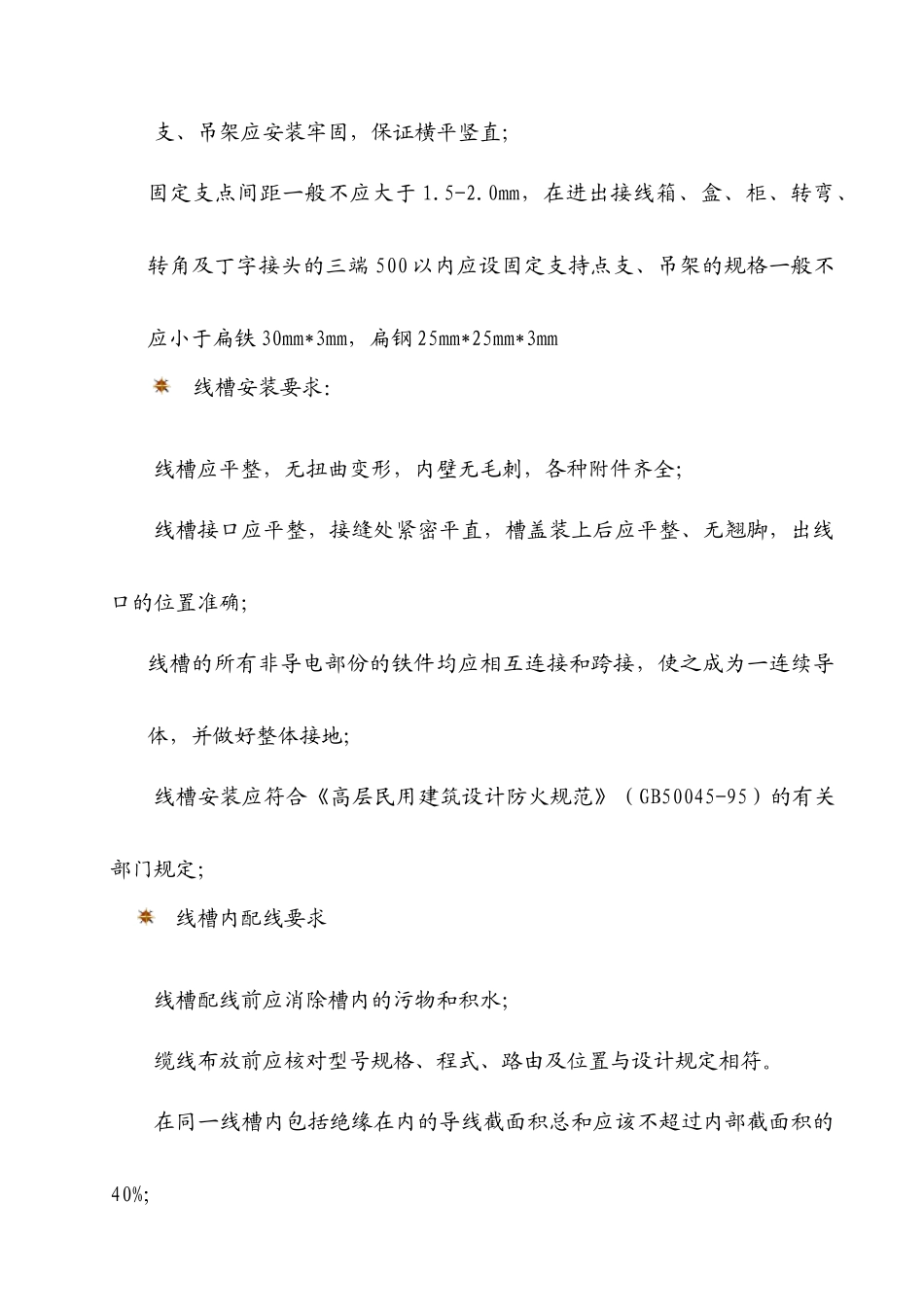

2、线槽安装弹线定位根据设计图确定出安装位置,从始端到终端(先干线后支线)找好水平或垂直线,用粉线袋沿墙壁等处,在线路中心进行弹线;支、吊架安装要求所用钢材应平直,无显著扭曲
