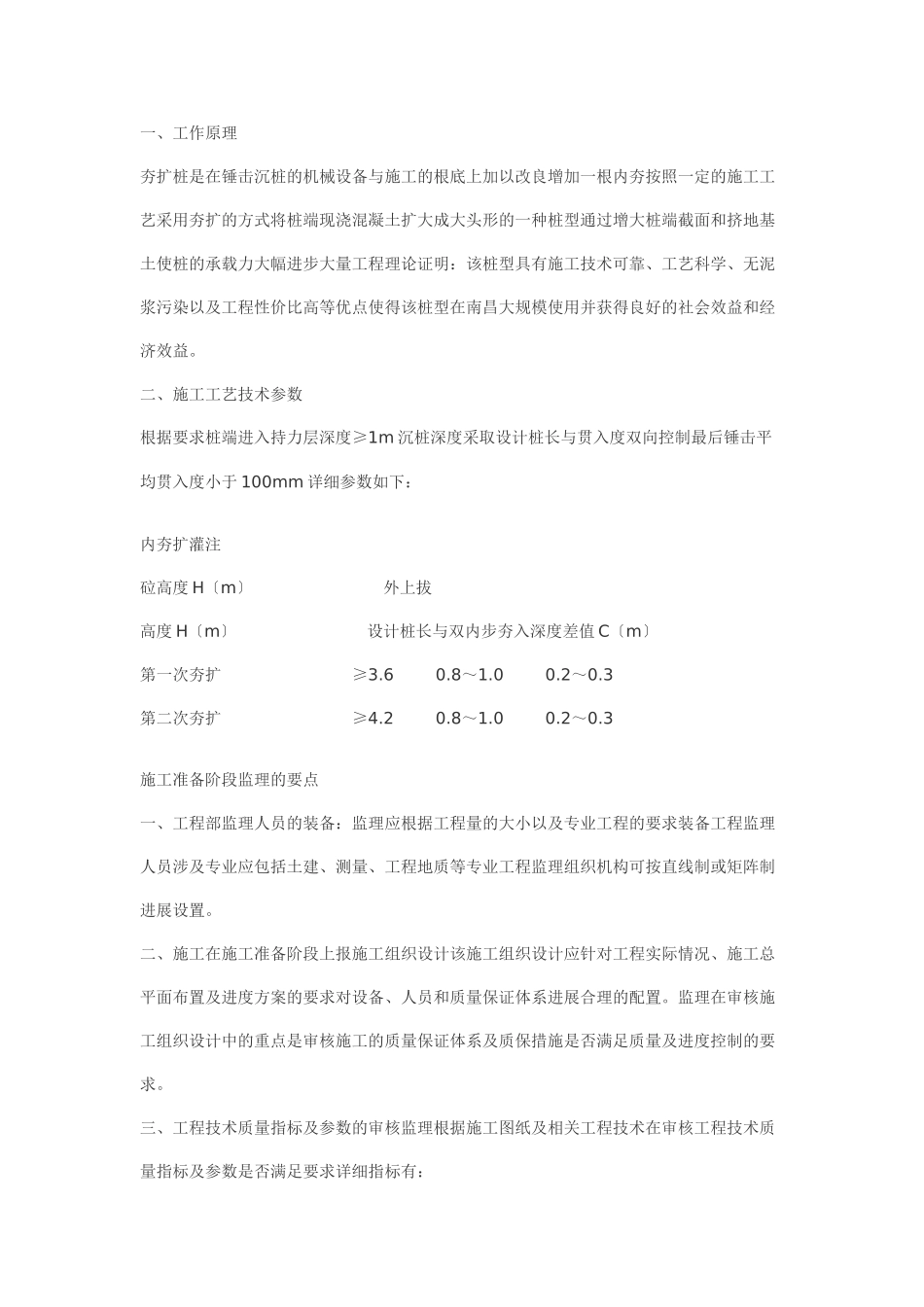

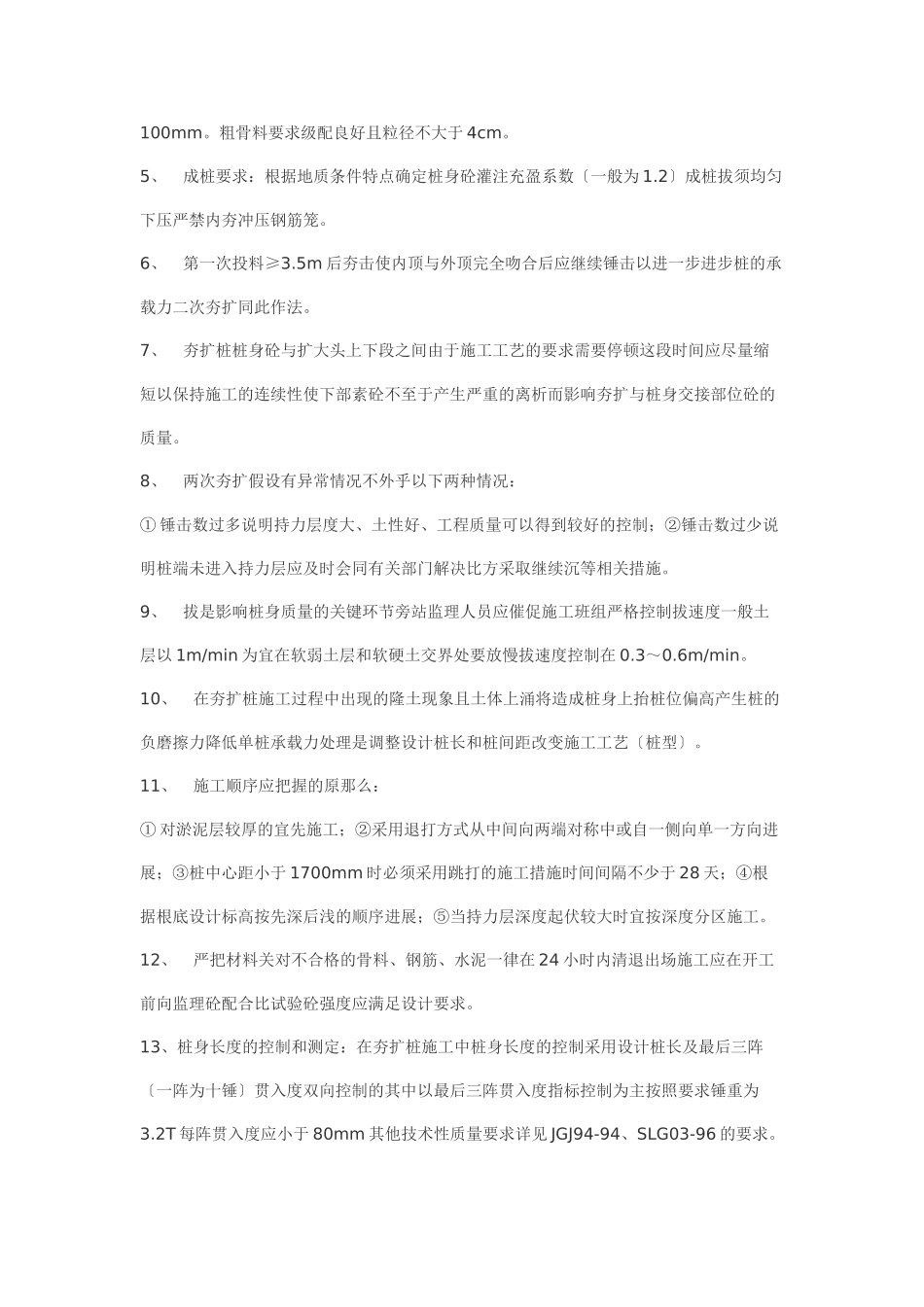

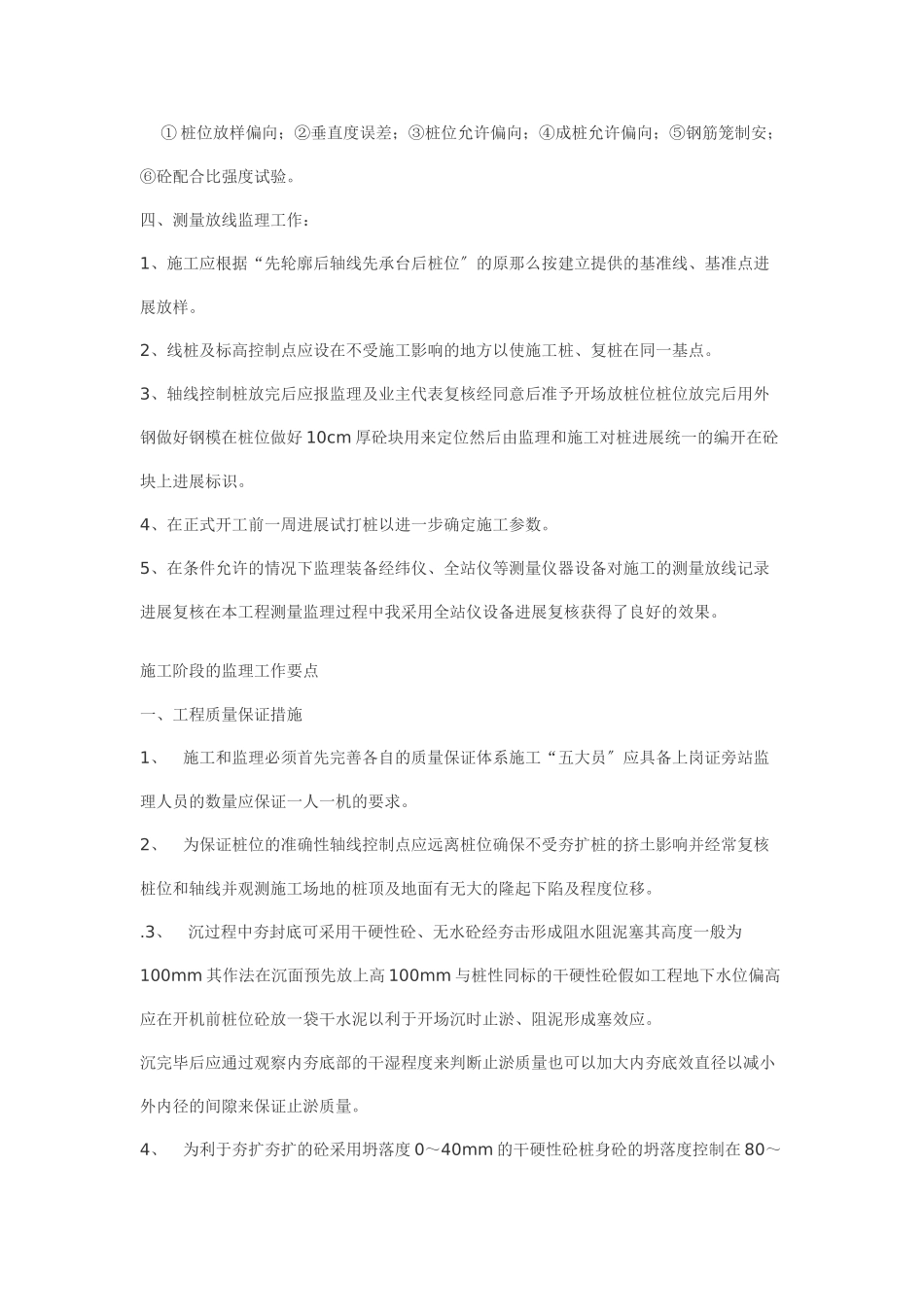

一、工作原理夯扩桩是在锤击沉桩的机械设备与施工的根底上加以改良增加一根内夯按照一定的施工工艺采用夯扩的方式将桩端现浇混凝土扩大成大头形的一种桩型通过增大桩端截面和挤地基土使桩的承载力大幅进步大量工程理论证明:该桩型具有施工技术可靠、工艺科学、无泥浆污染以及工程性价比高等优点使得该桩型在南昌大规模使用并获得良好的社会效益和经济效益。二、施工工艺技术参数根据要求桩端进入持力层深度≥1m沉桩深度采取设计桩长与贯入度双向控制最后锤击平均贯入度小于100mm详细参数如下:内夯扩灌注砬高度H〔m〕外上拔高度H〔m〕设计桩长与双内步夯入深度差值C〔m〕第一次夯扩≥3.60.8~1.00.2~0.3第二次夯扩≥4.20.8~1.00.2~0.3施工准备阶段监理的要点一、工程部监理人员的装备:监理应根据工程量的大小以及专业工程的要求装备工程监理人员涉及专业应包括土建、测量、工程地质等专业工程监理组织机构可按直线制或矩阵制进展设置。二、施工在施工准备阶段上报施工组织设计该施工组织设计应针对工程实际情况、施工总平面布置及进度方案的要求对设备、人员和质量保证体系进展合理的配置。监理在审核施工组织设计中的重点是审核施工的质量保证体系及质保措施是否满足质量及进度控制的要求。三、工程技术质量指标及参数的审核监理根据施工图纸及相关工程技术在审核工程技术质量指标及参数是否满足要求详细指标有:①桩位放样偏向;②垂直度误差;③桩位允许偏向;④成桩允许偏向;⑤钢筋笼制安;⑥砼配合比强度试验。四、测量放线监理工作:1、施工应根据“先轮廓后轴线先承台后桩位〞的原那么按建立提供的基准线、基准点进展放样。2、线桩及标高控制点应设在不受施工影响的地方以使施工桩、复桩在同一基点。3、轴线控制桩放完后应报监理及业主代表复核经同意后准予开场放桩位桩位放完后用外钢做好钢模在桩位做好10cm厚砼块用来定位然后由监理和施工对桩进展统一的编开在砼块上进展标识。4、在正式开工前一周进展试打桩以进一步确定施工参数。5、在条件允许的情况下监理装备经纬仪、全站仪等测量仪器设备对施工的测量放线记录进展复核在本工程测量监理过程中我采用全站仪设备进展复核获得了良好的效果。施工阶段的监理工作要点一、工程质量保证措施1、施工和监理必须首先完善各自的质量保证体系施工“五大员〞应具备上岗证旁站监理人员的数量应保证一人一机的要求。2、为保证桩位的准确性轴线控制点应远离桩位确保不受夯扩桩的挤土影响并经常复核桩位和轴线并观测施工场地的桩顶及地面有无大的隆起下陷及程度位移。.3、沉过程中夯封底可采用干硬性砼、无水砼经夯击形成阻水阻泥塞其高度一般为100mm其作法在沉面预先放上高100mm与桩性同标的干硬性砼假如工程地下水位偏高应在开机前桩位砼放一袋干水泥以利于开场沉时止淤、阻泥形成塞效应。沉完毕后应通过观察内夯底部的干湿程度来判断止淤质量也可以加大内夯底效直径以减小外内径的间隙来保证止淤质量。4、为利于夯扩夯扩的砼采用坍落度0~40mm的干硬性砼桩身砼的坍落度控制在80~100mm。粗骨料要求级配良好且粒径不大于4cm。5、成桩要求:根据地质条件特点确定桩身砼灌注充盈系数〔一般为1.2〕成桩拔须均匀下压严禁内夯冲压钢筋笼。6、第一次投料≥3.5m后夯击使内顶与外顶完全吻合后应继续锤击以进一步进步桩的承载力二次夯扩同此作法。7、夯扩桩桩身砼与扩大头上下段之间由于施工工艺的要求需要停顿这段时间应尽量缩短以保持施工的连续性使下部素砼不至于产生严重的离析而影响夯扩与桩身交接部位砼的质量。8、两次夯扩假设有异常情况不外乎以下两种情况:①锤击数过多说明持力层度大、土性好、工程质量可以得到较好的控制;②锤击数过少说明桩端未进入持力层应及时会同有关部门解决比方采取继续沉等相关措施。9、拔是影响桩身质量的关键环节旁站监理人员应催促施工班组严格控制拔速度一般土层以1m/min为宜在软弱土层和软硬土交界处要放慢拔速度控制在0.3~0.6m/min。10、在夯扩桩施工过程中出现的隆土现象且土体上涌将造成桩身上抬桩位偏高产生桩的负磨擦力降低单桩承载力处理是调整设计桩长和桩间距改变施工工艺〔桩型〕。1...
