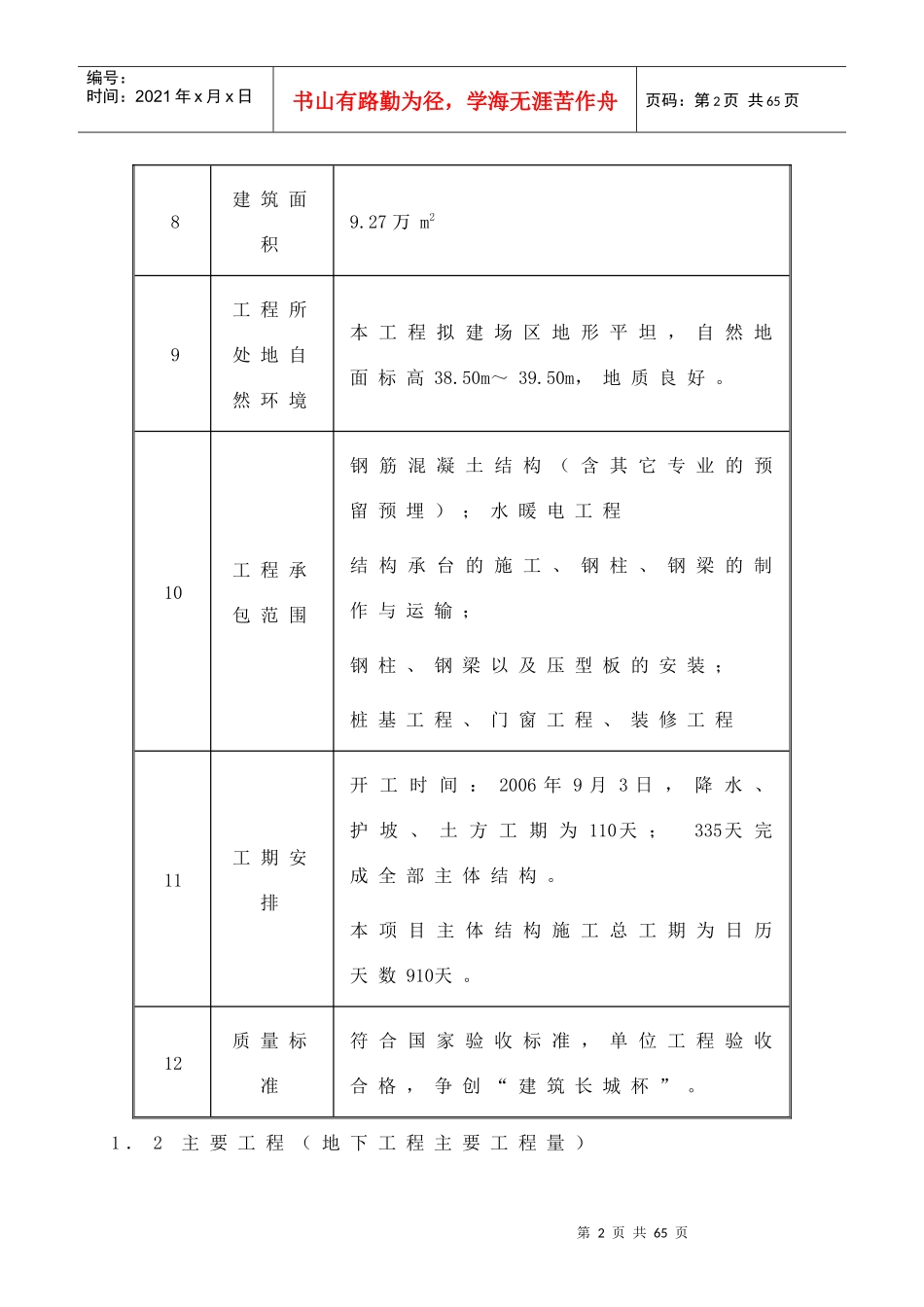

第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共65页施工项目策划第一章.工程概况1.1项目名称、位置序号项目内容1工程名称**大厦二期2建设地点北京市朝阳区**东路与**路交接处路口北侧3设计单位北京市**建筑设计研究院4建设单位北京**房地产有限公司5监理单位北京**国际工程管理有限公司6质量监督单位朝阳区质量监督站7施工单位北京**建设工程有限公司第2页共65页第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共65页8建筑面积9
27万m29工程所处地自然环境本工程拟建场区地形平坦,自然地面标高38
50m~39
50m,地质良好
10工程承包范围钢筋混凝土结构(含其它专业的预留预埋);水暖电工程结构承台的施工、钢柱、钢梁的制作与运输;钢柱、钢梁以及压型板的安装;桩基工程、门窗工程、装修工程11工期安排开工时间:2006年9月3日,降水、护坡、土方工期为110天;335天完成全部主体结构
本项目主体结构施工总工期为日历天数910天
12质量标准符合国家验收标准,单位工程验收合格,争创“建筑长城杯”
1.2主要工程(地下工程主要工程量)第3页共65页第2页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共65页序号分项名称单位工程量备注1混凝土及钢筋混凝土工程m319667
83地下部分2钢筋工程t4048
36地下部分3屋面及防水工程㎡18916
23地下部分1.3各子项目(单位工程)的逻辑关系本工程拟定以中间核心筒为切入点,先地下后地上、先结构后装修、由内向外逐步施工的顺序,钢结构穿插于其中,先后完成:降水护坡及土方的开挖→桩基础施工→地基钎探→基础地下室施工→上部核心筒施工→上部框架结构施工→屋面施工→装修施工1.4施工条件a、交通、水、电、通讯条件:现场
