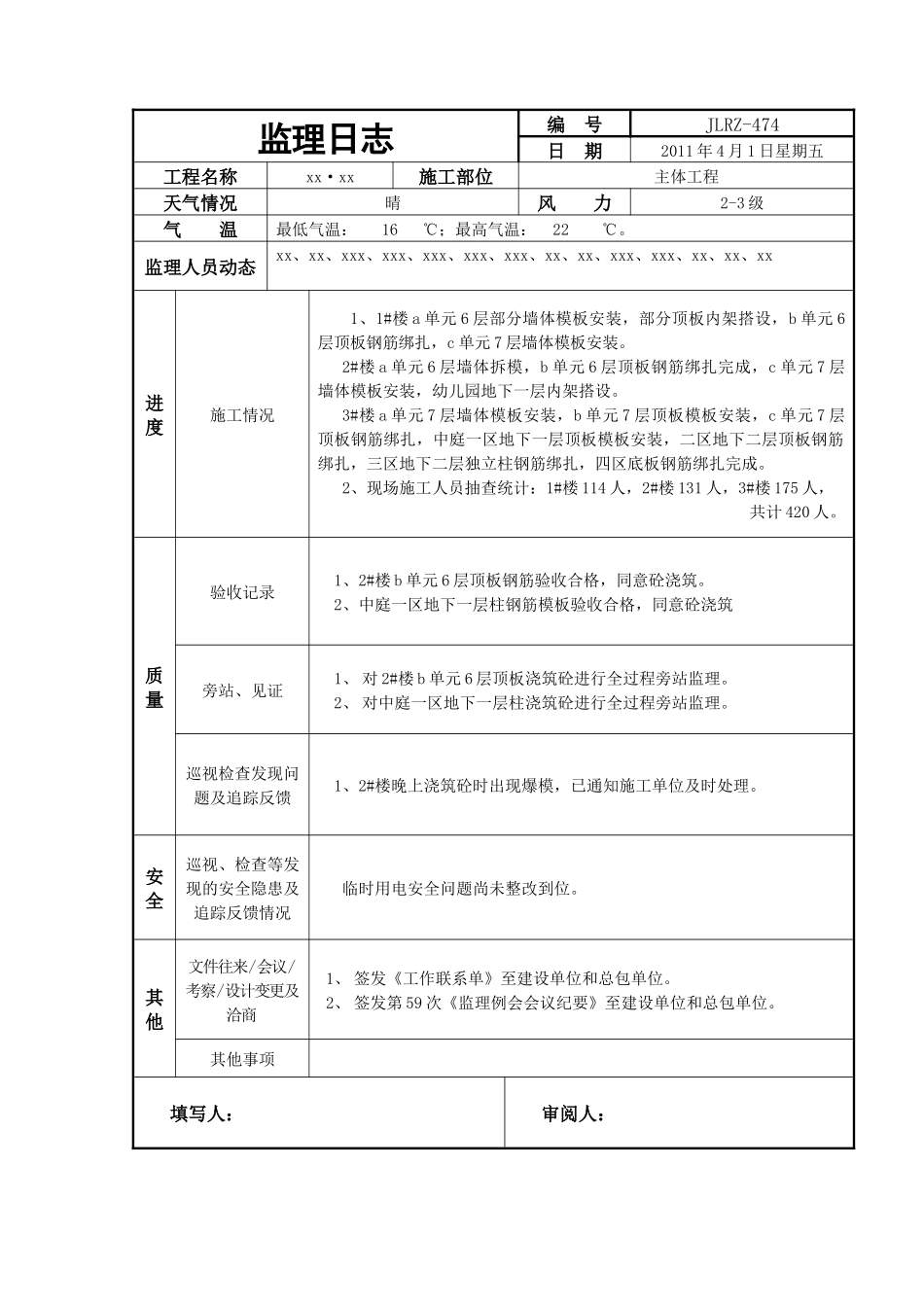

监理日志编号JLRZ-474日期2011年4月1日星期五工程名称xx·xx施工部位主体工程天气情况晴风力2-3级气温最低气温:16℃;最高气温:22℃
监理人员动态xx、xx、xxx、xxx、xxx、xxx、xxx、xx、xx、xxx、xxx、xx、xx、xx进度施工情况1、1#楼a单元6层部分墙体模板安装,部分顶板内架搭设,b单元6层顶板钢筋绑扎,c单元7层墙体模板安装
2#楼a单元6层墙体拆模,b单元6层顶板钢筋绑扎完成,c单元7层墙体模板安装,幼儿园地下一层内架搭设
3#楼a单元7层墙体模板安装,b单元7层顶板模板安装,c单元7层顶板钢筋绑扎,中庭一区地下一层顶板模板安装,二区地下二层顶板钢筋绑扎,三区地下二层独立柱钢筋绑扎,四区底板钢筋绑扎完成
2、现场施工人员抽查统计:1#楼114人,2#楼131人,3#楼175人,共计420人
质量验收记录1、2#楼b单元6层顶板钢筋验收合格,同意砼浇筑
2、中庭一区地下一层柱钢筋模板验收合格,同意砼浇筑旁站、见证1、对2#楼b单元6层顶板浇筑砼进行全过程旁站监理
2、对中庭一区地下一层柱浇筑砼进行全过程旁站监理
巡视检查发现问题及追踪反馈1、2#楼晚上浇筑砼时出现爆模,已通知施工单位及时处理
安全巡视、检查等发现的安全隐患及追踪反馈情况临时用电安全问题尚未整改到位
其他文件往来/会议/考察/设计变更及洽商1、签发《工作联系单》至建设单位和总包单位
2、签发第59次《监理例会会议纪要》至建设单位和总包单位

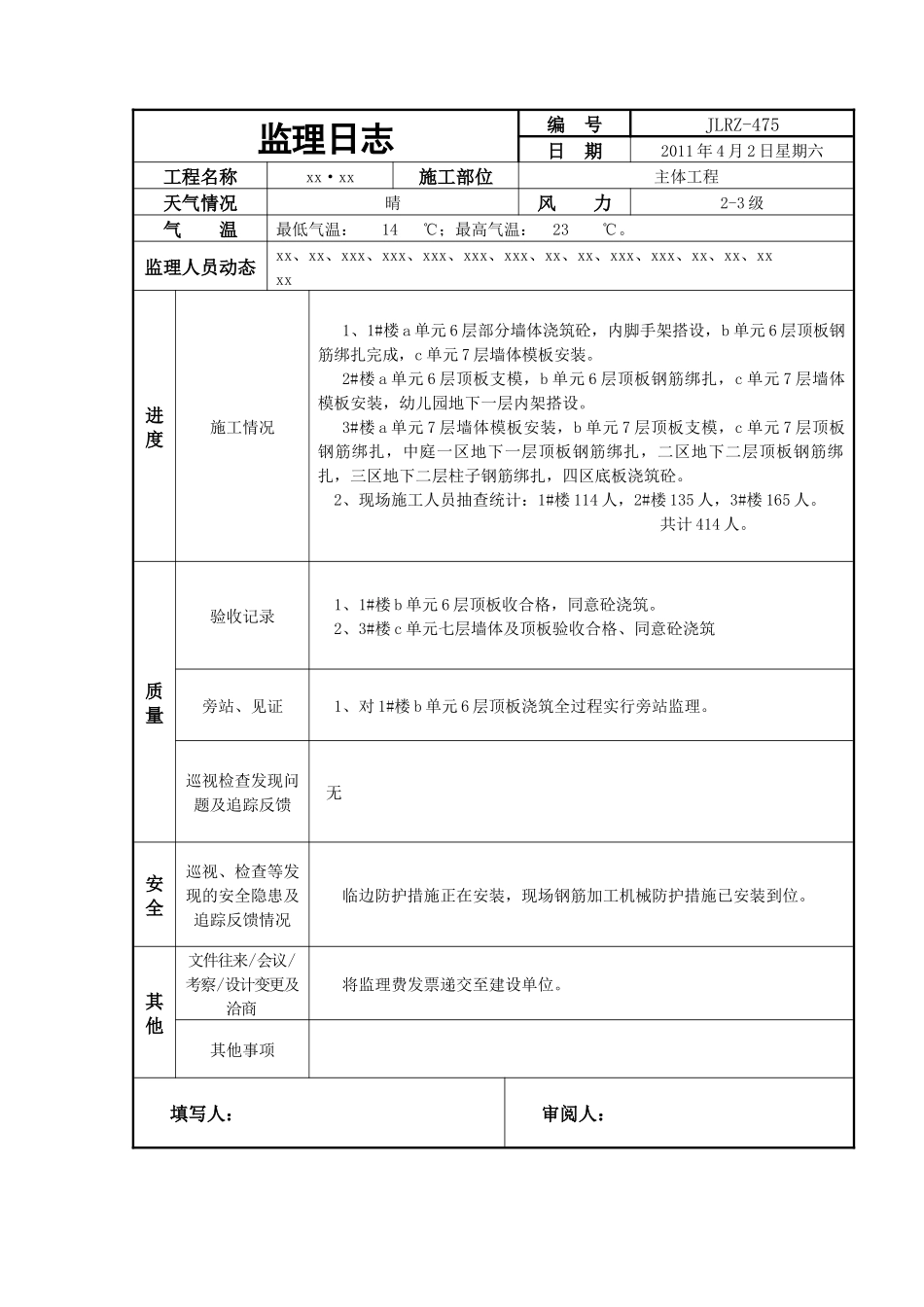

其他事项填写人:审阅人:监理日志编号JLRZ-475日期2011年4月2日星期六工程名称xx·xx施工部位主体工程天气情况晴风力2-3级气温最低气温:14℃;最高气温:23℃
监理人员动态xx、xx、xxx、xxx、xxx、xxx、xxx、xx、xx、xxx、xxx、xx、xx、xxxx进度施工情况1、1#楼a单元6层部分墙体
