屋面保温系统施工交底书青岛科瑞新型环保材料技术交底记录鲁JJ-005工程名称施工001交底部位屋面工序名称屋面保温交底提要:屋面保温的相关材料、机具准备、质量要求及施工工艺

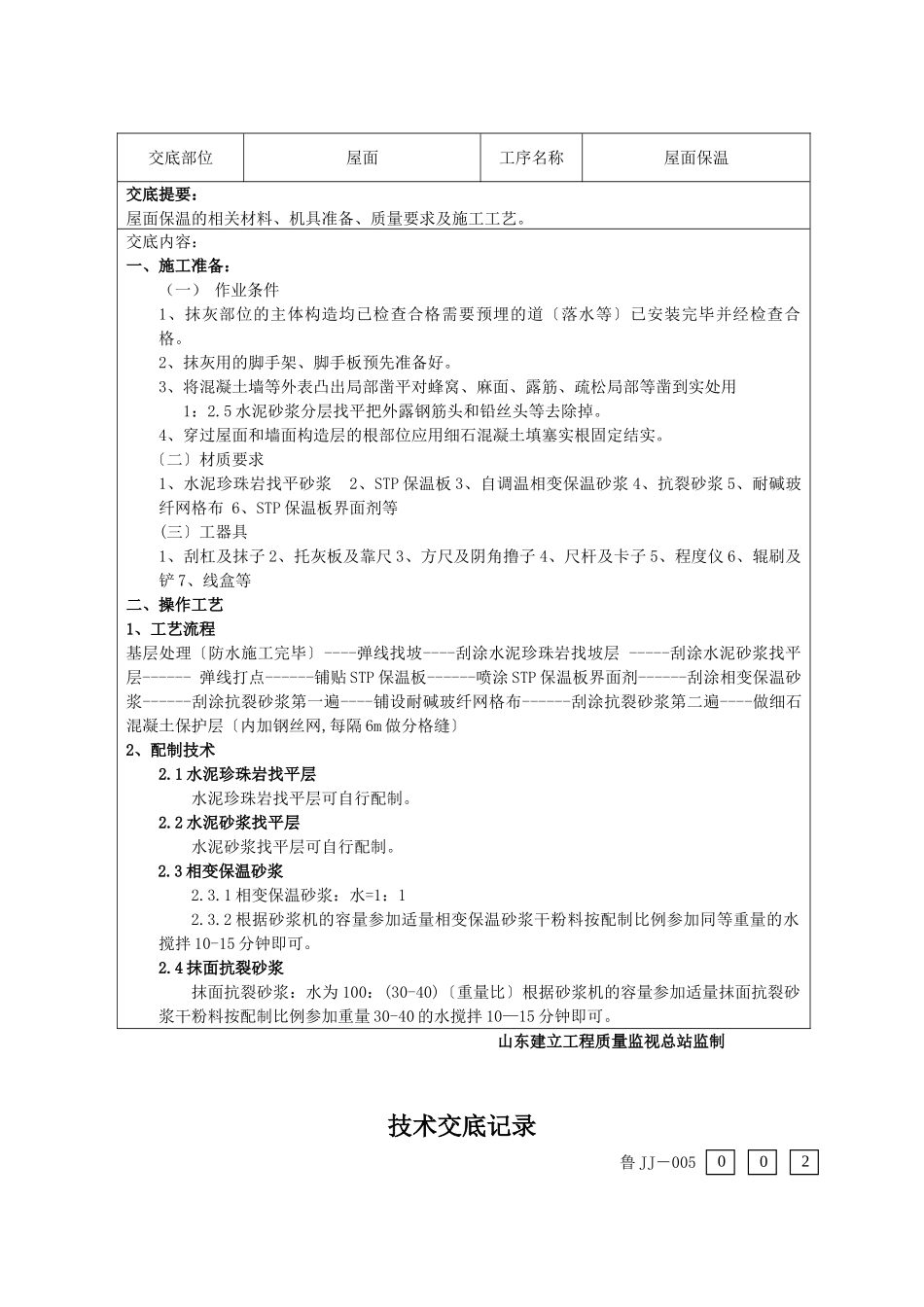

交底内容:一、施工准备:(一)作业条件1、抹灰部位的主体构造均已检查合格需要预埋的道〔落水等〕已安装完毕并经检查合格
2、抹灰用的脚手架、脚手板预先准备好
3、将混凝土墙等外表凸出局部凿平对蜂窝、麻面、露筋、疏松局部等凿到实处用1:2
5水泥砂浆分层找平把外露钢筋头和铅丝头等去除掉
4、穿过屋面和墙面构造层的根部位应用细石混凝土填塞实根固定结实
〔二〕材质要求1、水泥珍珠岩找平砂浆2、STP保温板3、自调温相变保温砂浆4、抗裂砂浆5、耐碱玻纤网格布6、STP保温板界面剂等(三〕工器具1、刮杠及抹子2、托灰板及靠尺3、方尺及阴角撸子4、尺杆及卡子5、程度仪6、辊刷及铲7、线盒等二、操作工艺1、工艺流程基层处理〔防水施工完毕〕----弹线找坡----刮涂水泥珍珠岩找坡层-----刮涂水泥砂浆找平层------弹线打点------铺贴STP保温板------喷涂STP保温板界面剂------刮涂相变保温砂浆------刮涂抗裂砂浆第一遍----铺设耐碱玻纤网格布------刮涂抗裂砂浆第二遍----做细石混凝土保护层〔内加钢丝网,每隔6m做分格缝〕2、配制技术2
1水泥珍珠岩找平层水泥珍珠岩找平层可自行配制
2水泥砂浆找平层水泥砂浆找平层可自行配制
3相变保温砂浆2
1相变保温砂浆:水=1:12
2根据砂浆机的容量参加适量相变保温砂浆干粉料按配制比例参加同等重量的水搅拌10-15分钟即可
4抹面抗裂砂浆抹面抗裂砂浆:水为100:(30-40)〔重量比〕根据砂浆机的容量参加适量抹面抗裂砂浆干粉料按配制比例参加重量30-40的水搅拌10—15分钟即可
山东建立工程质量监视总站监制技术交底记录鲁
