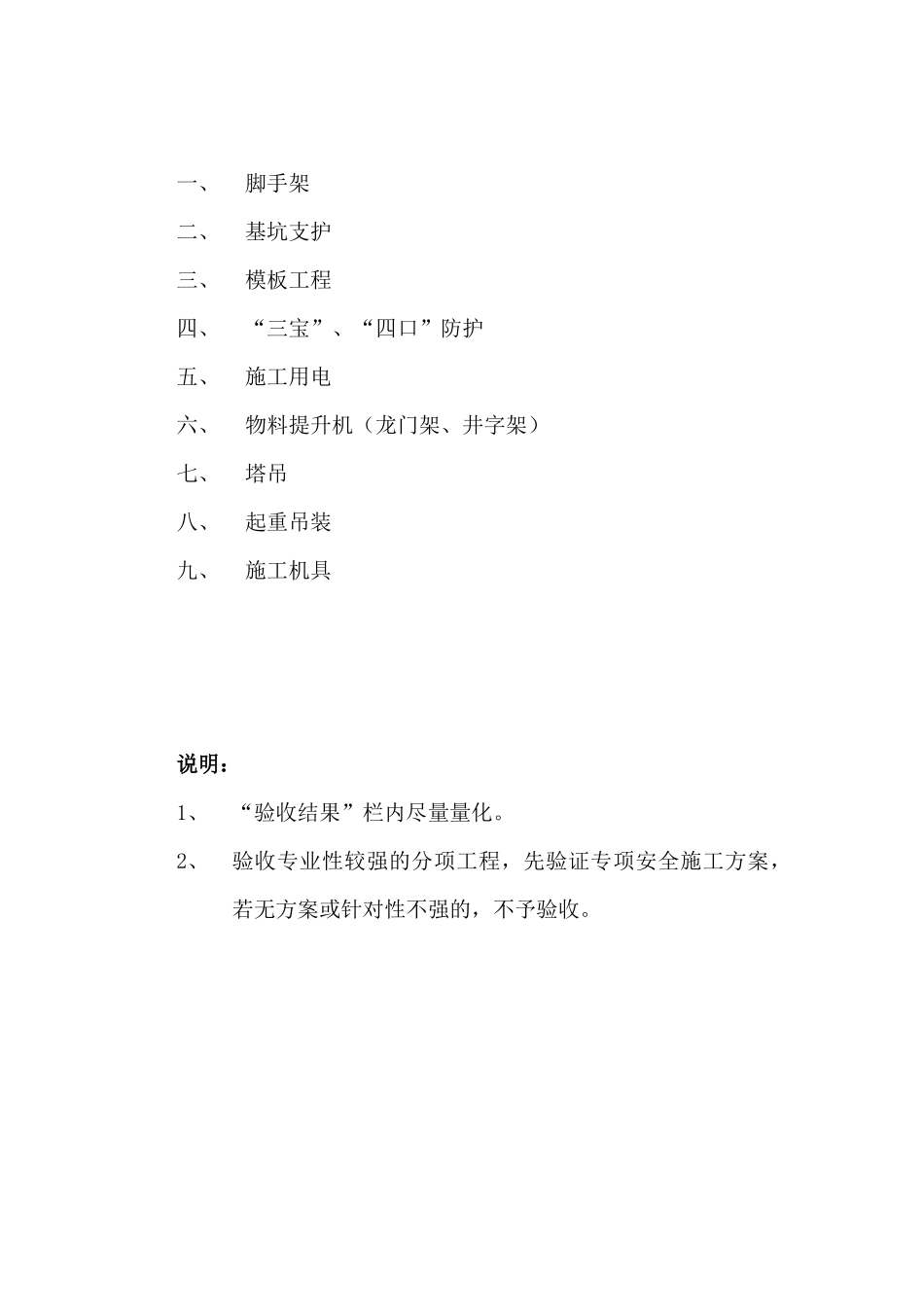

安全技术资料台帐之十二分项工程安全技术要求和验收舟山市舟基水利建筑工程有限公司目录一、脚手架二、基坑支护三、模板工程四、“三宝”、“四口”防护五、施工用电六、物料提升机(龙门架、井字架)七、塔吊八、起重吊装九、施工机具说明:1、“验收结果”栏内尽量量化
2、验收专业性较强的分项工程,先验证专项安全施工方案,若无方案或针对性不强的,不予验收
脚手架安全技术要求和验收技术质安部编制一、脚手架1、落地式外脚手架搭设技术要求和验收表2、悬挑式脚手架搭设技术和验收表3、附着式升降脚手架(整体提升架或爬架)搭设技术要求和验收表4、附着式升降脚手架提升前检查表5、吊篮脚手架技术要求和验收表说明:1、验收前应验证专项安全施工方案及有关特殊脚手架的生产使用证,建筑安全监督管理部门核发的准用证及操作人员上岗证、符合要求后再验收
2、附着式升降脚手架每次提升前应进行检查;每次提升后,使用前也应按验收表进行检查
落地式外脚手架搭设技术要求验收表施工单位:工程名称:验收部位:序号验收项目技术要求验收结果1立杆基础基础平整夯实、硬化、落地立杆垂直稳放在砼地坪、砼预制块、金属底座上,并设纵横向扫地杆
外侧设置20×20cm的排水沟,并在外侧设80cm宽以上的砼路面
2架体与建筑物拉结脚手架与建筑手采用刚性拉结,按水平方向不大于7m,垂直方向不大于4m设一拉结点,转角1m内和顶部80cm内加密
3立杆间距与剪刀撑脚手架底部(排)高度水大于2m,其余不大于1
8m,立杆纵距水大于1
8m,横距不大于1
如搭设高度超过25米须采用双立杆或缩小间距;如超过50m应进行专门设计计算
脚手架外侧从端头开始,按水平距离不大于9m、角度在45°-60°上下左右连续设置剪刀撑,并延伸到顶部大横杆以上
4脚手板与防护栏杆25m以下脚手架:顶层、底层、操作层及操作层上下层必须满铺,中间至少满铺一层;25m以上架子应层层
