技术交底记录表C2-1编工程名称61623物业楼及地下车库工程交底日2007年8月4日施工中国新兴建立开发总第三分项工程名称电气工程交底提要屋顶避雷网施工交底内容:一、施工准备1、材料要求1
镀锌制品采用热镀锌材料规格应符合设计规定
应有材质检验证明及出厂合格证
2、作业条件2
支架安装完毕
具备调直场地和垂直运输条件
土建构造工程已完并随构造施工做完预埋件
二、主要机具常用电工工具、线坠、卷尺、粉线袋、电锤、冲击钻、电焊机、电焊工具、钢锯、锯条等
三、操作工艺工艺流程:测量弹线定位→支架埋设→安装固定连接避雷带→防腐处理→检测验收1
测量弹线定位:在儿墙顶部沿构造外侧向内量90mm弹出支架安装中心线然后用电锤打孔
打孔程度间距1000mm:转角处300mm~500mm,打孔深度不小于80mm
支架埋设:先用气筒将孔内灰尘清理干净然后将支架放入孔内同时用清水淋湿空洞再用水泥砂浆将支架埋牢待凝固后使用
支架外露长度120mm
将调直的避雷线运到安装地点将避雷线用大绳提升到顶部顺直敷设卡固焊接连成一体同引下线焊好
建筑物屋顶上有突出金属物等部位的金属导体都必须与避雷带焊接成一体
焊接处的焊渣应敲掉进展部分调直后刷防锈漆及银粉漆
避雷线应平直结实不应有上下起伏和弯曲现象间隔建筑物应一致

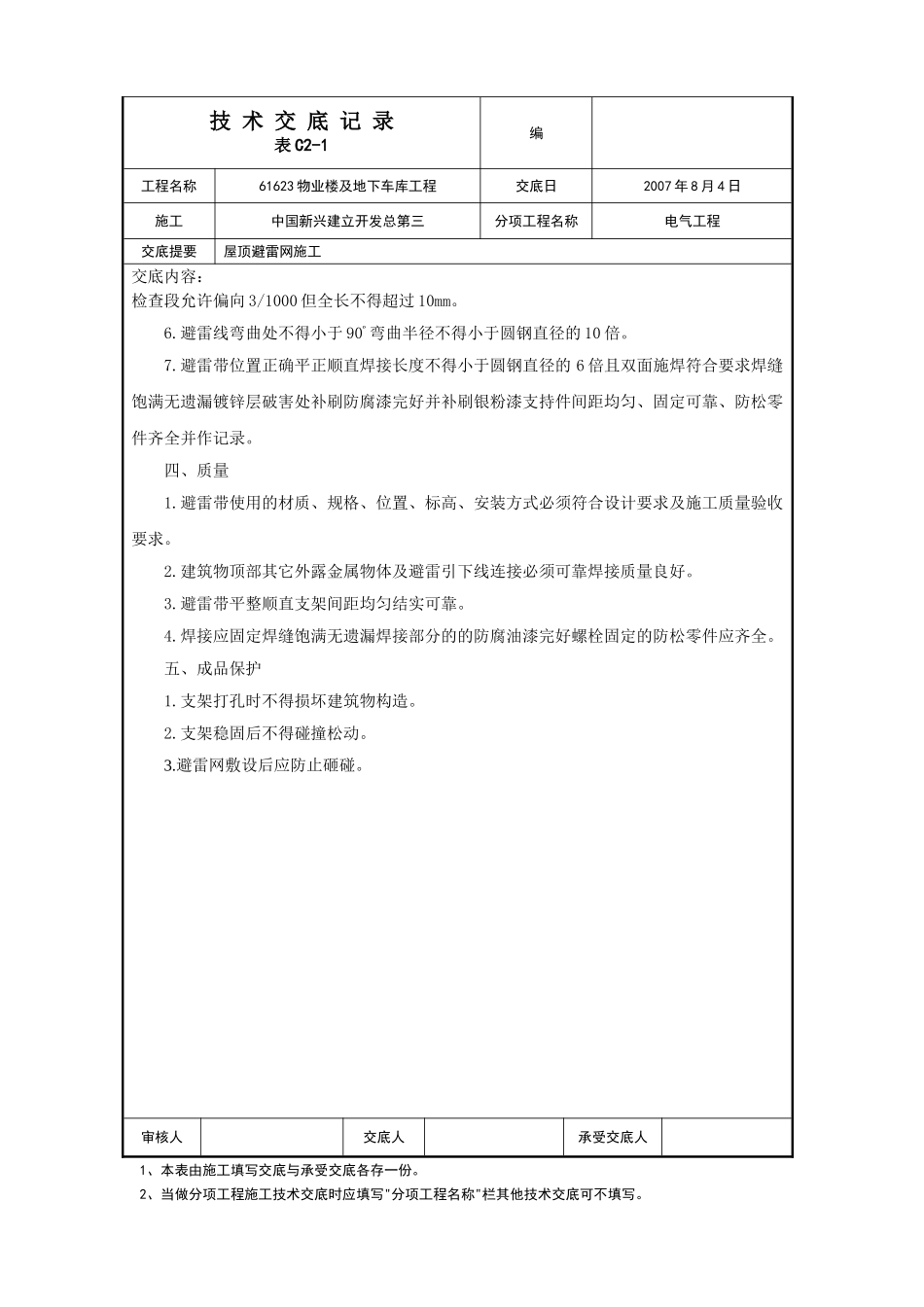

平直度每2m审核人交底人承受交底人技术交底记录表C2-1编工程名称61623物业楼及地下车库工程交底日2007年8月4日施工中国新兴建立开发总第三分项工程名称电气工程交底提要屋顶避雷网施工交底内容:检查段允许偏向3/1000但全长不得超过10mm
避雷线弯曲处不得小于90º弯曲半径不得小于圆钢直径的10倍
避雷带位置正确平正顺直焊接长度不得小于圆钢直径的6倍且双面施焊符合要求焊缝饱满无遗漏镀锌层破害处补刷防腐漆完好并补刷银粉漆支持件间距均匀、
