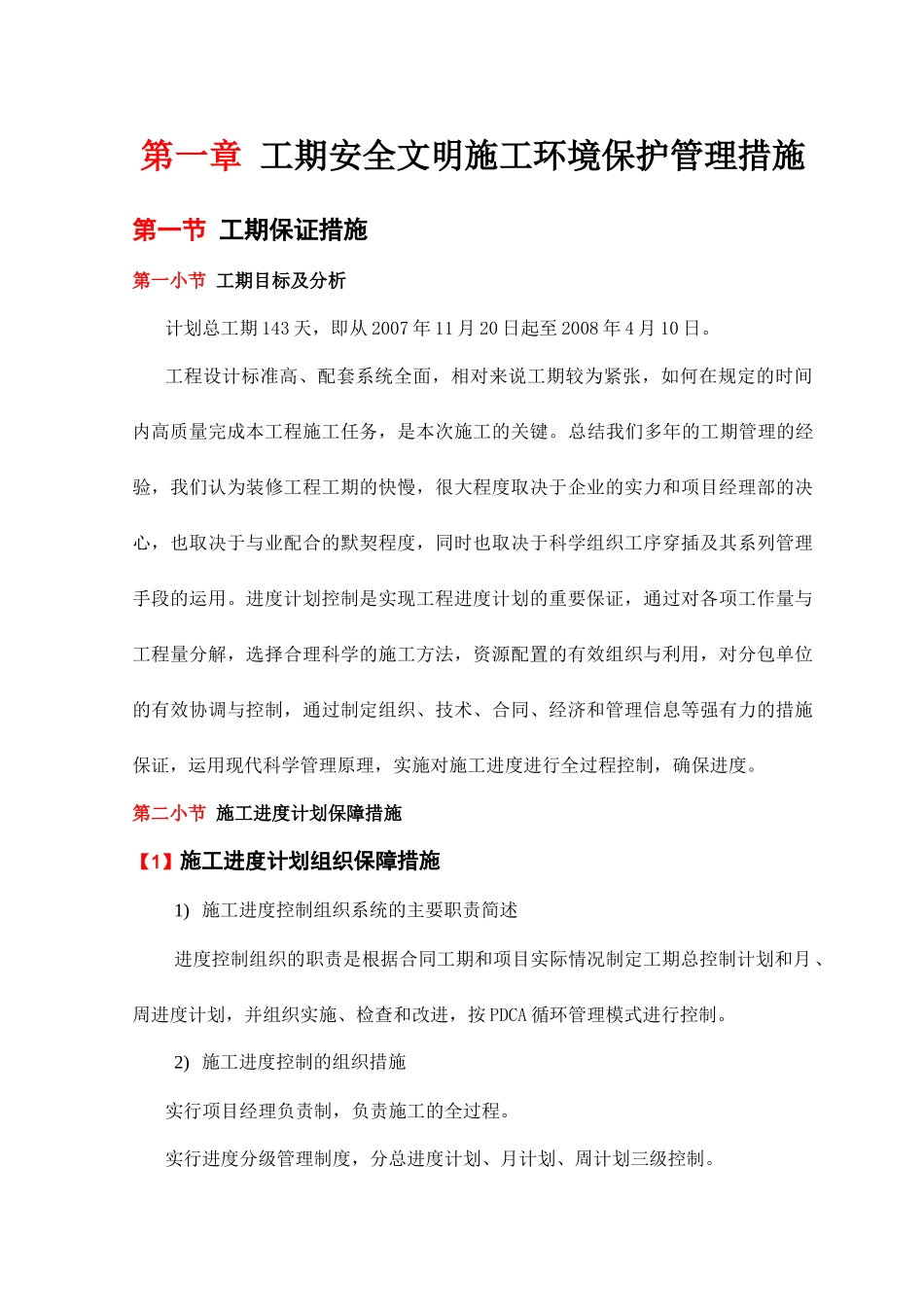

第一章工期安全文明施工环境保护管理措施第一节工期保证措施第一小节工期目标及分析计划总工期143天,即从2007年11月20日起至2008年4月10日
工程设计标准高、配套系统全面,相对来说工期较为紧张,如何在规定的时间内高质量完成本工程施工任务,是本次施工的关键
总结我们多年的工期管理的经验,我们认为装修工程工期的快慢,很大程度取决于企业的实力和项目经理部的决心,也取决于与业配合的默契程度,同时也取决于科学组织工序穿插及其系列管理手段的运用
进度计划控制是实现工程进度计划的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定组织、技术、合同、经济和管理信息等强有力的措施保证,运用现代科学管理原理,实施对施工进度进行全过程控制,确保进度
第二小节施工进度计划保障措施【1】施工进度计划组织保障措施1)施工进度控制组织系统的主要职责简述进度控制组织的职责是根据合同工期和项目实际情况制定工期总控制计划和月、周进度计划,并组织实施、检查和改进,按PDCA循环管理模式进行控制
2)施工进度控制的组织措施实行项目经理负责制,负责施工的全过程
实行进度分级管理制度,分总进度计划、月计划、周计划三级控制
建立进度协调会议制度和生产例会制度

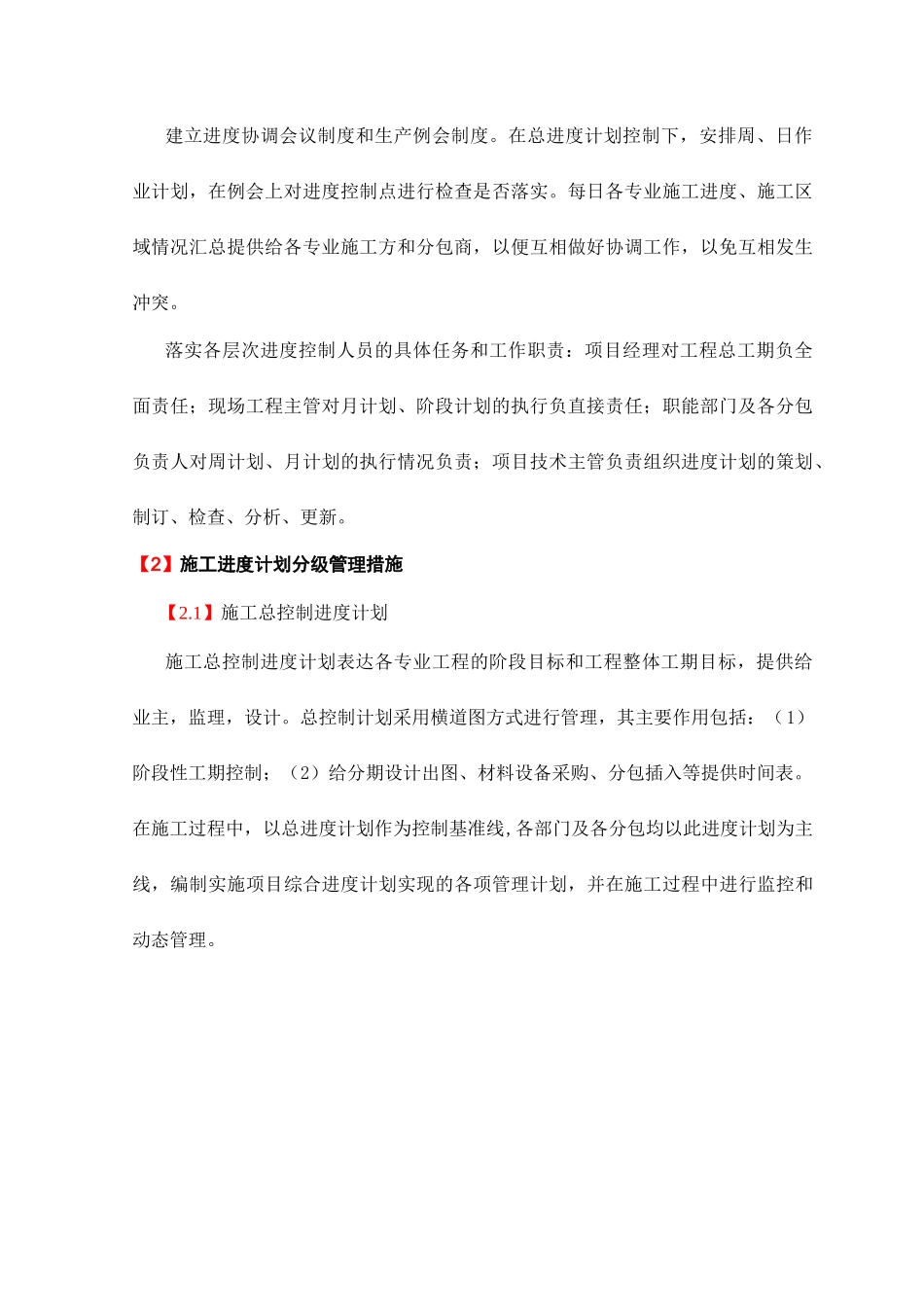

在总进度计划控制下,安排周、日作业计划,在例会上对进度控制点进行检查是否落实
每日各专业施工进度、施工区域情况汇总提供给各专业施工方和分包商,以便互相做好协调工作,以免互相发生冲突
落实各层次进度控制人员的具体任务和工作职责:项目经理对工程总工期负全面责任;现场工程主管对月计划、阶段计划的执行负直接责任;职能部门及各分包负责人对周计划、月计划的执行情况负责;项目技术主管负责组织进度计划的策划、制订、检查、分析、更新
【2】施工进度计划分级管理措施【2
1】施工总控制进度计划施工总控制
