第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页单位、分部、分项工程的划分和质检台帐的建立单位、分部、分项工程划分工程开工之前承包人应按《公路工程质量检验评定标准》(JTGF80/1-2004))的要求进行单位、分部、分项工程的划分,为竣工文件的编制做好准备工作
承包人和监理处划分体系应保持一致,报总监办审批
经总监批准的工程划分方案作为施工单位、监理单位、质监部门进行工程质量评分的依据
应在第一次报送资料时向管理组报送完整全套的单位、分部、分项工程划分表
工程划分应根据实际的工程情况,增加项目,编号接已有的分项工程编号,具体见附件1,一般划分如下
1)单位工程划分单位工程包括路基、路面、桥梁、互通立交、绿化环保等,其中:路基、路面、绿化环保每一合同段的为一个单位工程,桥梁(小桥及互通立交的桥梁除外)、互通立交为每座(处)为一个单位工程

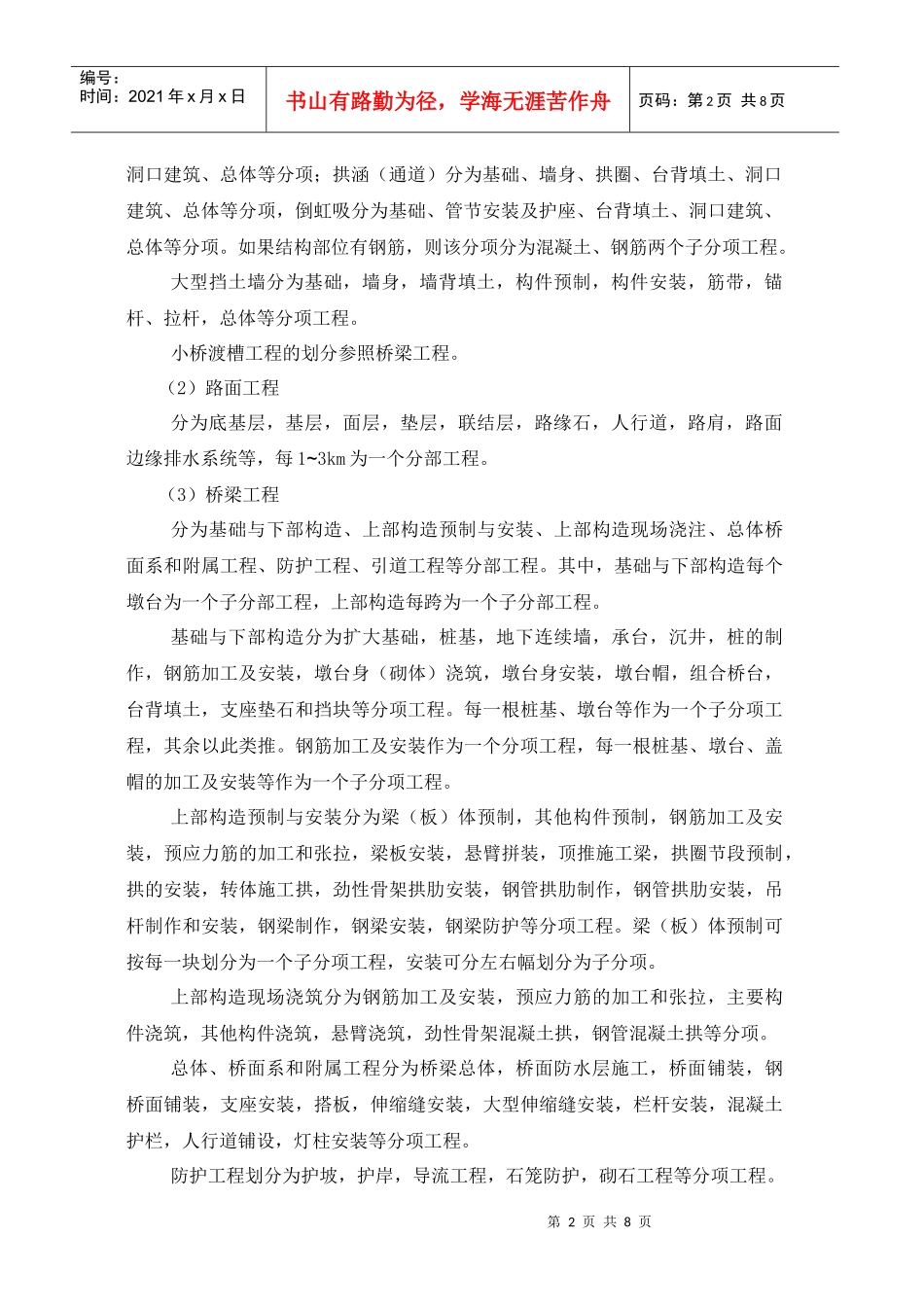

2)分部、分项工程划分(1)路基工程分为路基土石方、排水、小桥渡槽、涵洞、防护、大型挡土墙工程等,其中:路基土石方、排水、通涵、防护每1~3km为一个分部工程,小桥渡槽、大型挡土墙每处为一个分部工程
1~3km内的每一座通涵为一个子分部工程
路基土石方工程分为土方、石方、软土地基、土工合成材料处置层四个分项工程,各个分项工程按照每自然段划分为子分项工程
排水工程分为管节预制,管道基础及管节安装,检查(雨水)井砌筑,土沟,浆砌排水沟,盲沟,跌水,急流槽,水簸箕,排水泵站,各个分项工程按照每自然段或者1km划分为子分项工程
防护工程分为挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等分项工程,各个分项工程按照每处或者1km划分为子分项工程
通涵工程按照其类型分为圆管涵、盖板涵(通道)、箱涵(通道)、拱涵(通道)、倒虹吸等
圆管涵分为基础、管节安装及护座、台背填土、洞口建筑、总体等分项;
