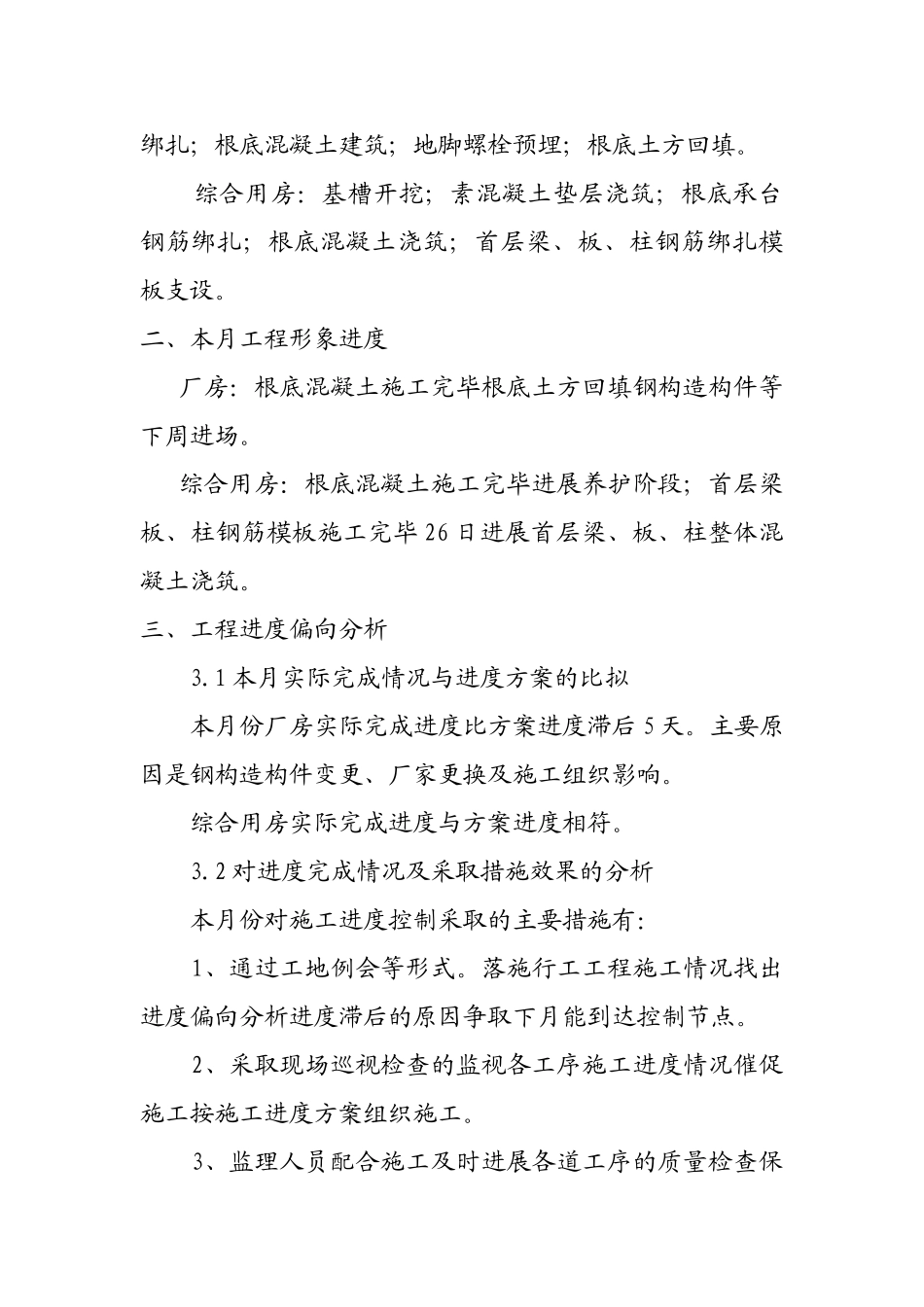

廊坊八达汽车配件厂区厂房及综合用房工程监理月报第一·廊坊天丰工程建立监理2021年8月25日廊坊八达汽车配件厂区厂房及综合用房工程监理月报〔〕一、本月工程概况:本工程自7月28日开工以来截止到本月25日主要进展以下施工活动:厂房:根底土方开挖;素混凝土垫层浇筑;根底钢筋绑扎;根底混凝土建筑;地脚螺栓预埋;根底土方回填
综合用房:基槽开挖;素混凝土垫层浇筑;根底承台钢筋绑扎;根底混凝土浇筑;首层梁、板、柱钢筋绑扎模板支设
二、本月工程形象进度厂房:根底混凝土施工完毕根底土方回填钢构造构件等下周进场
综合用房:根底混凝土施工完毕进展养护阶段;首层梁板、柱钢筋模板施工完毕26日进展首层梁、板、柱整体混凝土浇筑
三、工程进度偏向分析3
1本月实际完成情况与进度方案的比拟本月份厂房实际完成进度比方案进度滞后5天
主要原因是钢构造构件变更、厂家更换及施工组织影响
综合用房实际完成进度与方案进度相符
2对进度完成情况及采取措施效果的分析本月份对施工进度控制采取的主要措施有:1、通过工地例会等形式
落施行工工程施工情况找出进度偏向分析进度滞后的原因争取下月能到达控制节点
2、采取现场巡视检查的监视各工序施工进度情况催促施工按施工进度方案组织施工
3、监理人员配合施工及时进展各道工序的质量检查保证工程的连续进展
通过采取以上措施对促进工程进度起到了一定的作用

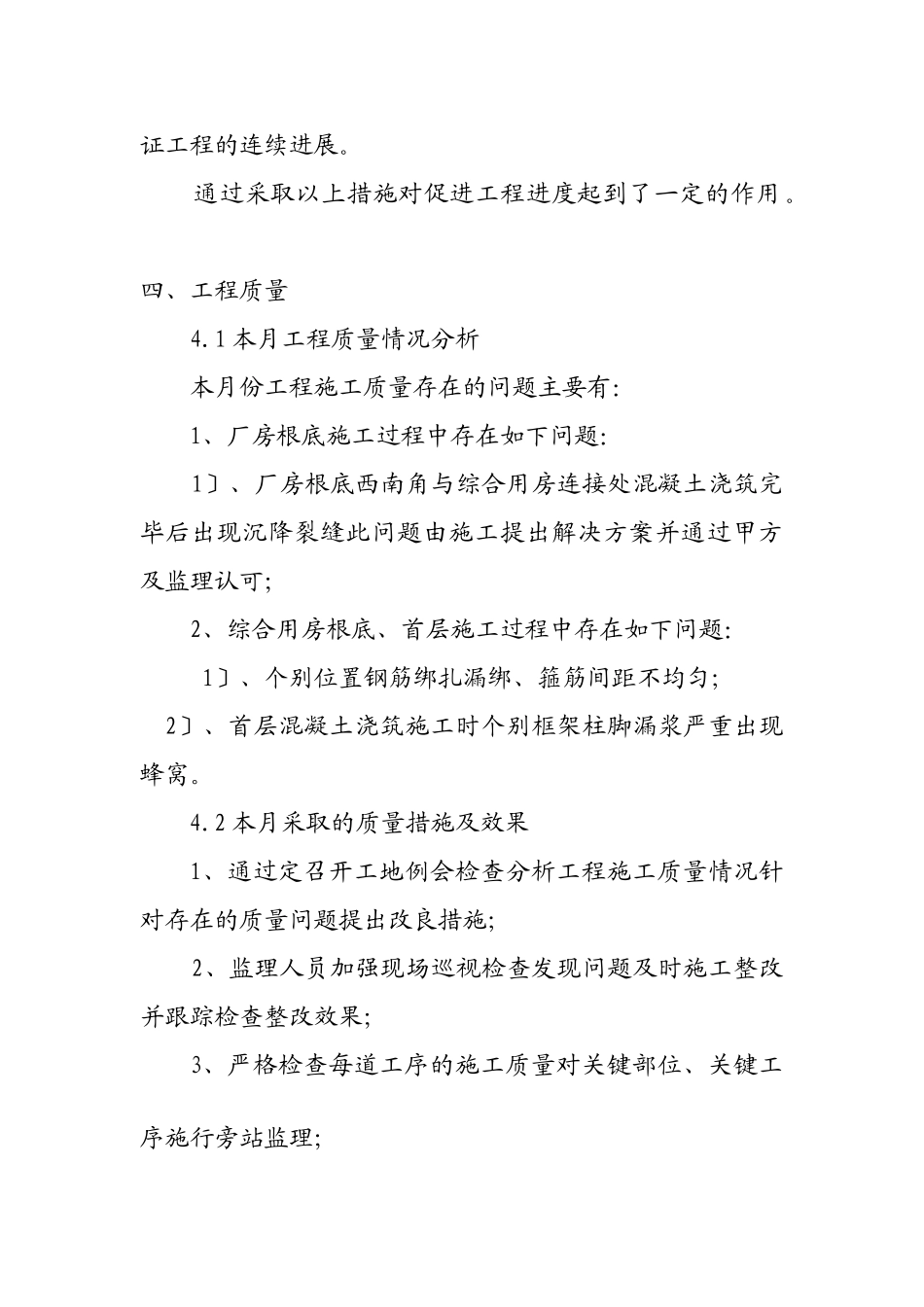

四、工程质量4
1本月工程质量情况分析本月份工程施工质量存在的问题主要有:1、厂房根底施工过程中存在如下问题:1〕、厂房根底西南角与综合用房连接处混凝土浇筑完毕后出现沉降裂缝此问题由施工提出解决方案并通过甲方及监理认可;2、综合用房根底、首层施工过程中存在如下问题:1〕、个别位置钢筋绑扎漏绑、箍筋间距不均匀;2〕、首层混凝土浇筑施工时个别框架柱脚漏浆严重出现蜂窝
2本月采取的质量措施及效果1、通过定召开工地例会检查分析工程施工质
