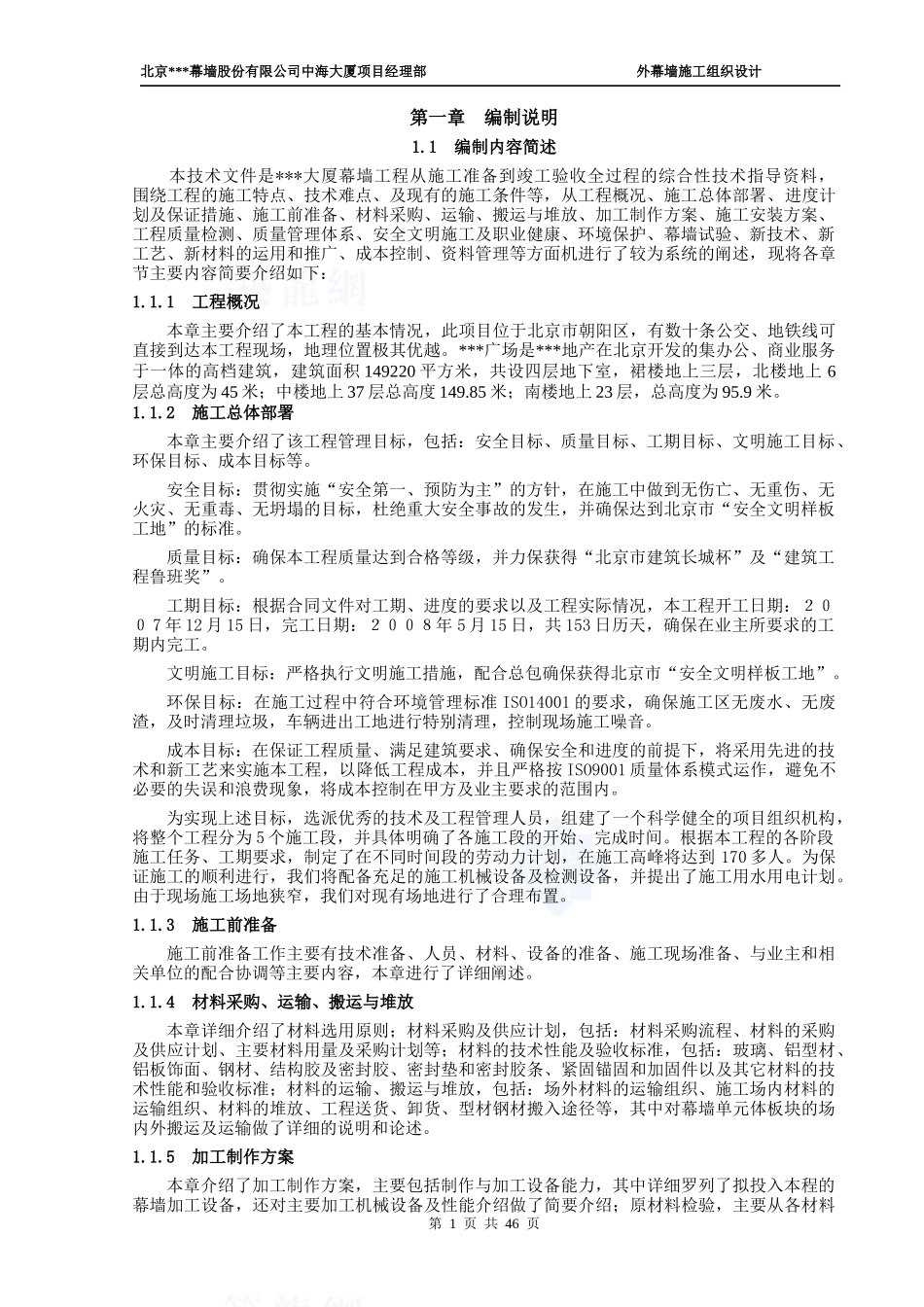

北京***幕墙股份有限公司中海大厦项目经理部外幕墙施工组织设计第一章编制说明1

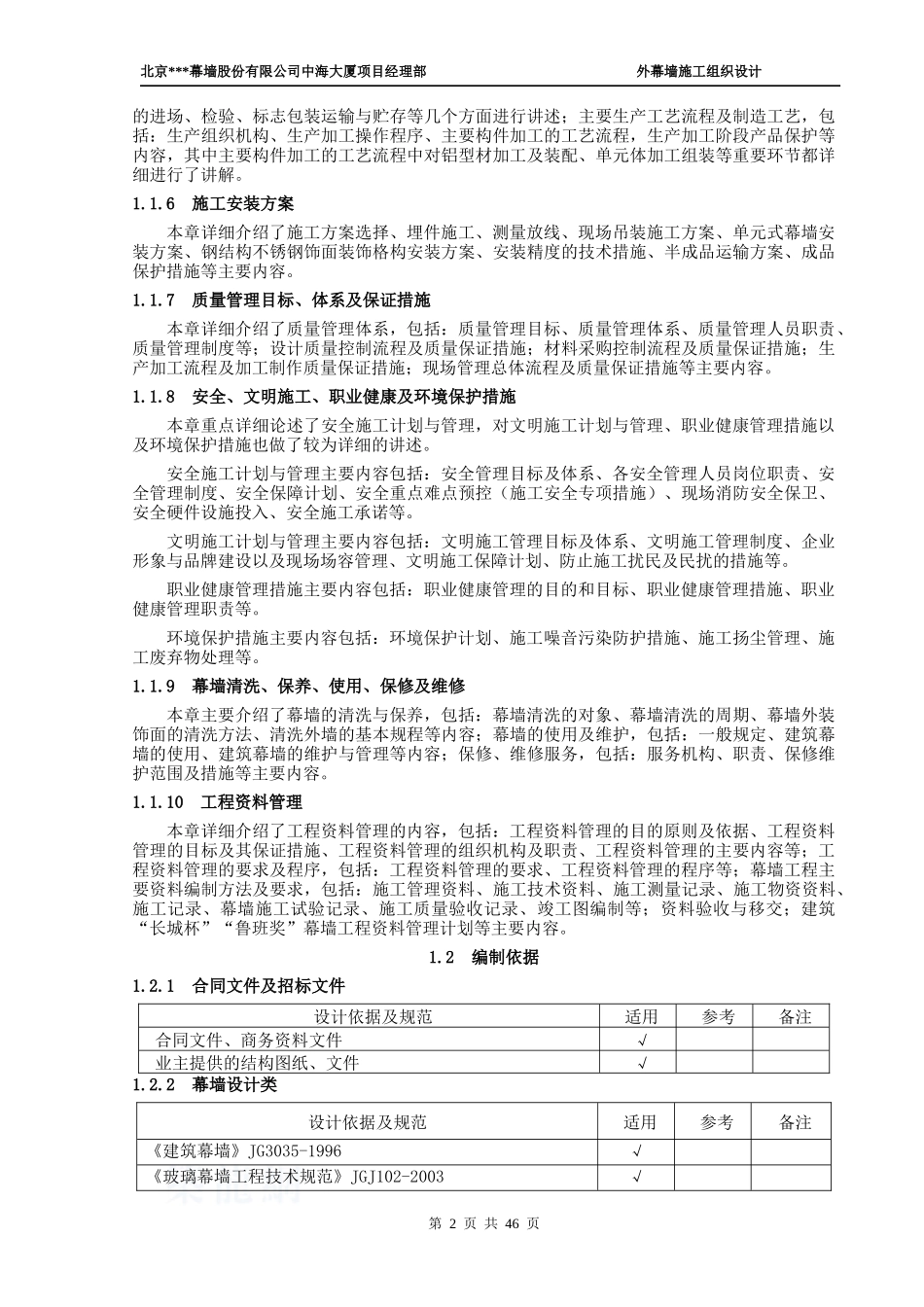

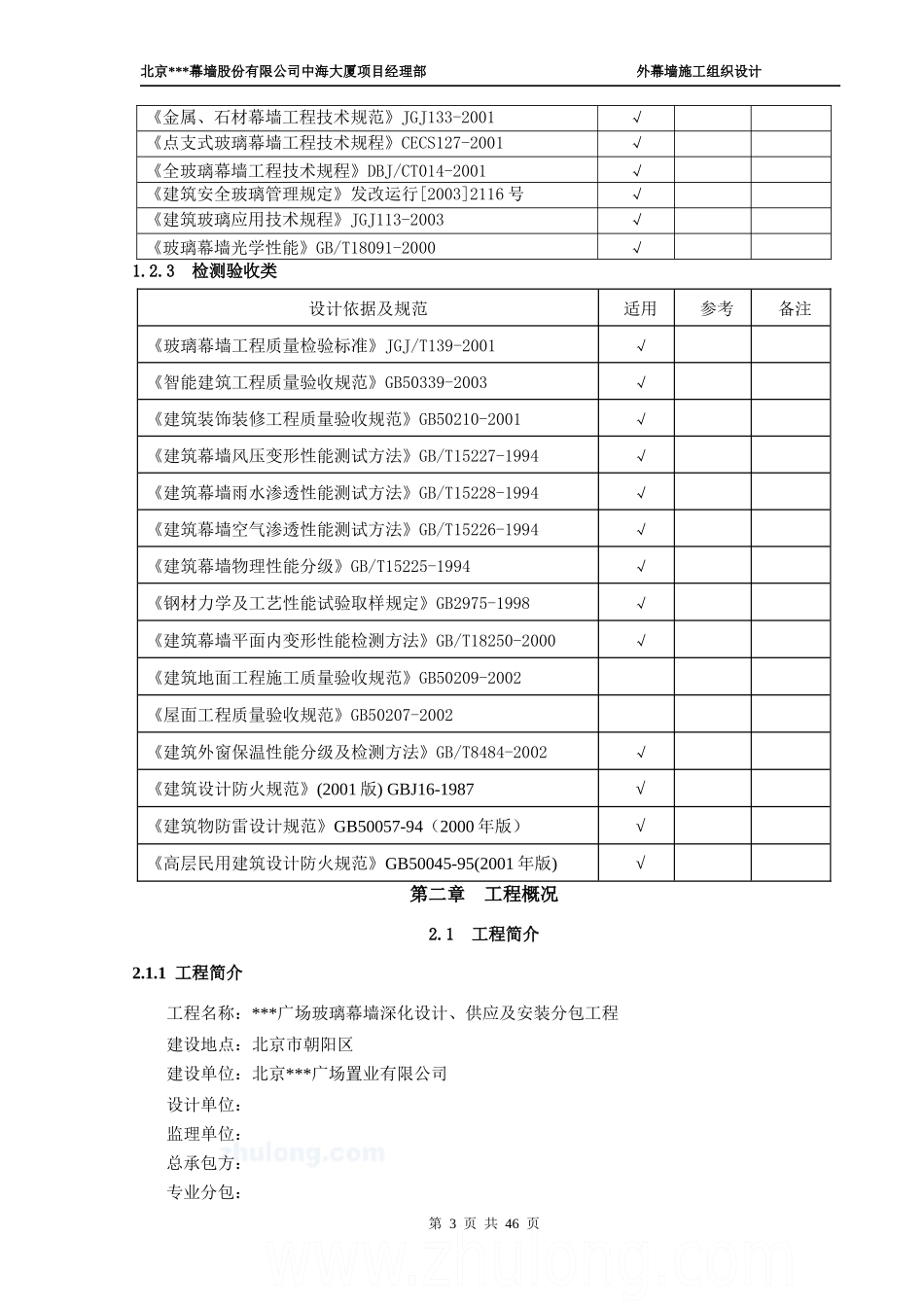

1编制内容简述本技术文件是***大厦幕墙工程从施工准备到竣工验收全过程的综合性技术指导资料,围绕工程的施工特点、技术难点、及现有的施工条件等,从工程概况、施工总体部署、进度计划及保证措施、施工前准备、材料采购、运输、搬运与堆放、加工制作方案、施工安装方案、工程质量检测、质量管理体系、安全文明施工及职业健康、环境保护、幕墙试验、新技术、新工艺、新材料的运用和推广、成本控制、资料管理等方面机进行了较为系统的阐述,现将各章节主要内容简要介绍如下:1
1工程概况本章主要介绍了本工程的基本情况,此项目位于北京市朝阳区,有数十条公交、地铁线可直接到达本工程现场,地理位置极其优越
***广场是***地产在北京开发的集办公、商业服务于一体的高档建筑,建筑面积149220平方米,共设四层地下室,裙楼地上三层,北楼地上6层总高度为45米;中楼地上37层总高度149
85米;南楼地上23层,总高度为95
2施工总体部署本章主要介绍了该工程管理目标,包括:安全目标、质量目标、工期目标、文明施工目标、环保目标、成本目标等
安全目标:贯彻实施“安全第一、预防为主”的方针,在施工中做到无伤亡、无重伤、无火灾、无重毒、无坍塌的目标,杜绝重大安全事故的发生,并确保达到北京市“安全文明样板工地”的标准
质量目标:确保本工程质量达到合格等级,并力保获得“北京市建筑长城杯”及“建筑工程鲁班奖”
工期目标:根据合同文件对工期、进度的要求以及工程实际情况,本工程开工日期:2007年12月15日,完工日期:2008年5月15日,共153日历天,确保在业主所要求的工期内完工
文明施工目标:严格执行文明施工措施,配合总包确保获得北京市“安全文明样板工地”
环保目标:在施工过程中符合环境管理标准ISO14001的要求,确保施工区
