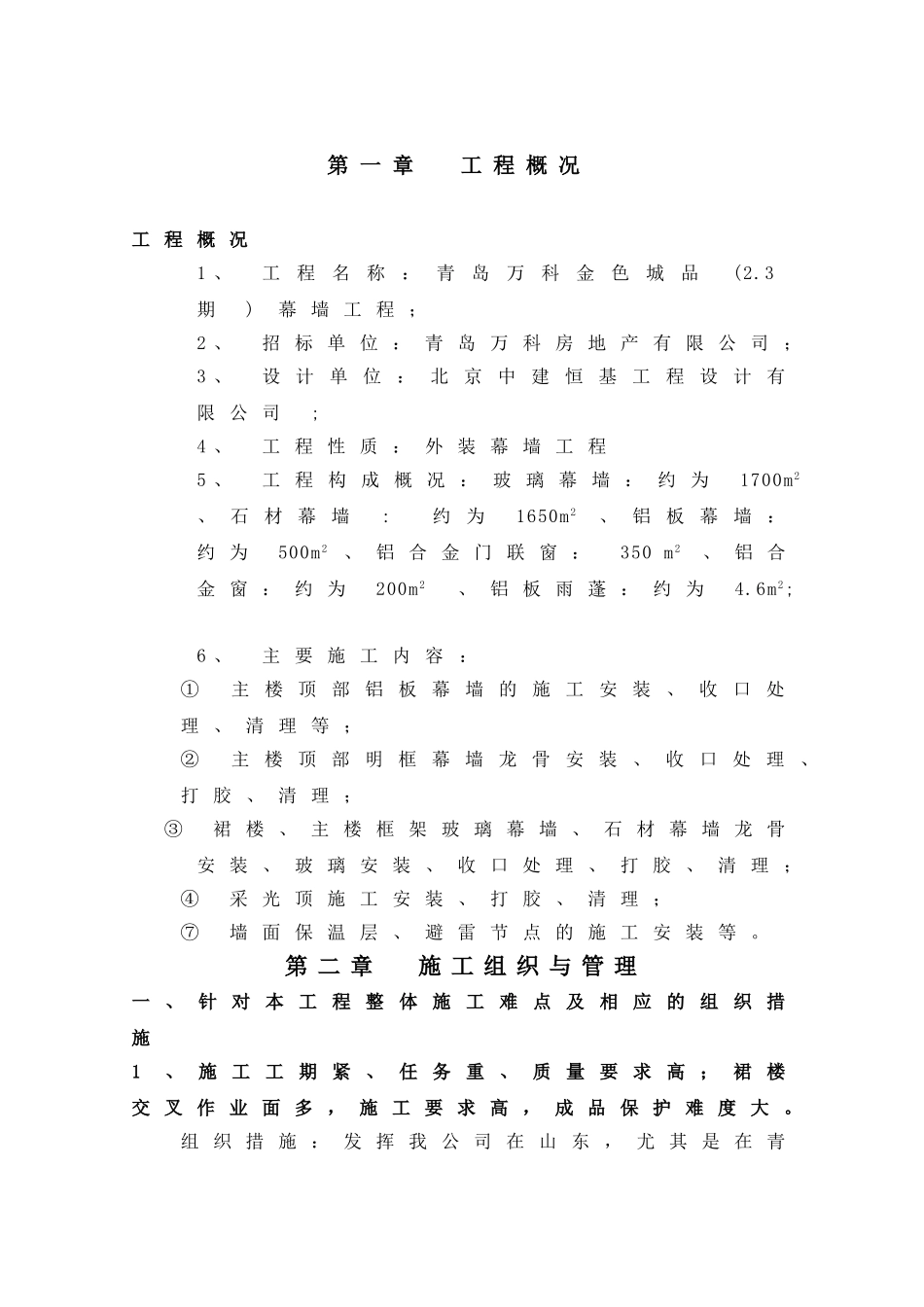

第一章工程概况工程概况1、工程名称:青岛万科金色城品(2
3期)幕墙工程;2、招标单位:青岛万科房地产有限公司;3、设计单位:北京中建恒基工程设计有限公司;4、工程性质:外装幕墙工程5、工程构成概况:玻璃幕墙:约为1700m2、石材幕墙:约为1650m2、铝板幕墙:约为500m2、铝合金门联窗:350m2、铝合金窗:约为200m2、铝板雨蓬:约为4
6m2;6、主要施工内容:①主楼顶部铝板幕墙的施工安装、收口处理、清理等;②主楼顶部明框幕墙龙骨安装、收口处理、打胶、清理;③裙楼、主楼框架玻璃幕墙、石材幕墙龙骨安装、玻璃安装、收口处理、打胶、清理;④采光顶施工安装、打胶、清理;⑦墙面保温层、避雷节点的施工安装等

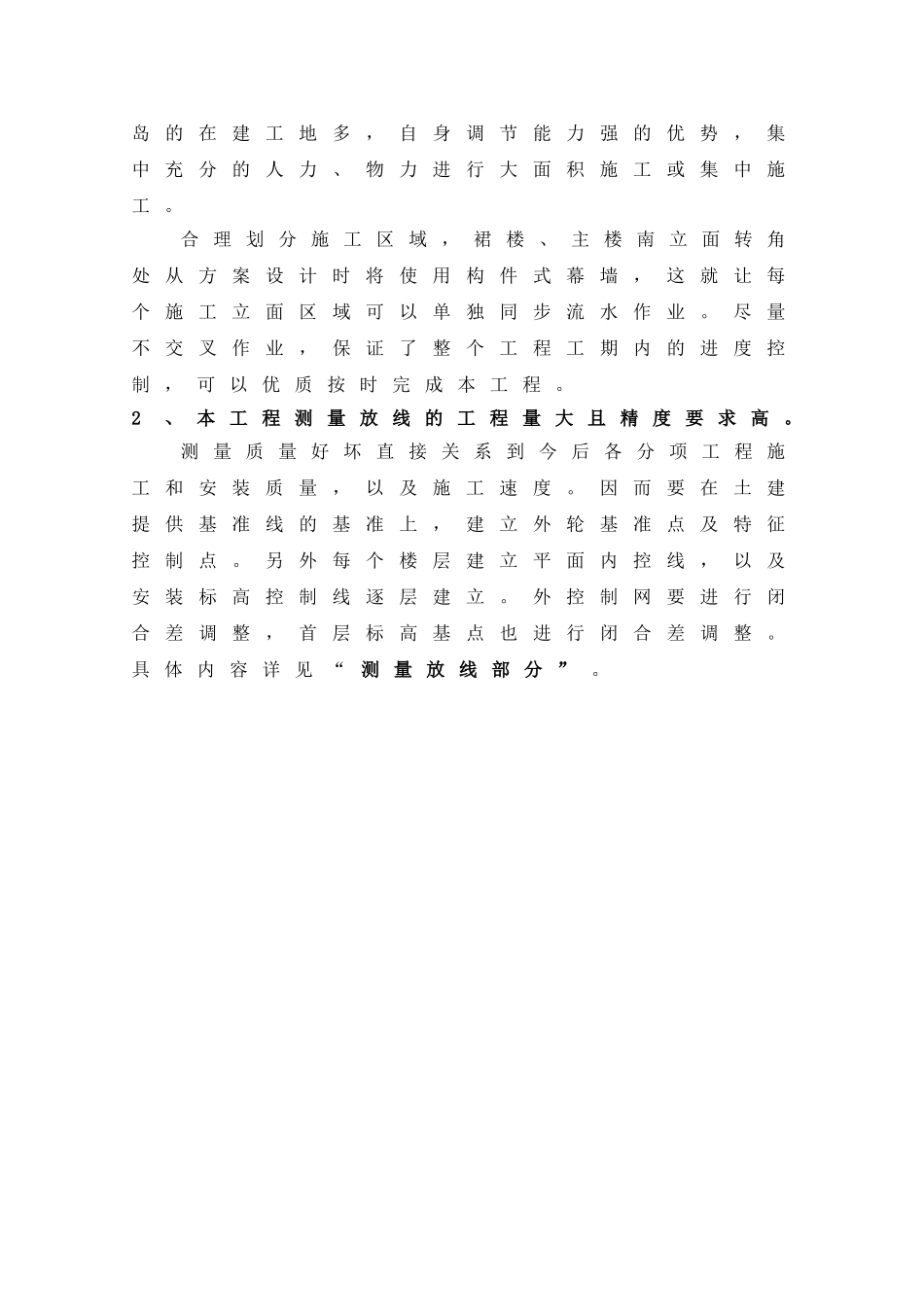

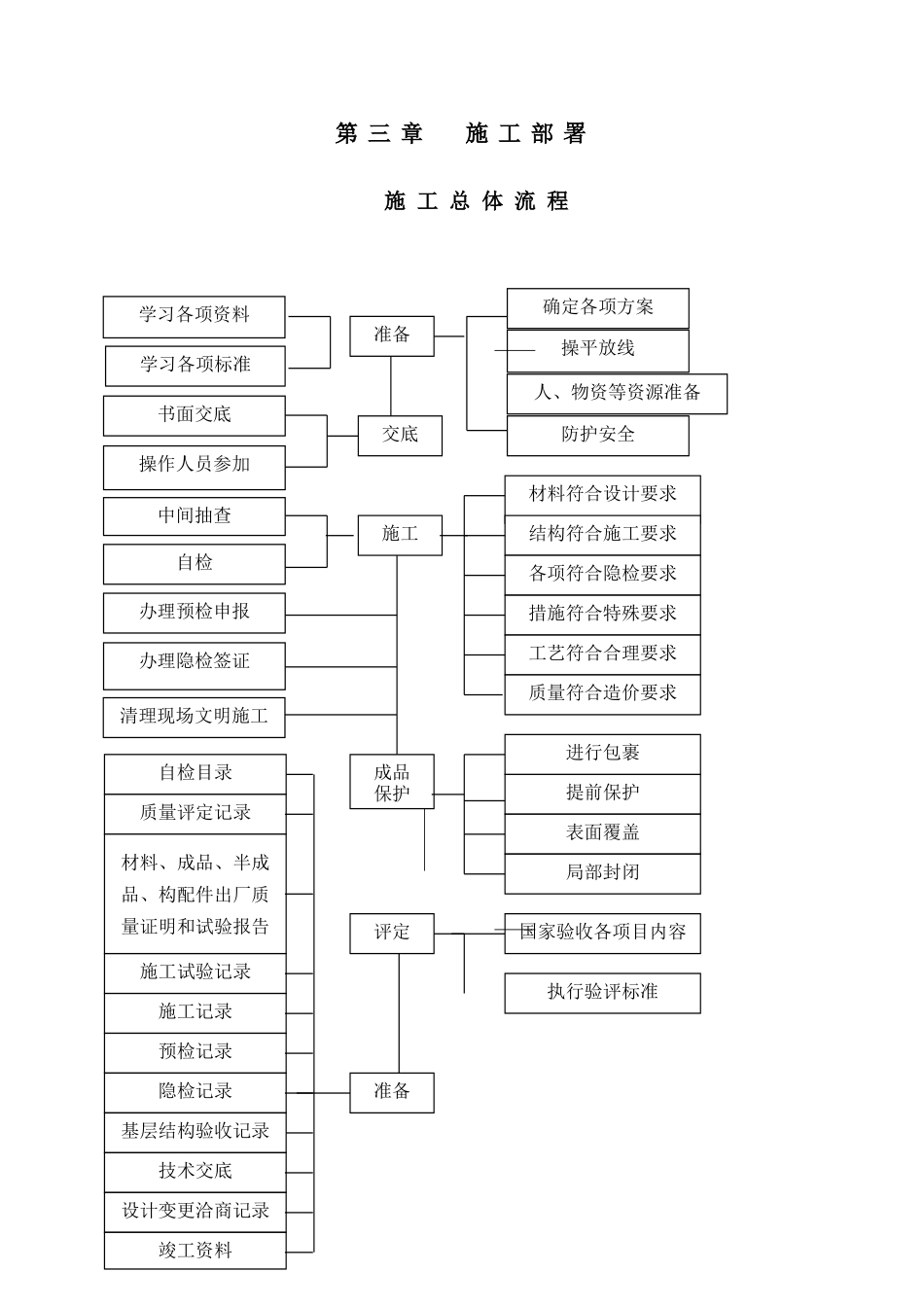

第二章施工组织与管理一、针对本工程整体施工难点及相应的组织措施1、施工工期紧、任务重、质量要求高;裙楼交叉作业面多,施工要求高,成品保护难度大
