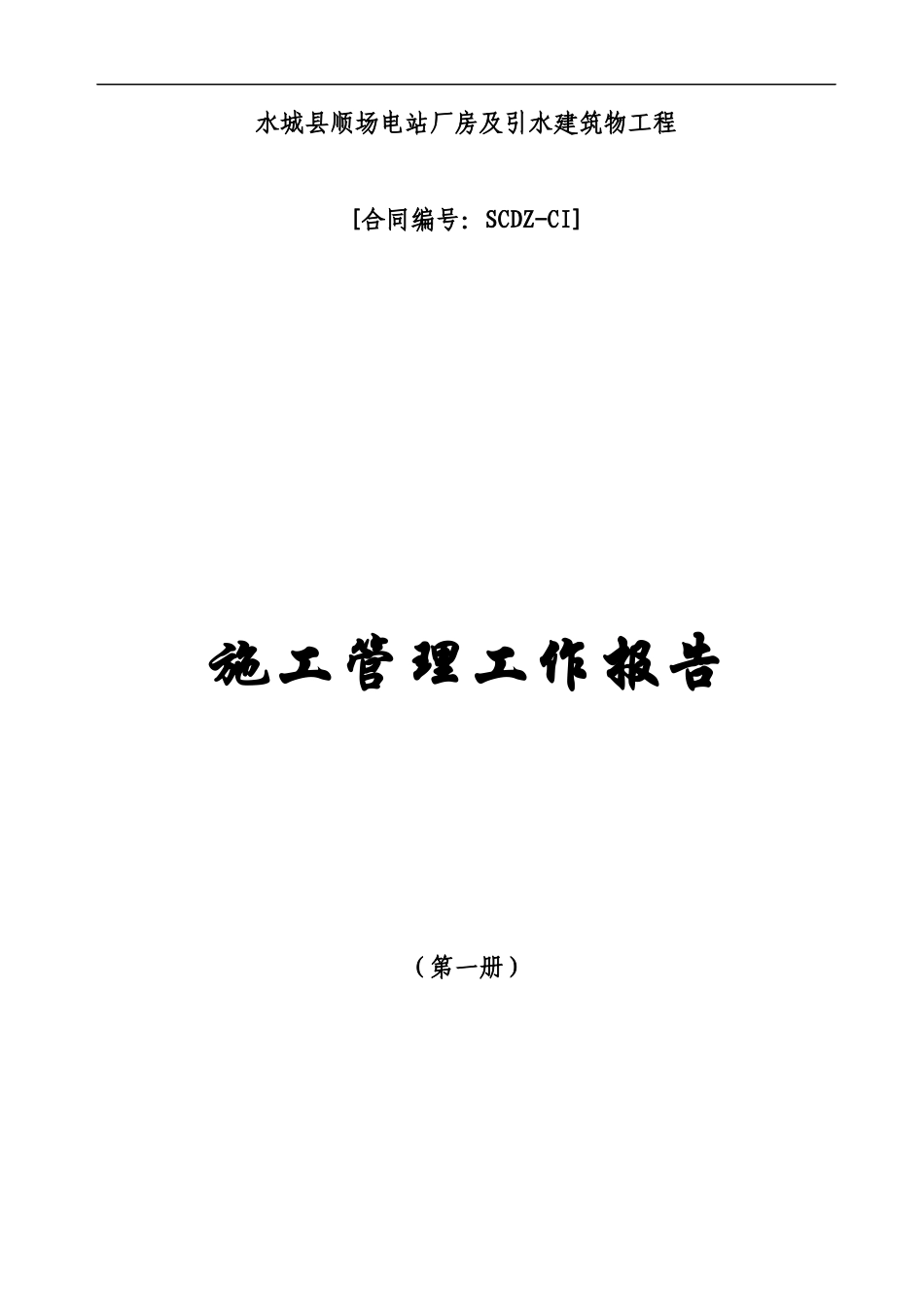

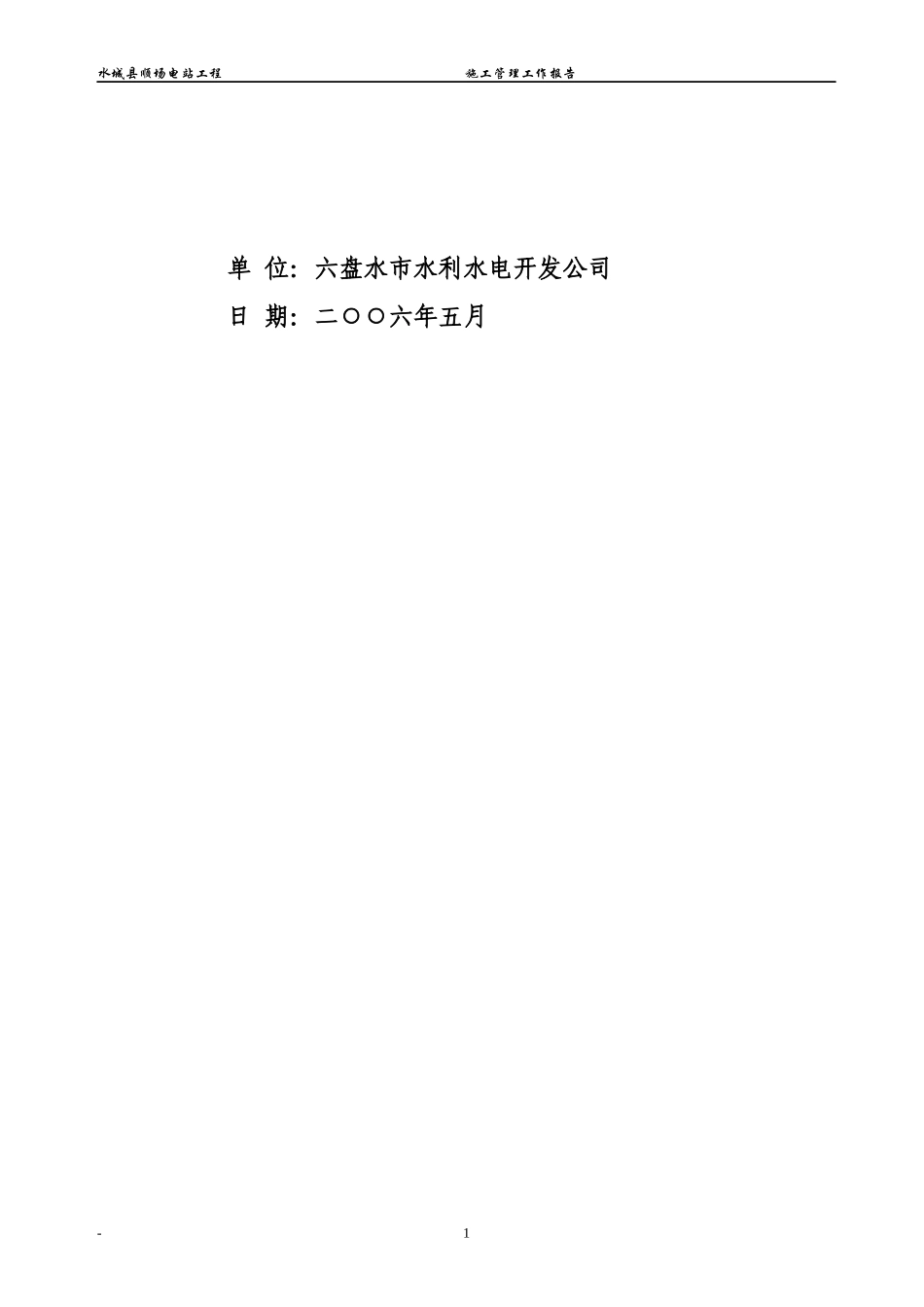

水城县顺场电站厂房及引水建筑物工程[合同编号:SCDZ-CI]施工管理工作报告(第一册)水城县顺场电站工程施工管理工作报告单位:六盘水市水利水电开发公司日期:二○○六年五月-1施工资格证:水利水电工程施工总承包叁级证号:A3051052010101-1/2审批:审定:审核:项目经理:主编:校对:编写:目录第一章工程概况第二章工程投标第三章施工总体布置、总进度和完成的主要工程量第四章主体工程施工方法第五章施工质量管理第六章环保、文明施工与安全生产第七章价格结算与财务管理第八章经验与建议第九章附件第一章工程概况1

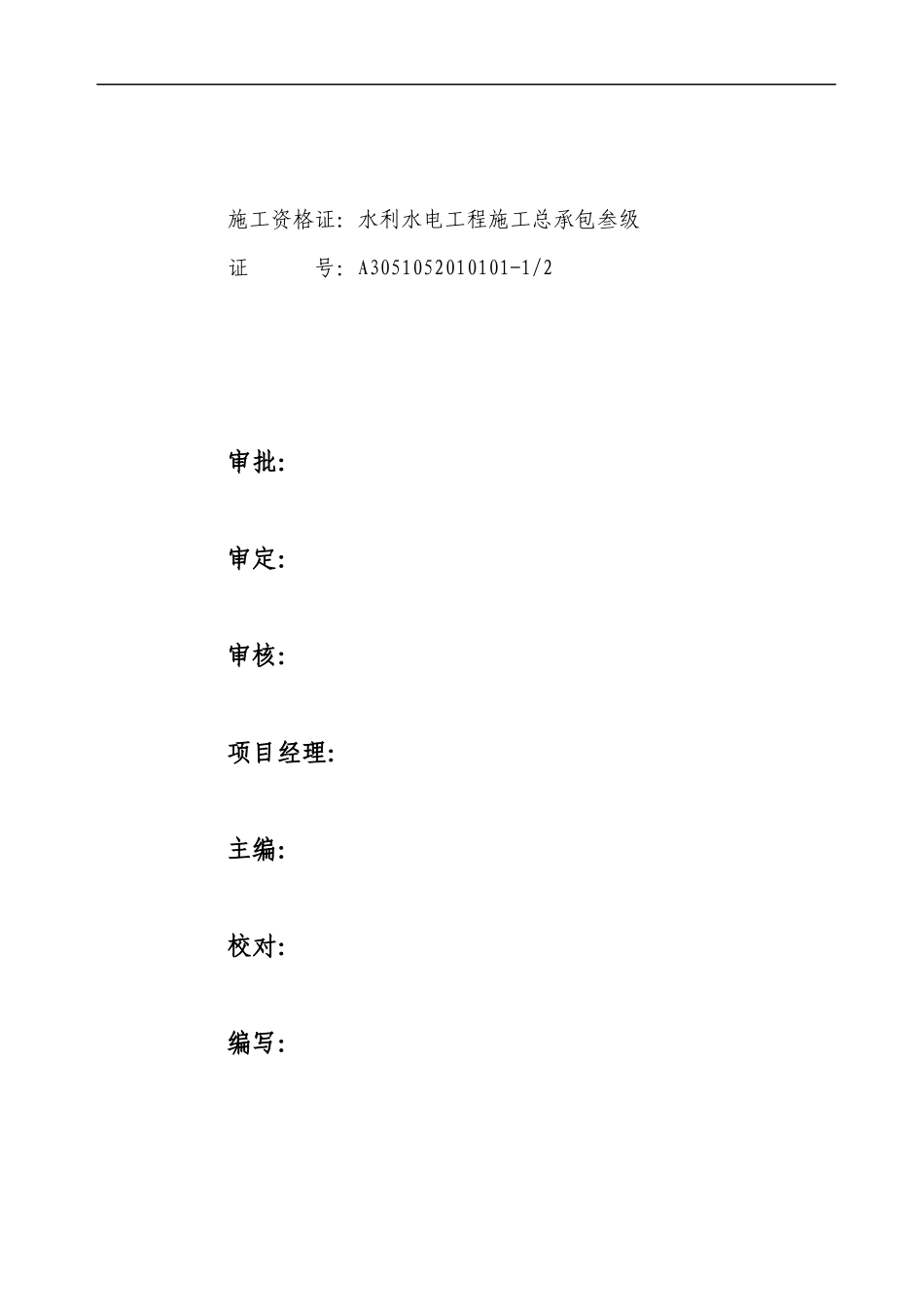

1、工程基本情况水城县顺场电站工程施工管理工作报告顺场水电站位于水城县南部的顺场乡境内的顺场小河上
顺场小河为北盘江右岸的一级支流,全流域地处北向倾斜的斜坡上,地形相对高差达1500m
该水电站系引用妥通以上的三条小支流的径流发电,利用水头450m,为一特高水头的高水头引水式水电站
电站装机2×1250kw
是一座经水利部批准立项的以电代燃料的生态电站,也是一座扶贫电站
顺场水电站由三坝三梁,一池一管一厂组成,其中大河水闸具有日调性能
邓家沟和黄家沟两引水坝为低引水,仅引河道基流
三条引水渠道总长约5km,最大引用流量为0
70m3/s
由于新建进厂公路受到二○○四年雨季的影响,跨塌较为严重,导致厂房段后期施工进度缓慢
溢流渠为前池溢流部分属合同外工程,其新建部分总计长度为123m
工程设计预算总投资贰佰陆拾肆万陆仟玖佰捌拾肆元零角零分整(¥:2646984
00),实际完成建筑安装工程为叁佰壹拾陆万零壹佰玖拾元柒角玖分整(¥:3160190
该工程计划工期为2004年03月20日开工,2004年12月31日完工,历时280天;实际工期为2004年05月01日开工,2006年03月10日完工,历时679天,比计划工期延长399天
