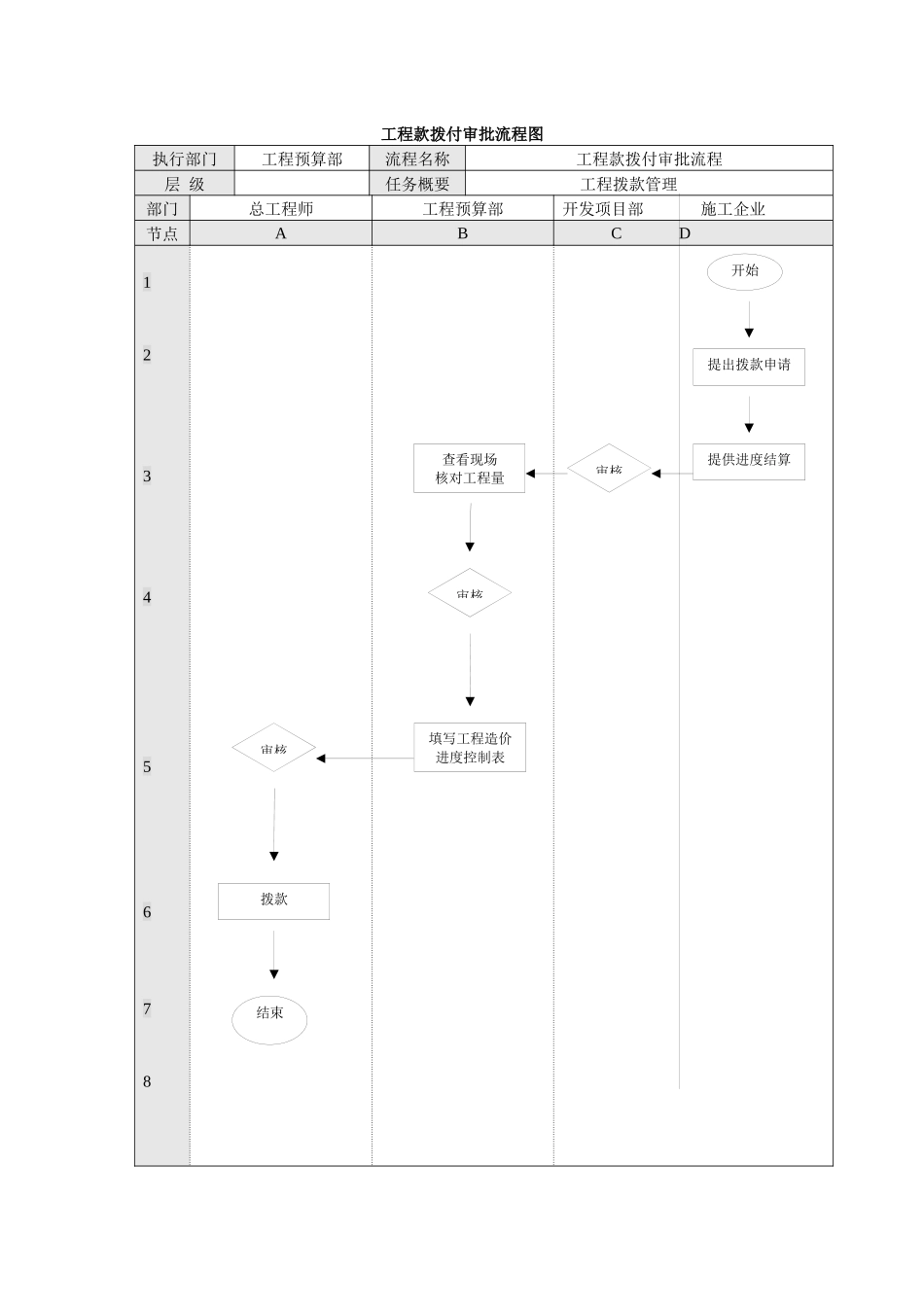

工程款拨付审批流程图执行部门工程预算部流程名称工程款拨付审批流程层级任务概要工程拨款管理部门总工程师工程预算部开发项目部施工企业节点ABCD12345678审核拨款结束查看现场核对工程量开始填写工程造价进度控制表提供进度结算提出拨款申请审核审核相关说明编制部门工程预算部审核人员批准人员工程拨付款审批工作标准任务名称节点任务程序、重点及标准时限相关资料施工企业拨款申请D2D3程序拨款申请单☆施工企业提出拨款申请☆施工企业向工程预算部提供进度结算重点☆施工企业提供在建工程的进度结算标准☆工程进度结算准确、及时、真实工程预算部审核进度结算C3B3B4B5A5A6程序☆开发项目部审核进度结算2个工作日内☆工程预算部组织查看现场1个工作日内☆工程预算部核对结算2个工作日内☆根据进度结算工程预算部填写工程造价进度控制表1个工作日内☆总工程师审核工程造价进度控制表1个工作日内☆审核完成,拨付工程款重点☆审核工程进度结算标准☆审核工程结算及时、准确工程结算审计流程图执行部门工程预算部流程名称工程结算审计流程层级任务概要工程结算审计工作部门总工程师工程预算部造价咨询机构施工企业节点ABCD1234567891011选取典型工程进行审计选择造价咨询机构并下发工程审计任务书开始按要求提供结算资料向施工企业下发工程结算审计资料详单表及结算提报要求复审工程审计签字盖章结束审核出工程审计报告下发至各部门、施工企业同类工程对比存档,公司财务挂账相关说明编制部门工程预算部审核人员批准人员工程结算审计工作标准任务名称节点任务程序、重点及标准时限相关资料施工企业提供结算资料B2D3程序☆工程预算部下发审计资料提报详单1个工作日内☆施工企业提供竣工结算的工程资料2个工作日内重点☆施工企业提供图纸、签证、变更等资料标准☆工程竣工资料准确、及时、真实工程预算部选取造价咨询机构审计B4C5B5程序☆工程预算部选择工程
