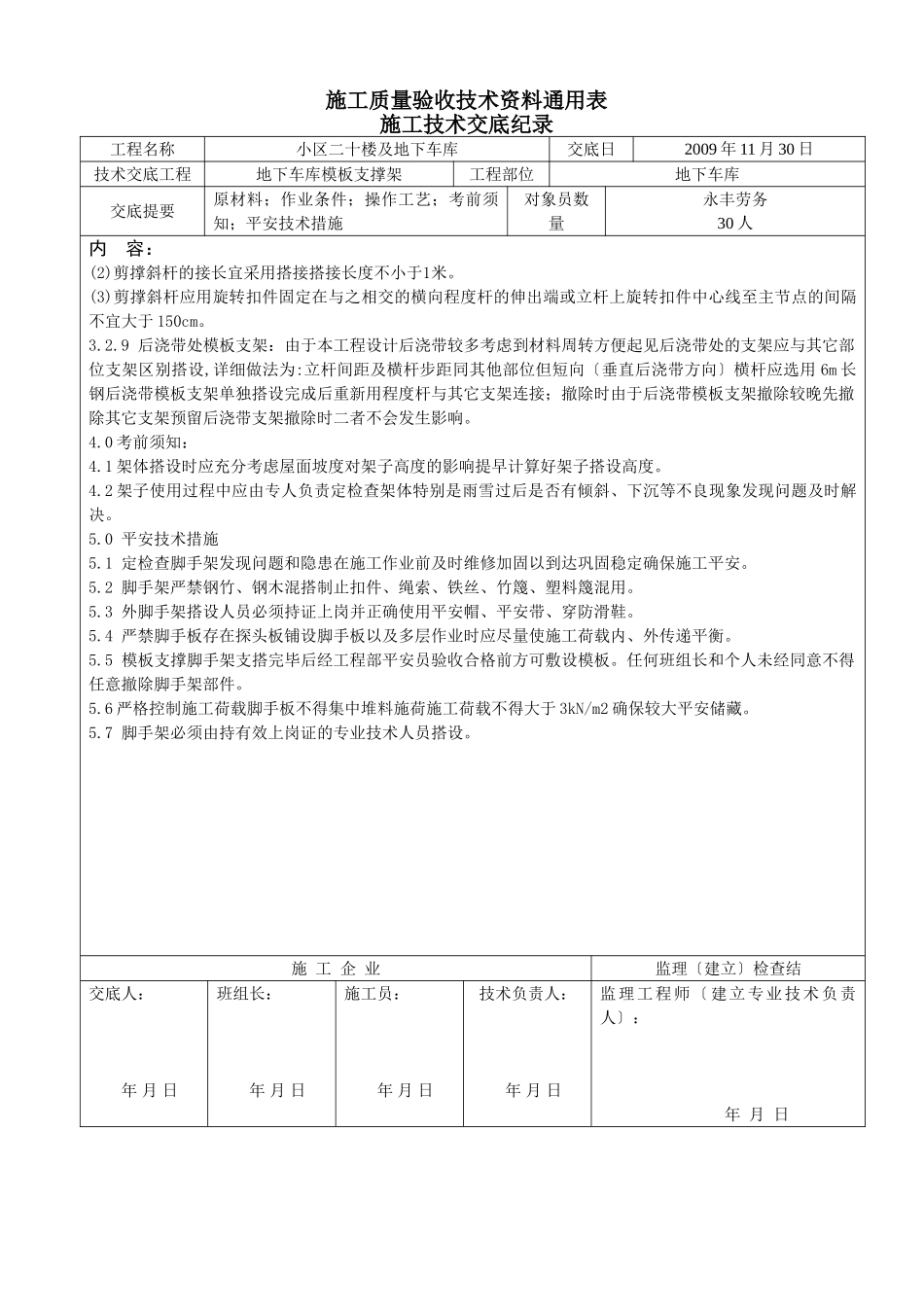

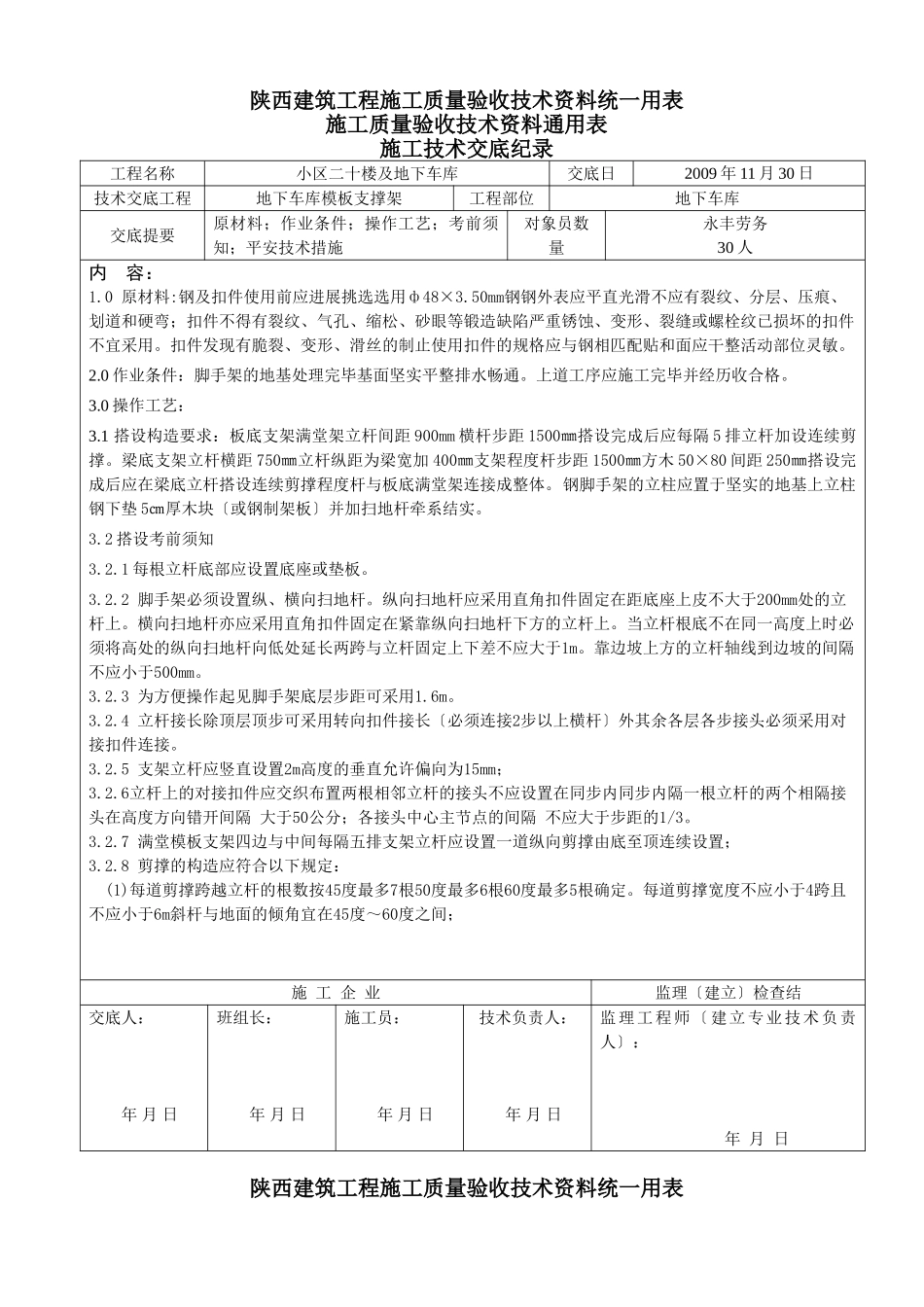

陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底纪录工程名称小区二十楼及地下车库交底日2009年11月30日技术交底工程地下车库模板支撑架工程部位地下车库交底提要原材料;作业条件;操作工艺;考前须知;平安技术措施对象员数量永丰劳务30人内容:1.0原材料:钢及扣件使用前应进展挑选选用ф48×3.50mm钢钢外表应平直光滑不应有裂纹、分层、压痕、划道和硬弯;扣件不得有裂纹、气孔、缩松、砂眼等锻造缺陷严重锈蚀、变形、裂缝或螺栓纹已损坏的扣件不宜采用。扣件发现有脆裂、变形、滑丝的制止使用扣件的规格应与钢相匹配贴和面应干整活动部位灵敏。2.0作业条件:脚手架的地基处理完毕基面坚实平整排水畅通。上道工序应施工完毕并经历收合格。3.0操作工艺:3.1搭设构造要求:板底支架满堂架立杆间距900mm横杆步距1500㎜搭设完成后应每隔5排立杆加设连续剪撑。梁底支架立杆横距750㎜立杆纵距为梁宽加400㎜支架程度杆步距1500㎜方木50×80间距250㎜搭设完成后应在梁底立杆搭设连续剪撑程度杆与板底满堂架连接成整体。钢脚手架的立柱应置于坚实的地基上立柱钢下垫5㎝厚木块〔或钢制架板〕并加扫地杆牵系结实。3.2搭设考前须知3.2.1每根立杆底部应设置底座或垫板。3.2.2脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆根底不在同一高度上时必须将高处的纵向扫地杆向低处延长两跨与立杆固定上下差不应大于1m。靠边坡上方的立杆轴线到边坡的间隔不应小于500mm。3.2.3为方便操作起见脚手架底层步距可采用1.6m。3.2.4立杆接长除顶层顶步可采用转向扣件接长〔必须连接2步以上横杆〕外其余各层各步接头必须采用对接扣件连接。3.2.5支架立杆应竖直设置2m高度的垂直允许偏向为15mm;3.2.6立杆上的对接扣件应交织布置两根相邻立杆的接头不应设置在同步内同步内隔一根立杆的两个相隔接头在高度方向错开间隔大于50公分;各接头中心主节点的间隔不应大于步距的1/3。3.2.7满堂模板支架四边与中间每隔五排支架立杆应设置一道纵向剪撑由底至顶连续设置;3.2.8剪撑的构造应符合以下规定:(1)每道剪撑跨越立杆的根数按45度最多7根50度最多6根60度最多5根确定。每道剪撑宽度不应小于4跨且不应小于6m斜杆与地面的倾角宜在45度~60度之间;施工企业监理〔建立〕检查结交底人:年月日班组长:年月日施工员:年月日技术负责人:年月日监理工程师〔建立专业技术负责人〕:年月日陕西建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表施工技术交底纪录工程名称小区二十楼及地下车库交底日2009年11月30日技术交底工程地下车库模板支撑架工程部位地下车库交底提要原材料;作业条件;操作工艺;考前须知;平安技术措施对象员数量永丰劳务30人内容:(2)剪撑斜杆的接长宜采用搭接搭接长度不小于1米。(3)剪撑斜杆应用旋转扣件固定在与之相交的横向程度杆的伸出端或立杆上旋转扣件中心线至主节点的间隔不宜大于150cm。3.2.9后浇带处模板支架:由于本工程设计后浇带较多考虑到材料周转方便起见后浇带处的支架应与其它部位支架区别搭设,详细做法为:立杆间距及横杆步距同其他部位但短向〔垂直后浇带方向〕横杆应选用6m长钢后浇带模板支架单独搭设完成后重新用程度杆与其它支架连接;撤除时由于后浇带模板支架撤除较晚先撤除其它支架预留后浇带支架撤除时二者不会发生影响。4.0考前须知:4.1架体搭设时应充分考虑屋面坡度对架子高度的影响提早计算好架子搭设高度。4.2架子使用过程中应由专人负责定检查架体特别是雨雪过后是否有倾斜、下沉等不良现象发现问题及时解决。5.0平安技术措施5.1定检查脚手架发现问题和隐患在施工作业前及时维修加固以到达巩固稳定确保施工平安。5.2脚手架严禁钢竹、钢木混搭制止扣件、绳索、铁丝、竹篾、塑料篾混用。5.3外脚手架搭设人员必须持证上岗并正确使用平安帽、平安带、穿防滑鞋。5.4严禁脚手板存在探头板铺设脚手板以及多层作业时应尽量使施工荷载内、外传递平衡。5.5模板支撑脚手架支搭完毕后经工程部平安员验收...
