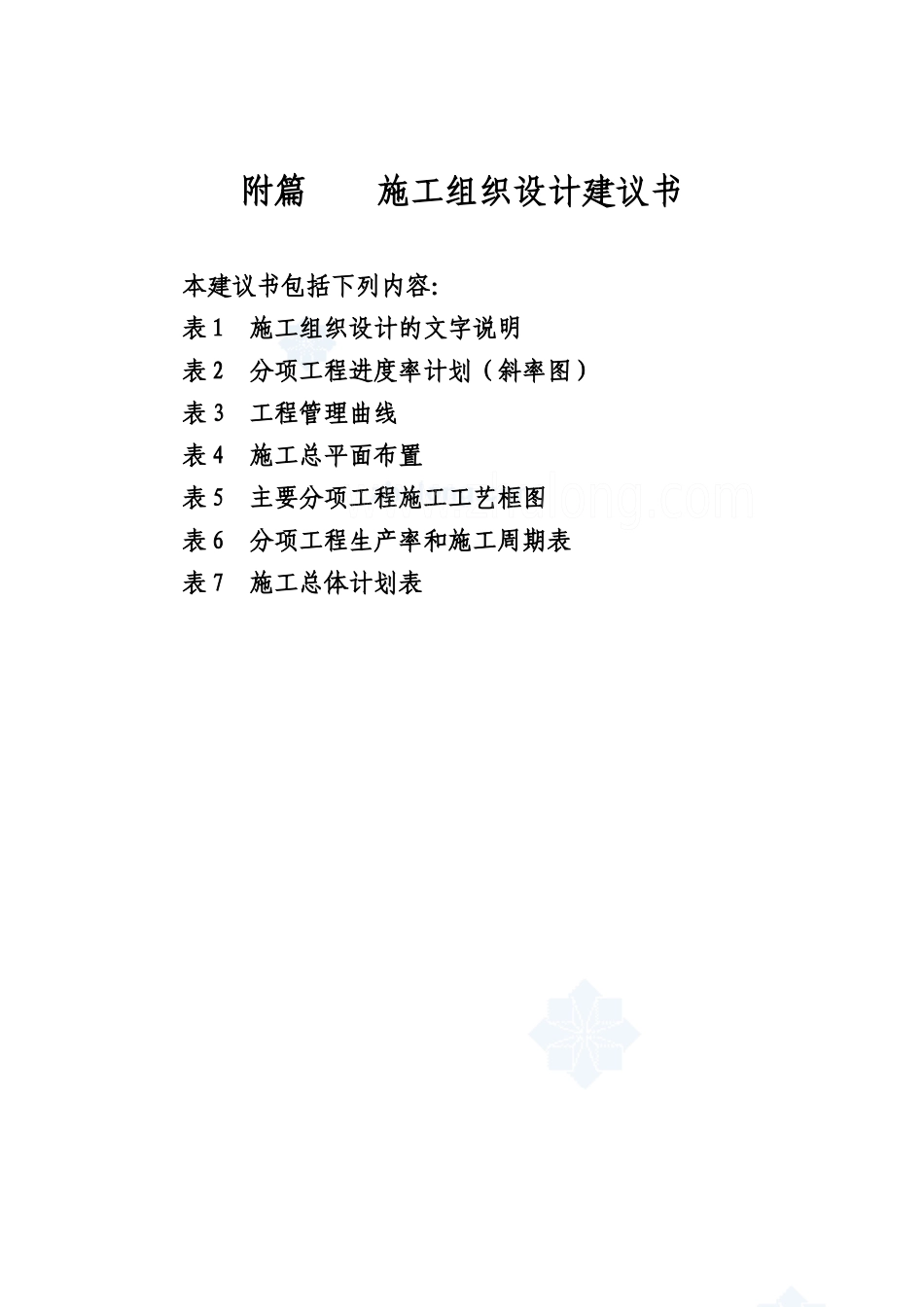

附篇施工组织设计建议书本建议书包括下列内容:表1施工组织设计的文字说明表2分项工程进度率计划(斜率图)表3工程管理曲线表4施工总平面布置表5主要分项工程施工工艺框图表6分项工程生产率和施工周期表表7施工总体计划表表1施工组织设计的文字说明1、设备、人员动员周期和设备、人员、材料运到现场的方法1
1工程概况1
1地理位置及地形、地质条件************,起于**********,止于**************,全长4
266231km
本工程设计标准为:K0+000~K3+000段路基宽10m,过村路段路基宽8
5m,设计速度60km/h,为集散型二级公路;K3+000~K4+266
231段路基宽6
5m,设计速度20km/h,为双车道四级公路
路线位于******北部,地势平坦,纵坡较小,两侧植被覆盖一般
相对构造变动较弱,地震烈度为VI度区
2气候水文特征本项目所在地区属温带大陆性季风气候区,四季分明,日最高气温34℃,日最低气温-7
5℃,年降雨量540mm,雨季主要分布在7、8、9三个月,最大冰冻深度70cm
3交通、水电及材料供应条件本项目交通条件便利,用电与当地电力部门协商,同时我公司考虑一部分自发电
施工用水可从当地取用
砂石料储存量丰富,满足施工需要
水泥采用长钢水泥
钢材、木材、沥青可从***********88等地购买
4工程施工范围本工程属旧路改造,施工范围包括路基、路面、排水及附属工程等
2设备、人员动员周期如果我单位有幸中标,接到中标通知书即进入动员启动期,5天内组织项目经理部主要人员进驻现场,用10天时间落实完成下列开工前各项工作:1
1详细踏勘现场,落实项目经理部和施工队设置地点,办理完临时租用地、用电、有水等手续
2落实施工队伍、机械设备、调遣施工主要机械、设备、人员到现场,完成营地、便道
