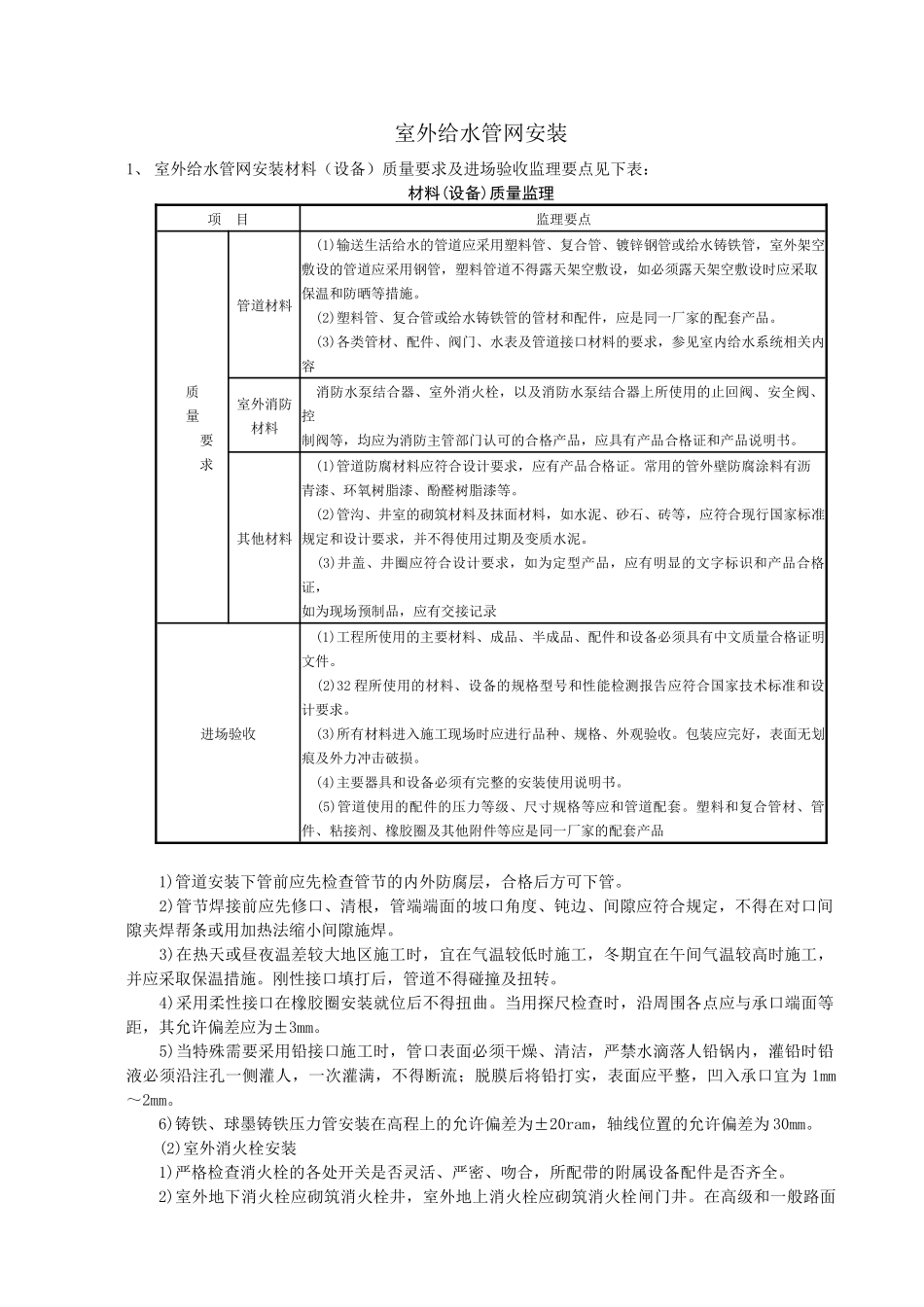

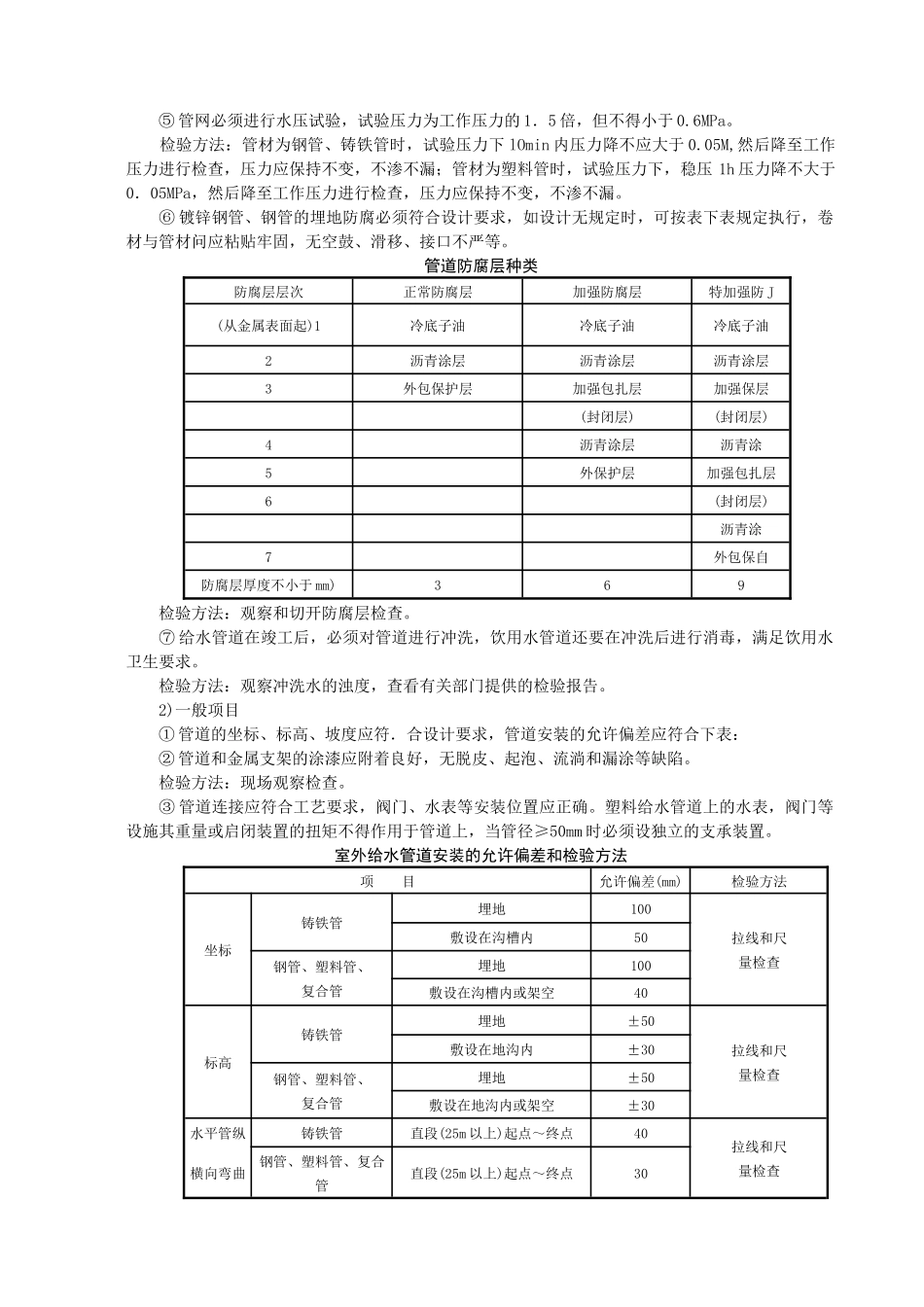

室外给水管网安装1、室外给水管网安装材料(设备)质量要求及进场验收监理要点见下表:材料(设备)质量监理项目监理要点质量要求管道材料(1)输送生活给水的管道应采用塑料管、复合管、镀锌钢管或给水铸铁管,室外架空敷设的管道应采用钢管,塑料管道不得露天架空敷设,如必须露天架空敷设时应采取保温和防晒等措施。(2)塑料管、复合管或给水铸铁管的管材和配件,应是同一厂家的配套产品。(3)各类管材、配件、阀门、水表及管道接口材料的要求,参见室内给水系统相关内容室外消防材料消防水泵结合器、室外消火栓,以及消防水泵结合器上所使用的止回阀、安全阀、控制阀等,均应为消防主管部门认可的合格产品,应具有产品合格证和产品说明书。其他材料(1)管道防腐材料应符合设计要求,应有产品合格证。常用的管外壁防腐涂料有沥青漆、环氧树脂漆、酚醛树脂漆等。(2)管沟、井室的砌筑材料及抹面材料,如水泥、砂石、砖等,应符合现行国家标准规定和设计要求,并不得使用过期及变质水泥。(3)井盖、井圈应符合设计要求,如为定型产品,应有明显的文字标识和产品合格证,如为现场预制品,应有交接记录进场验收(1)工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件。(2)32程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求。(3)所有材料进入施工现场时应进行品种、规格、外观验收。包装应完好,表面无划痕及外力冲击破损。(4)主要器具和设备必须有完整的安装使用说明书。(5)管道使用的配件的压力等级、尺寸规格等应和管道配套。塑料和复合管材、管件、粘接剂、橡胶圈及其他附件等应是同一厂家的配套产品1)管道安装下管前应先检查管节的内外防腐层,合格后方可下管。2)管节焊接前应先修口、清根,管端端面的坡口角度、钝边、间隙应符合规定,不得在对口间隙夹焊帮条或用加热法缩小间隙施焊。3)在热天或昼夜温差较大地区施工时,宜在气温较低时施工,冬期宜在午间气温较高时施工,并应采取保温措施。刚性接口填打后,管道不得碰撞及扭转。4)采用柔性接口在橡胶圈安装就位后不得扭曲。当用探尺检查时,沿周围各点应与承口端面等距,其允许偏差应为±3mm。5)当特殊需要采用铅接口施工时,管口表面必须干燥、清洁,严禁水滴落人铅锅内,灌铅时铅液必须沿注孔一侧灌人,一次灌满,不得断流;脱膜后将铅打实,表面应平整,凹入承口宜为1mm~2mm。6)铸铁、球墨铸铁压力管安装在高程上的允许偏差为±20ram,轴线位置的允许偏差为30mm。(2)室外消火栓安装1)严格检查消火栓的各处开关是否灵活、严密、吻合,所配带的附属设备配件是否齐全。2)室外地下消火栓应砌筑消火栓井,室外地上消火栓应砌筑消火栓闸门井。在高级和一般路面上,井盖上表面同路面相平,允许偏差±5mm;无正规路时,井盖高出室外设计标高50mm,并应在井口周围以0.02的坡度向外做护坡。3)室外地下消火栓与主管连接的三通或弯头下部带座和无座的,均应先稳固在混凝土支墩上,管下皮距井底不应小于0.2m,消火栓顶部距井盖底面,不应大于0.4m,如果超过0.4m应增加短管。4)进行法兰闸阀、双法兰短管及水龙带接扣安装,接出的直管高于lm时,应加固定卡子一道,井盖上铸有明显的“消火栓”字样。5)室外消火栓地上安装时,一般距地面高度为640mm,首先应将消火栓下部的弯头带底座安装在混凝土支墩上,安装应稳固。6)安装消火栓开闭闸门,两者距离不应超过2.5m。7)地下消火栓安装时,如设置闸门井,必须将消火栓自身的放水口堵死,在井内另设放水门。8)使用的闸门井井盖上应有消火栓字样。9)管道穿过井壁处,应严密不漏水。(3)管沟及并室1)管沟(井室)的坐标、位置、沟底标高应符合设计要求。管沟(井室)土方开挖前应做好定位放线工作,以保证管沟(井室)的位置、尺寸和走向正确。2)管沟的基层处理和井室的地基必须符合设计要求:①管沟(井室)土方开挖完成后应认真做好验底工作,并做好隐蔽验收记录。②管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等。③如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖lOOmm~200mm,填铺细砂或...
