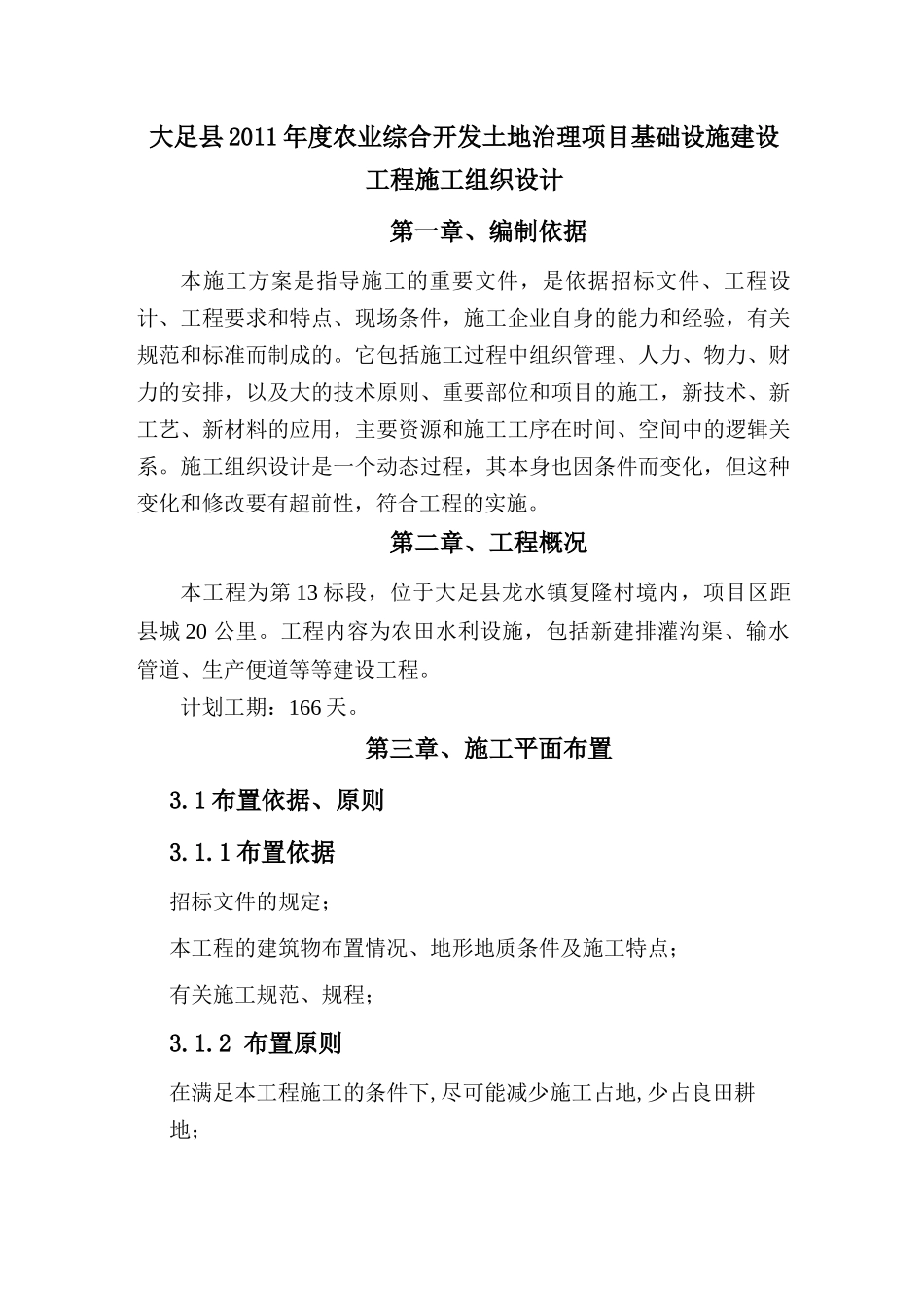

大足县2011年度农业综合开发土地治理项目基础设施建设工程施工组织设计第一章、编制依据本施工方案是指导施工的重要文件,是依据招标文件、工程设计、工程要求和特点、现场条件,施工企业自身的能力和经验,有关规范和标准而制成的
它包括施工过程中组织管理、人力、物力、财力的安排,以及大的技术原则、重要部位和项目的施工,新技术、新工艺、新材料的应用,主要资源和施工工序在时间、空间中的逻辑关系
施工组织设计是一个动态过程,其本身也因条件而变化,但这种变化和修改要有超前性,符合工程的实施
第二章、工程概况本工程为第13标段,位于大足县龙水镇复隆村境内,项目区距县城20公里
工程内容为农田水利设施,包括新建排灌沟渠、输水管道、生产便道等等建设工程
计划工期:166天
第三章、施工平面布置3
1布置依据、原则3
1布置依据招标文件的规定;本工程的建筑物布置情况、地形地质条件及施工特点;有关施工规范、规程;3

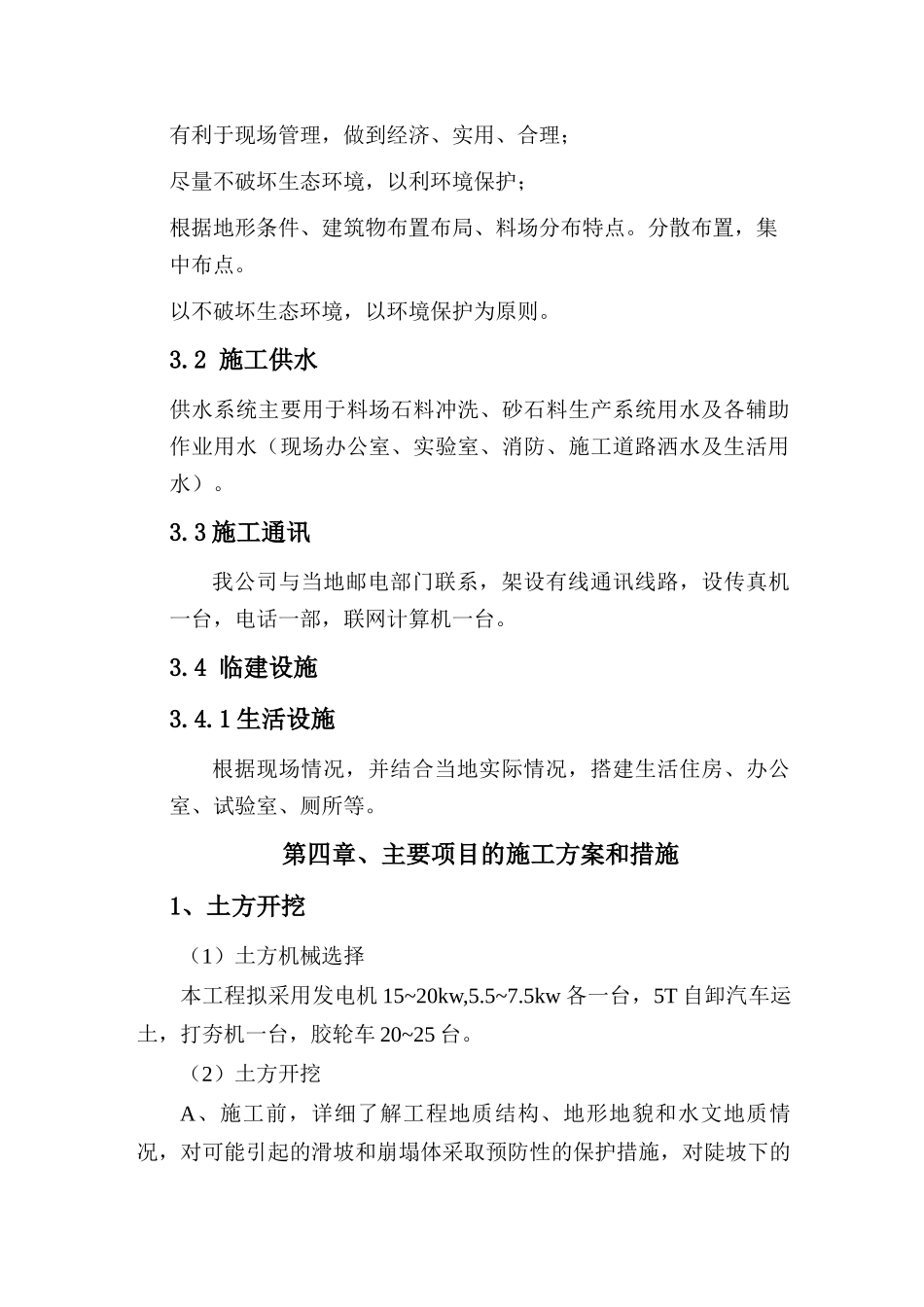

2布置原则在满足本工程施工的条件下,尽可能减少施工占地,少占良田耕地;有利于现场管理,做到经济、实用、合理;尽量不破坏生态环境,以利环境保护;根据地形条件、建筑物布置布局、料场分布特点
分散布置,集中布点
以不破坏生态环境,以环境保护为原则
2施工供水供水系统主要用于料场石料冲洗、砂石料生产系统用水及各辅助作业用水(现场办公室、实验室、消防、施工道路洒水及生活用水)
3施工通讯我公司与当地邮电部门联系,架设有线通讯线路,设传真机一台,电话一部,联网计算机一台
4临建设施3
1生活设施根据现场情况,并结合当地实际情况,搭建生活住房、办公室、试验室、厕所等
第四章、主要项目的施工方案和措施1、土方开挖(1)土方机械选择本工程拟采用发电机15~20kw,5
5kw各一台,5T自卸汽车运土,打夯机一台,胶轮车20~25台

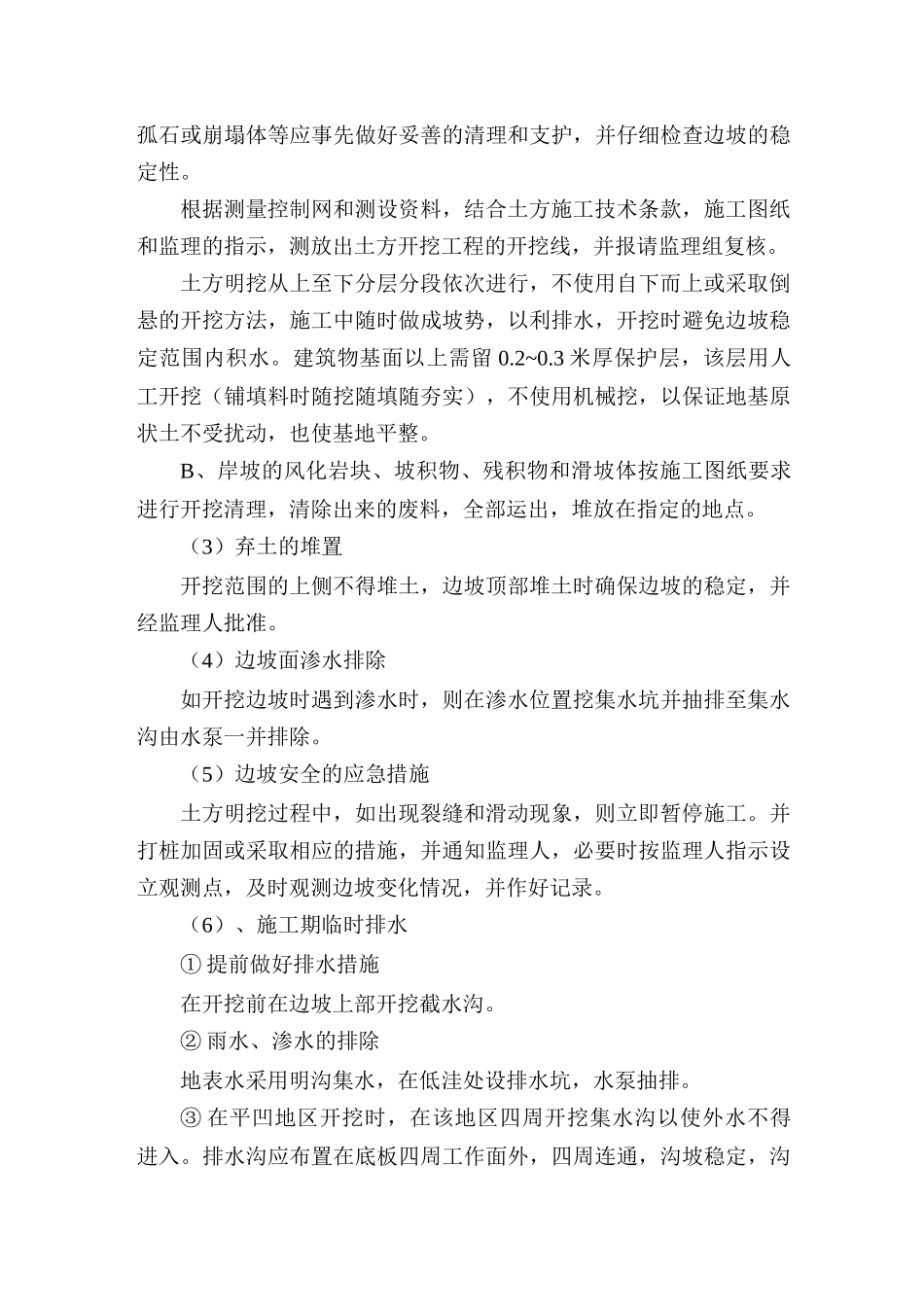

(2)土方开挖A、施工前,详细了解工程地质结
