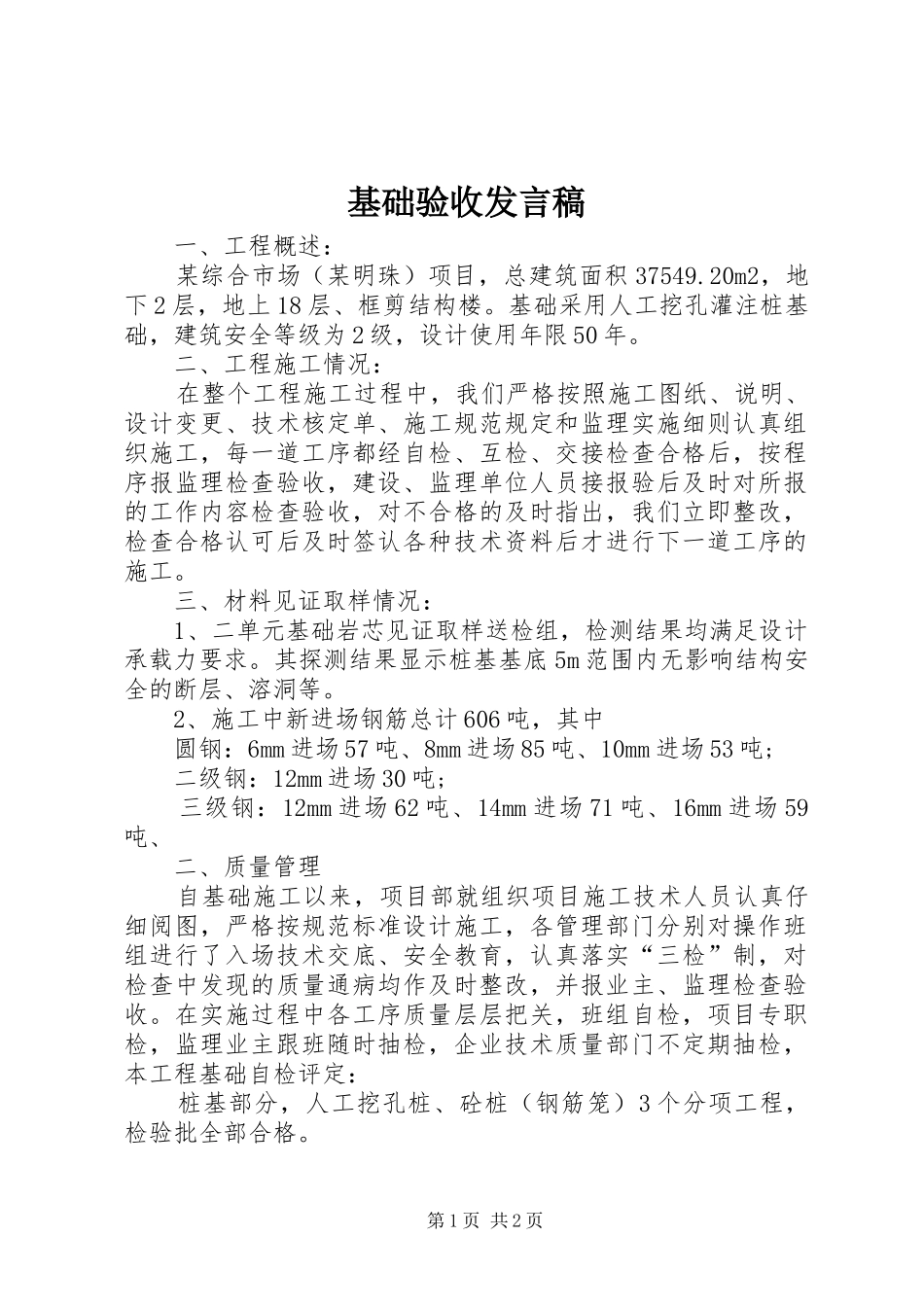

基础验收发言稿一、工程概述:某综合市场(某明珠)项目,总建筑面积37549
20m2,地下2层,地上18层、框剪结构楼
基础采用人工挖孔灌注桩基础,建筑安全等级为2级,设计使用年限50年
二、工程施工情况:在整个工程施工过程中,我们严格按照施工图纸、说明、设计变更、技术核定单、施工规范规定和监理实施细则认真组织施工,每一道工序都经自检、互检、交接检查合格后,按程序报监理检查验收,建设、监理单位人员接报验后及时对所报的工作内容检查验收,对不合格的及时指出,我们立即整改,检查合格认可后及时签认各种技术资料后才进行下一道工序的施工
三、材料见证取样情况:1、二单元基础岩芯见证取样送检组,检测结果均满足设计承载力要求
其探测结果显示桩基基底5m范围内无影响结构安全的断层、溶洞等
2、施工中新进场钢筋总计606吨,其中圆钢:6mm进场57吨、8mm进场85吨、10mm进场53吨;二级钢:12mm进场30吨;三级钢:12mm进场62吨、14mm进场71吨、16mm进场59吨、二、质量管理自基础施工以来,项目部就组织项目施工技术人员认真仔细阅图,严格按规范标准设计施工,各管理部门分别对操作班组进行了入场技术交底、安全教育,认真落实“三检”制,对检查中发现的质量通病均作及时整改,并报业主、监理检查验收
在实施过程中各工序质量层层把关,班组自检,项目专职检,监理业主跟班随时抽检,企业技术质量部门不定期抽检,本工程基础自检评定:桩基部分,人工挖孔桩、砼桩(钢筋笼)3个分项工程,检验批全部合格

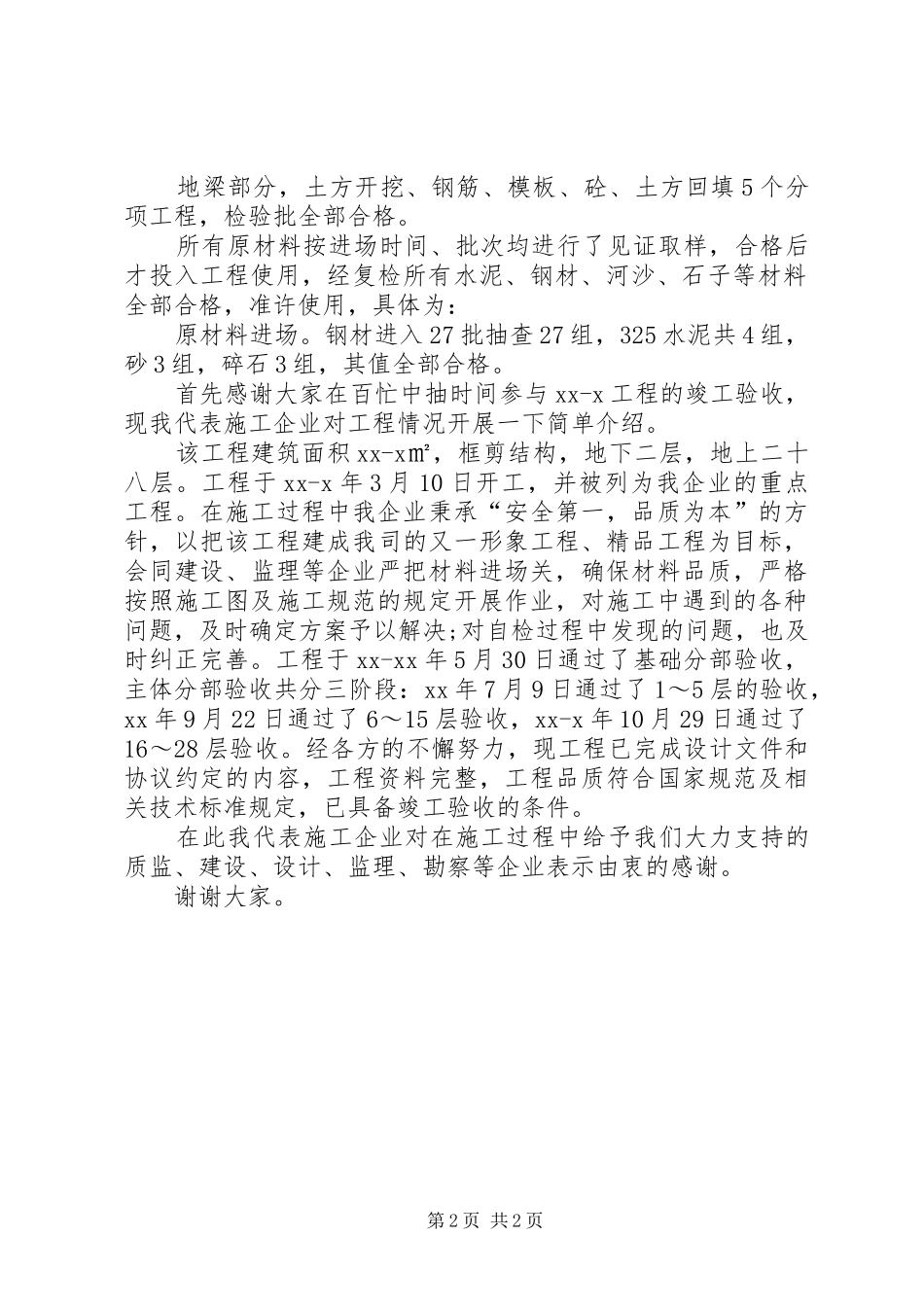

第1页共2页地梁部分,土方开挖、钢筋、模板、砼、土方回填5个分项工程,检验批全部合格
所有原材料按进场时间、批次均进行了见证取样,合格后才投入工程使用,经复检所有水泥、钢材、河沙、石子等材料全部合格,准许使用,具体为:原材料进场
钢材进入27批抽查27组,325水泥共4组,砂3组,碎石3组,其值全部合格
