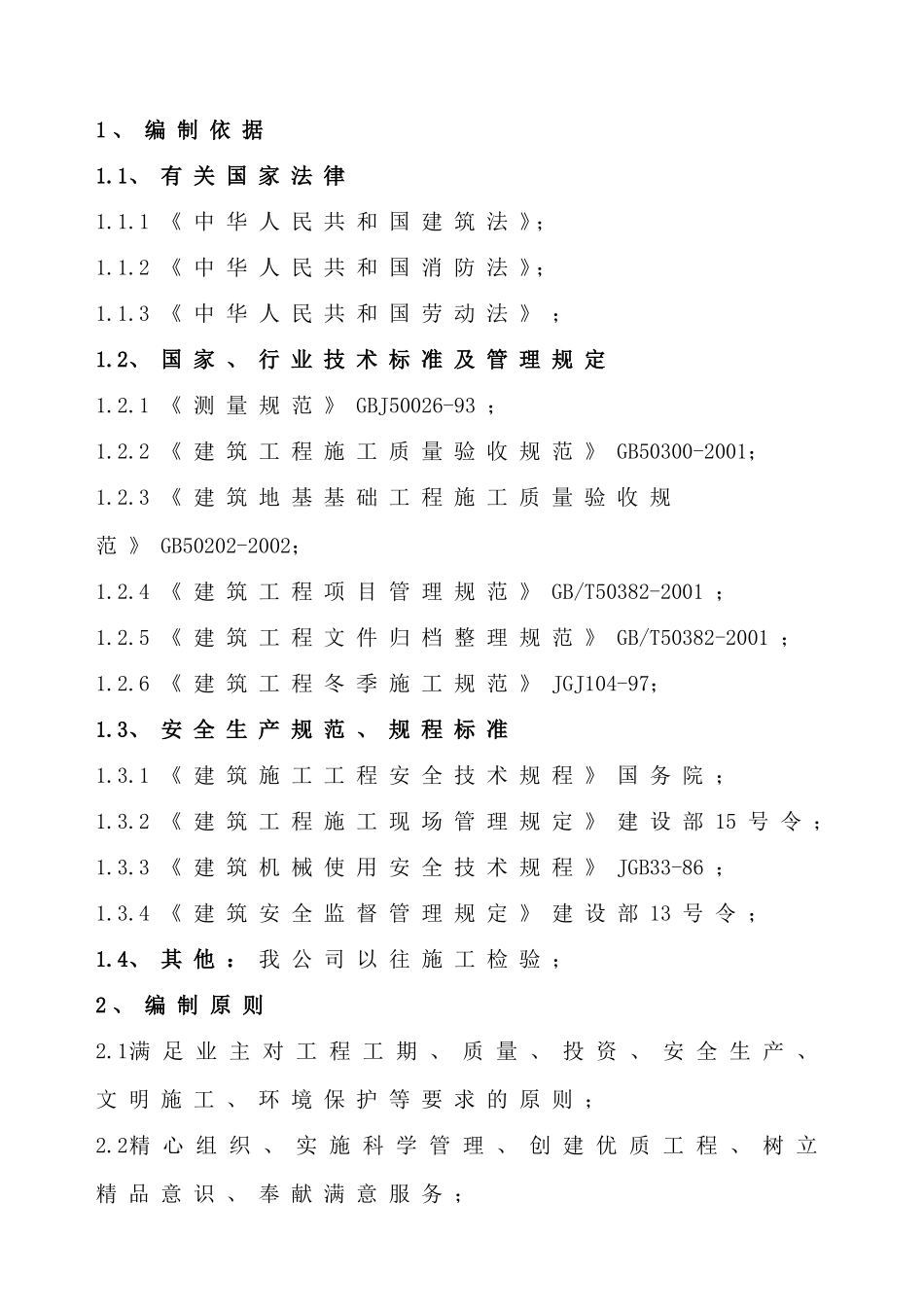

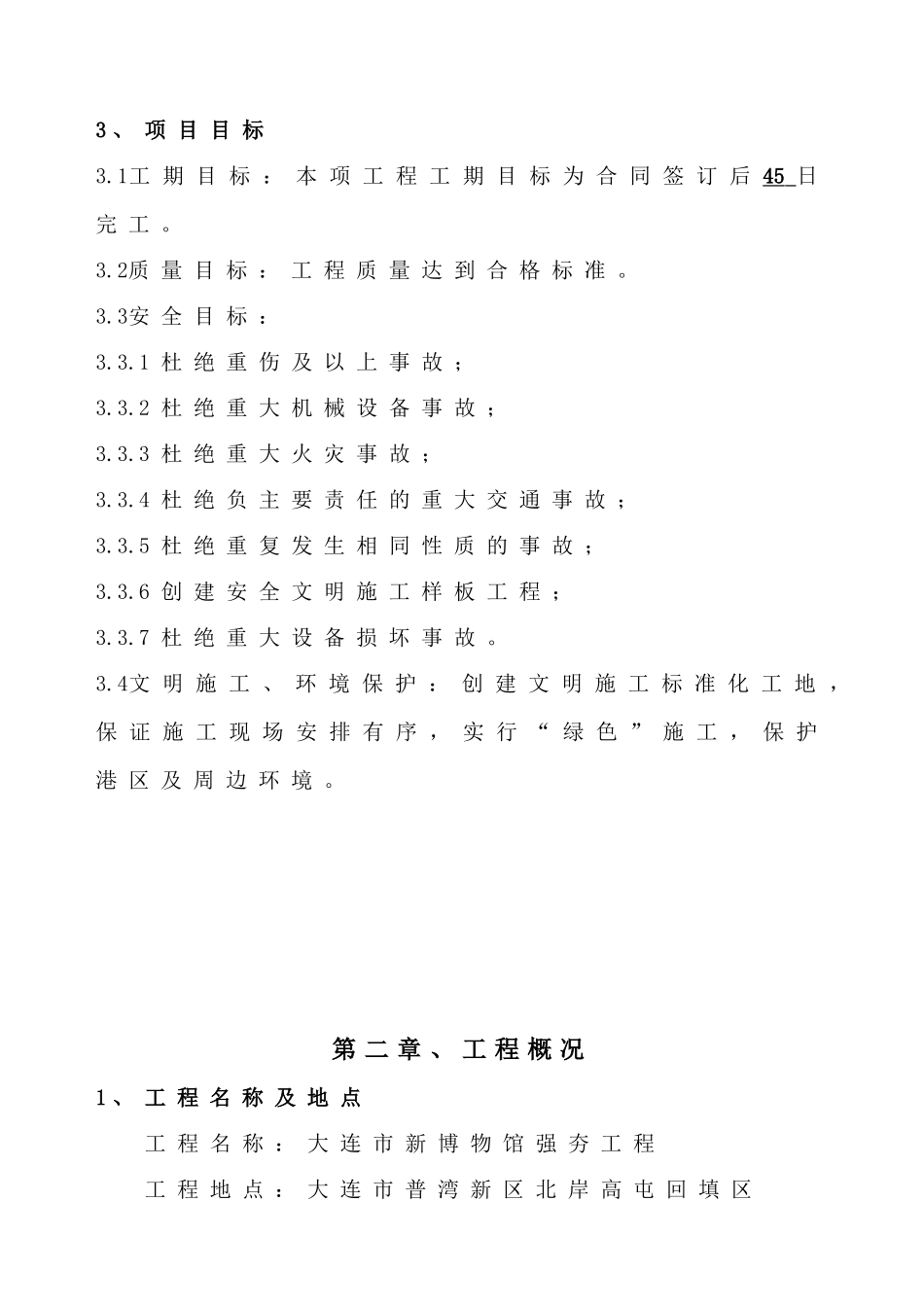

大连市新博物馆强夯工程施工组织设计编制人:审核人:大连万鹏基础工程有限公司2012年11月5日大连市新博物馆强夯工程施工组织设计第一章、总体概述1、编制依据1.1、有关国家法律1.1.1《中华人民共和国建筑法》;1.1.2《中华人民共和国消防法》;1.1.3《中华人民共和国劳动法》;1.2、国家、行业技术标准及管理规定1.2.1《测量规范》GBJ50026-93;1.2.2《建筑工程施工质量验收规范》GB50300-2001;1.2.3《建筑地基基础工程施工质量验收规范》GB50202-2002;1.2.4《建筑工程项目管理规范》GB/T50382-2001;1.2.5《建筑工程文件归档整理规范》GB/T50382-2001;1.2.6《建筑工程冬季施工规范》JGJ104-97;1.3、安全生产规范、规程标准1.3.1《建筑施工工程安全技术规程》国务院;1.3.2《建筑工程施工现场管理规定》建设部15号令;1.3.3《建筑机械使用安全技术规程》JGB33-86;1.3.4《建筑安全监督管理规定》建设部13号令;1.4、其他:我公司以往施工检验;2、编制原则2.1满足业主对工程工期、质量、投资、安全生产、文明施工、环境保护等要求的原则;2.2精心组织、实施科学管理、创建优质工程、树立精品意识、奉献满意服务;3、项目目标3.1工期目标:本项工程工期目标为合同签订后45日完工。3.2质量目标:工程质量达到合格标准。3.3安全目标:3.3.1杜绝重伤及以上事故;3.3.2杜绝重大机械设备事故;3.3.3杜绝重大火灾事故;3.3.4杜绝负主要责任的重大交通事故;3.3.5杜绝重复发生相同性质的事故;3.3.6创建安全文明施工样板工程;3.3.7杜绝重大设备损坏事故。3.4文明施工、环境保护:创建文明施工标准化工地,保证施工现场安排有序,实行“绿色”施工,保护港区及周边环境。第二章、工程概况1、工程名称及地点工程名称:大连市新博物馆强夯工程工程地点:大连市普湾新区北岸高屯回填区2、工程范围及内容大连市新博物馆强夯工程面积为40814㎡;采用三遍强夯工艺,前两遍为点夯,夯点间距为6m,第二遍夯点布置在第一遍四个夯点中心,夯击能为3000KN.m,每点6~8击,最后两击平均夯沉量<50mm;第三遍为满夯,夯击能为1000KN.m,满夯夯击数2击,锤印搭接1/4。夯击遍数夯击能布点形式锤击数最后两击沉降量第一遍3000KN.m6.00m×6.00m6~8<50mm第二遍3000KN.m6.00m×6.00m6~8<50mm第三遍1000KN.m2锤印搭接1/42.1设计要求地基处理后要求地基承载力达到120KPa以上。场地夯后整平标高为4.00m。2.2高程控制系统采用建设单位将提供给承包商控制点,自行埋设半永久性的高程控制点。2.3平面控制系统采用平面控制采用大连城建坐标系,由业主提供2~3点的坐标,由施工单位自立施工基线。但该基线设置后,必须交监理单位审核后方可使用。3、自然条件3.1地理位置本工程位于大连市普湾新区北岸高屯回填区3.2地质、地下水靠陆域一侧山皮土5~6m厚,第二层为角砾层,无淤泥层,中间山皮土厚7m左右;靠近科技馆一侧孔淤泥厚从1.8m~3.8m,靠近图书馆侧淤泥厚5m多,再其下即为土质较好的红粘土。地下水位埋深约2.4m~4.1m。4、试夯4.1试夯目的①通过试夯确定强夯施工参数和工艺的可行性。②通过试夯确定强夯加固效果,对有效加固深度、物理力学指标、地基强度、承载力、变形指标做出定量评价。③通过试夯确定最佳的施工质量控制标准、孔隙水压力消散时间、遍与遍间的间隔时间。④通过试夯,了解强夯时的夯坑体积、累计夯沉量,以及强夯过程中的地表变形、沉降,为大面积施工做出决策。⑤提出指导大面积强夯施工的能级、施工参数和工艺流程。⑥由试夯还可以得知施工的具体进度,以利整体正式施工时合理安排设备数量,以保证工期要求。4.2试夯要求选取50m×50m作为试夯区,很据试夯效果逐步调整夯击能、每点的夯击次数、夯点间距及夯沉量等参数,以达到最优的加固效果。夯击时夯坑周围出现明显隆起时,适当减少夯击数。相邻夯坑出现明显的隆起,如果隆起量大于5cm时,则要适当的降低夯击能量。4.3试夯技术参数3000KN.m试夯技术参数强夯能级遍数布点形式锤重t落距m锤击数停夯标准3000KN.m一遍6m×6m1816.676~8最后两击平均沉降量<5cm3000KN.m一遍6m×6m1816.676~8最后两击平均沉降量<5cm1000KN.m一遍156.672锤印搭...
