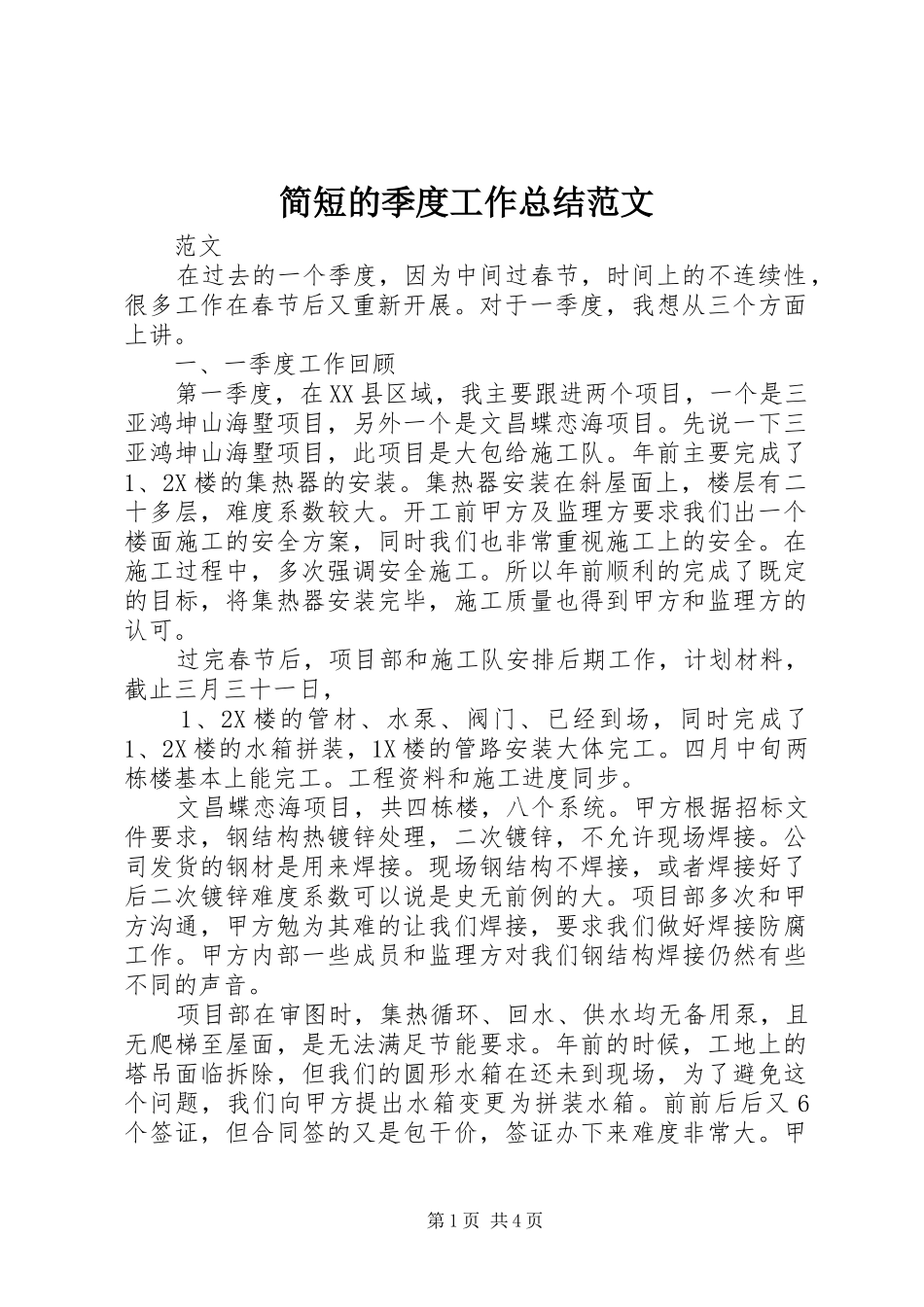

简短的季度工作总结范文范文在过去的一个季度,因为中间过春节,时间上的不连续性,很多工作在春节后又重新开展
对于一季度,我想从三个方面上讲
一、一季度工作回顾第一季度,在XX县区域,我主要跟进两个项目,一个是三亚鸿坤山海墅项目,另外一个是文昌蝶恋海项目
先说一下三亚鸿坤山海墅项目,此项目是大包给施工队
年前主要完成了1、2X楼的集热器的安装
集热器安装在斜屋面上,楼层有二十多层,难度系数较大
开工前甲方及监理方要求我们出一个楼面施工的安全方案,同时我们也非常重视施工上的安全
在施工过程中,多次强调安全施工
所以年前顺利的完成了既定的目标,将集热器安装完毕,施工质量也得到甲方和监理方的认可
过完春节后,项目部和施工队安排后期工作,计划材料,截止三月三十一日,1、2X楼的管材、水泵、阀门、已经到场,同时完成了1、2X楼的水箱拼装,1X楼的管路安装大体完工
四月中旬两栋楼基本上能完工
工程资料和施工进度同步
文昌蝶恋海项目,共四栋楼,八个系统
甲方根据招标文件要求,钢结构热镀锌处理,二次镀锌,不允许现场焊接
公司发货的钢材是用来焊接
现场钢结构不焊接,或者焊接好了后二次镀锌难度系数可以说是史无前例的大
项目部多次和甲方沟通,甲方勉为其难的让我们焊接,要求我们做好焊接防腐工作
甲方内部一些成员和监理方对我们钢结构焊接仍然有些不同的声音
项目部在审图时,集热循环、回水、供水均无备用泵,且无爬梯至屋面,是无法满足节能要求
年前的时候,工地上的塔吊面临拆除,但我们的圆形水箱在还未到现场,为了避免这个问题,我们向甲方提出水箱变更为拼装水箱
前前后后又6个签证,但合同签的又是包干价,签证办下来难度非常大
甲第1页共4页方最后只同意三个签证,范文写作目前在审核中
第一季度内年前完成了集热器支架的焊接
由于公司计划的钢材数量差了一些,年前的水箱基础和部分马道没有焊接
过完春节后,在三月底,公司补单
