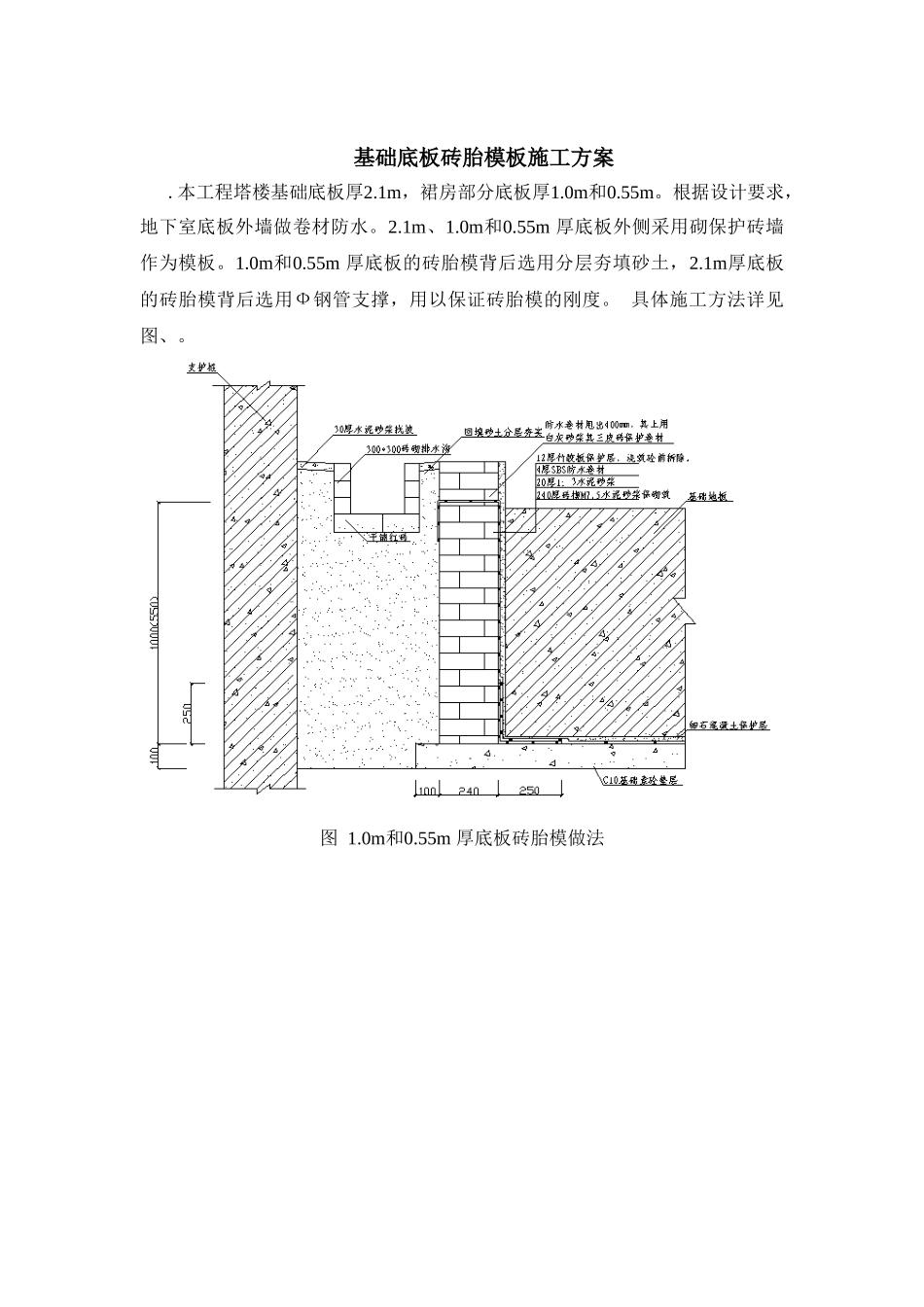

**华锐世界广场一期工程基础底板砖胎模板施工方案编制:审核:批准:基础底板砖胎模板施工方案.本工程塔楼基础底板厚2.1m,裙房部分底板厚1.0m和0.55m。根据设计要求,地下室底板外墙做卷材防水。2.1m、1.0m和0.55m厚底板外侧采用砌保护砖墙作为模板。1.0m和0.55m厚底板的砖胎模背后选用分层夯填砂土,2.1m厚底板的砖胎模背后选用Ф钢管支撑,用以保证砖胎模的刚度。具体施工方法详见图、。图1.0m和0.55m厚底板砖胎模做法图2.1m厚底板砖胎模做法.施工要点:粘土砖在砌筑前一天应浇水湿润,一般以水浸入砖四边15mm为宜。砌筑时应上下错缝,搭接长度不宜小于60mm。灰缝应横平竖直,砂浆饱满,垂直缝宜用挤缝法。水平灰缝厚度不得大于12mm,垂直灰缝一般为10mm。砂土回填应待砖砌体达到强度后方可回填。.质量标准:.一般项目:()砖砌体组砌方法应正确,上下错缝,内外搭接。()砖砌体的灰缝应横平竖直,厚薄均匀。水平厚度宜为10mm,但不应小于8mm,也不应大于12mm。.主控项目:()砌块何砌筑砂浆的强度等级应符合设计要求。()检验方法:检查砌块的产品合格证书,产品性能检测报告和砂浆试验报告。.允许偏差允许偏差应符合下表的规定项次项目允许偏差()检验方法轴线位移用尺检查垂直度小于或等于3m用2m托线板或吊线检查大于3m表面平整度用2m靠尺和楔形塞尺检查砌体的砂浆饱满度及检验方法应下表的规定灰缝砂浆饱满度检验方法砖砌体水平≥采用百格网检查块材底面砂浆的粘结痕迹面积垂直检查数量:每步架子不少于处,且每处不应少于块。.安全措施()建立健全安全环保责任制度、技术交底制度、检查制度等各项管理制度。()现场施工用电严格按照《施工现场临时用电安全技术规范》执行。()施工机械严格按照《建筑机械使用安全技术规程》执行。()现场各施工面安全防护设施齐全有效,个人防护用品使用正确。()砌筑外架临时架搭设完毕,须经安全员检查验收后方可使用。()操作层的脚手架必须满铺跳板,严禁搭设有探头板。()砌体中的落地灰及碎砌块应及时清理成堆,装车或装袋运输。说明图库网址联系:电话:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
