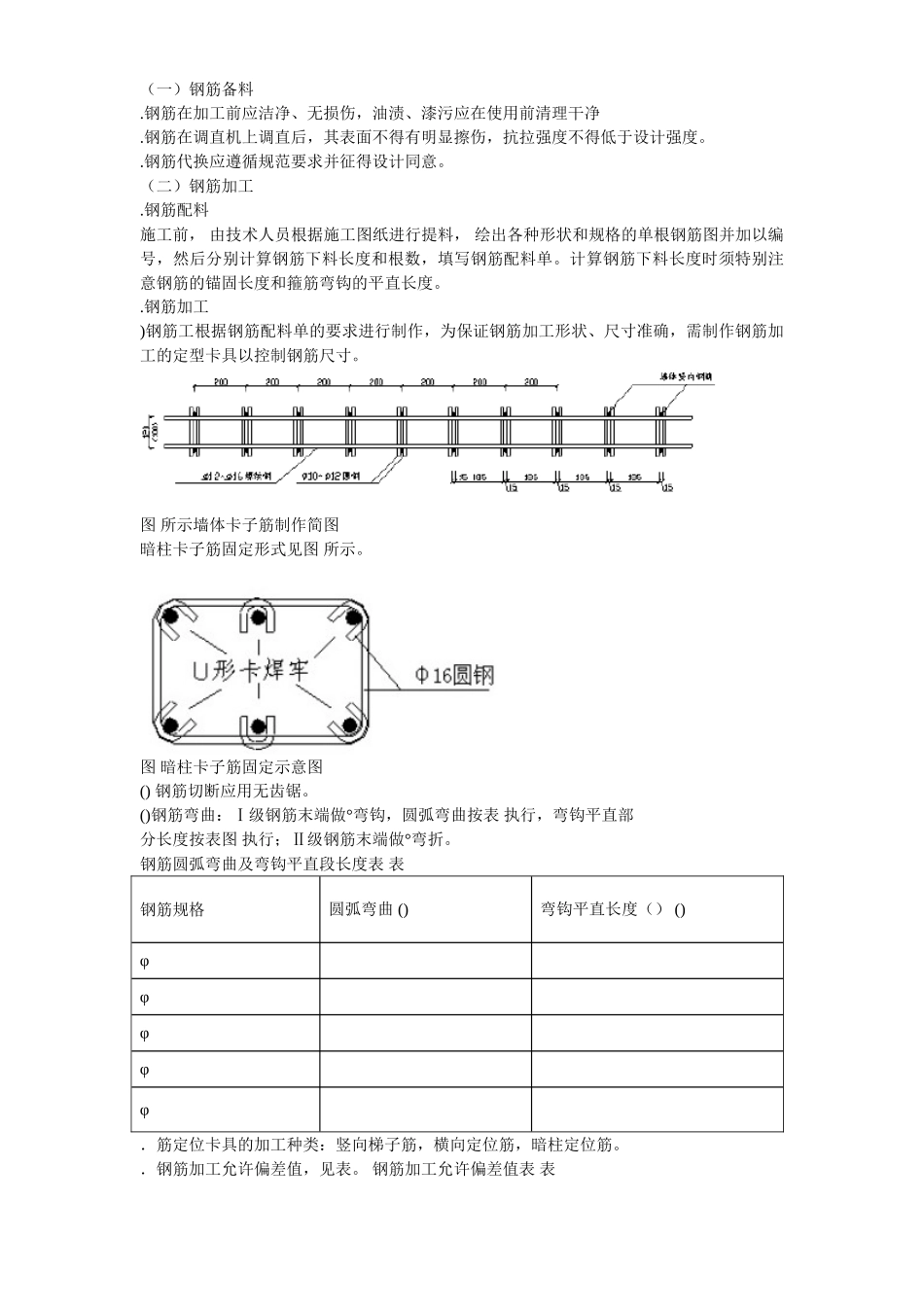

目录编制依据.《岳家楼住宅小区号楼施工组织设计》.《混凝土结构施工及验收规范》(—).《混凝土结构施工图平面整体表示方法制图规则和构造详图》(00G).《建筑物抗震构造详图》().《钢筋混凝土用热扎带肋钢筋》(—).《钢筋混凝土用热扎光圆钢筋》(—).《钢筋焊接及验收规范》(—).中联环建文建筑设计有限公司设计的《岳家楼住宅小区号楼工程建筑图、结构图》及相关的图纸会审记录、设计变更洽商
钢筋分项工程概况北京铁路分局岳家楼住宅小区号塔楼位于丰台区郑常庄,塔楼地下层,地上层,主体高度(檐高)62
3m,总建筑面积为24190
塔楼的基础结构形式为筏板基础,主体为现浇钢筋混凝土剪力墙结构,整个工程的钢筋总用量约为
钢筋进场钢筋进场时间必须依照工程实际进度,每次进场量为三层钢筋用量;进场钢筋必须有标识标识上必须写明此部分钢筋所用工程部位,对应配筋料单及其钢筋号
进场钢筋由项目技术部和物资部牵头组织验收
验收是要严格按相关规范、配筋单及方案执行,不合格的钢筋坚决组织退场,并做好相关物资管理记录和重新进场计划
(一)原材检验对进场钢筋必须认真检验,钢筋须有出厂合格证,钢筋进场时进行复检,在保证设计规格及力学性能的情况下,钢筋表面必须清洁无损伤,不得带有颗粒状或片状铁锈、裂纹、结疤、折叠、油渍和漆污等,钢筋断头保证平直,无弯曲
原材试验报告单的分批必须正确,同炉号、同牌号、同规格、同交货状态的钢筋不大于作为一批;同牌号、同规格而不同炉号组成的混合批的钢筋作为一批时,每批应不大于个炉号、每炉号含碳量之差不大于、含锰量之差不大于
原材试验应符合有关规定和规范要求,且见证取样数必须不小于总试验数的
(二)现场储存对经调直出来的钢筋如箍筋等,应搭设棚架,集中码放,防雨淋锈蚀
其他钢筋应架空分规格码放,其架空高度不应小于10cm
钢筋码放场地应平整,有良好的排水措施
码放钢筋应做好标识,标
