上海轨道交通11号线8标区间土建工程安全生产、文明施工监理实施细则交底审批:日期:编制:日期:上海新光工程咨询有限公司1

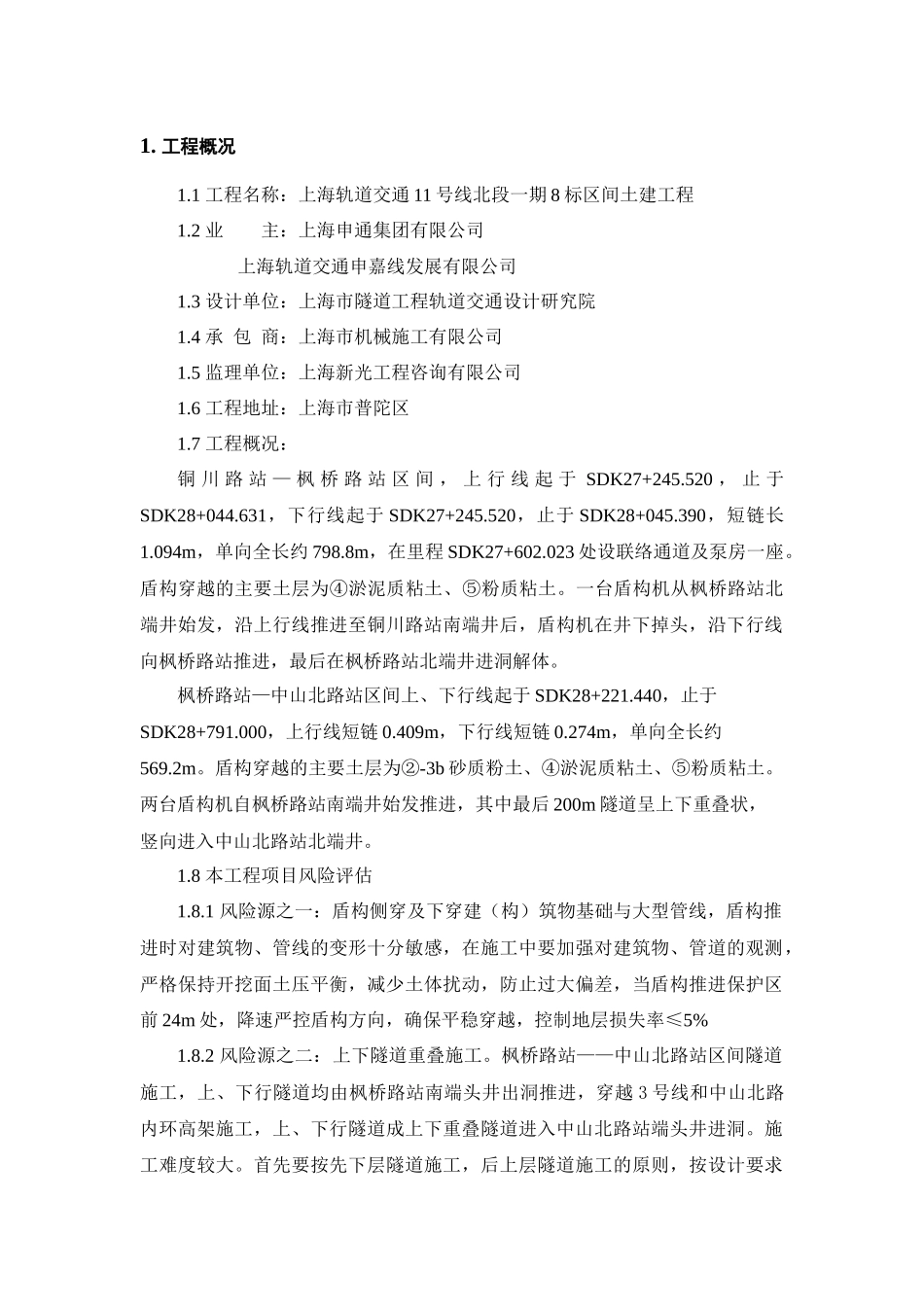

1工程名称:上海轨道交通11号线北段一期8标区间土建工程1
2业主:上海申通集团有限公司上海轨道交通申嘉线发展有限公司1
3设计单位:上海市隧道工程轨道交通设计研究院1
4承包商:上海市机械施工有限公司1
5监理单位:上海新光工程咨询有限公司1
6工程地址:上海市普陀区1
7工程概况:铜川路站—枫桥路站区间,上行线起于SDK27+245
520,止于SDK28+044
631,下行线起于SDK27+245
520,止于SDK28+045
390,短链长1
094m,单向全长约798
8m,在里程SDK27+602
023处设联络通道及泵房一座
盾构穿越的主要土层为④淤泥质粘土、⑤粉质粘土
一台盾构机从枫桥路站北端井始发,沿上行线推进至铜川路站南端井后,盾构机在井下掉头,沿下行线向枫桥路站推进,最后在枫桥路站北端井进洞解体
枫桥路站—中山北路站区间上、下行线起于SDK28+221
440,止于SDK28+791
000,上行线短链0
409m,下行线短链0
274m,单向全长约569
盾构穿越的主要土层为②-3b砂质粉土、④淤泥质粘土、⑤粉质粘土
两台盾构机自枫桥路站南端井始发推进,其中最后200m隧道呈上下重叠状,竖向进入中山北路站北端井
8本工程项目风险评估1
1风险源之一:盾构侧穿及下穿建(构)筑物基础与大型管线,盾构推进时对建筑物、管线的变形十分敏感,在施工中要加强对建筑物、管道的观测,严格保持开挖面土压平衡,减少土体扰动,防止过大偏差,当盾构推进保护区前24m处,降速严控盾构方向,确保平稳穿越,控制地层损失率≤5%1
2风险源之二:上下隧道重叠施工
枫桥路站——中山北路站区间隧道施工,上、下行隧道均由枫桥路站南端头井
