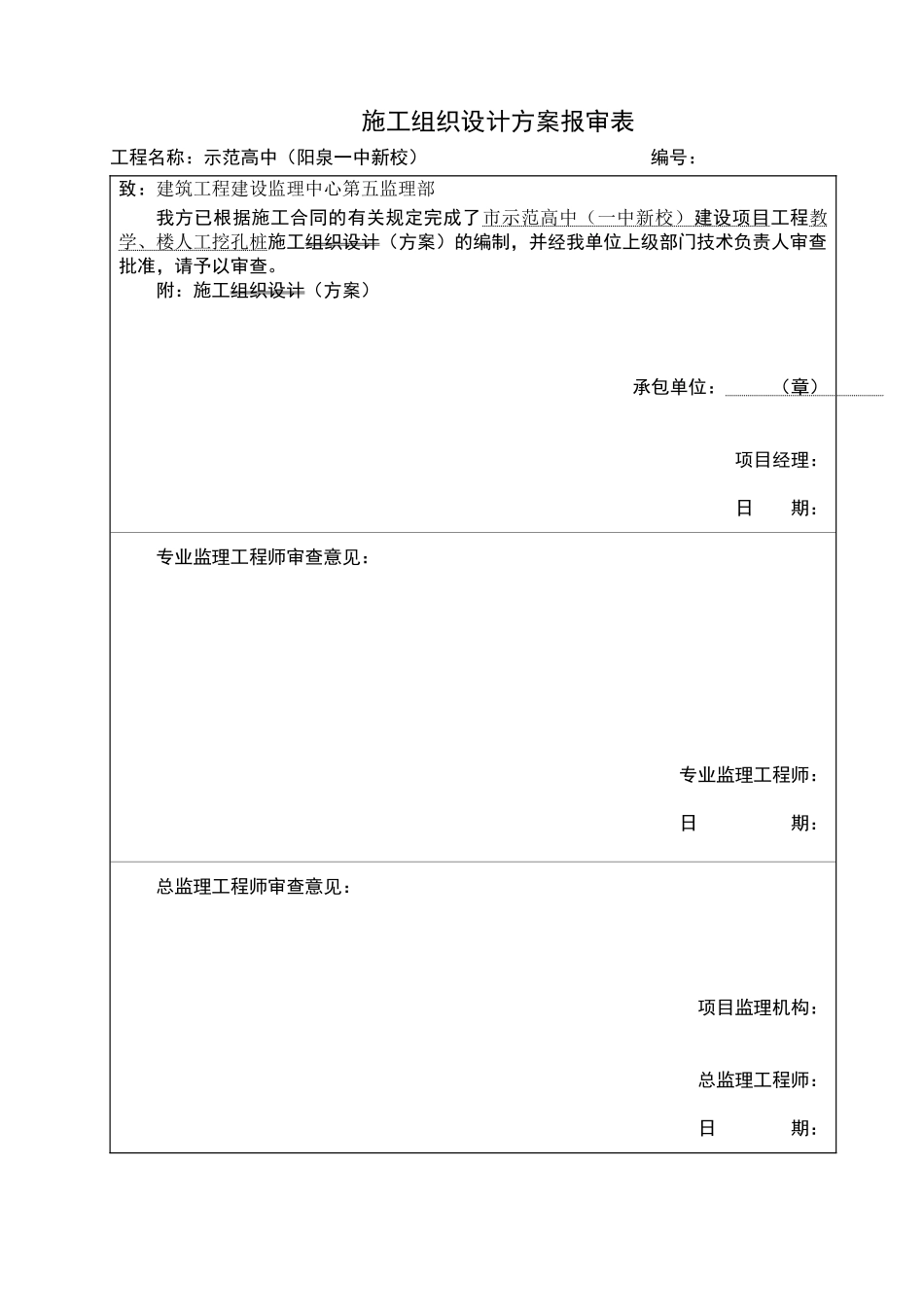

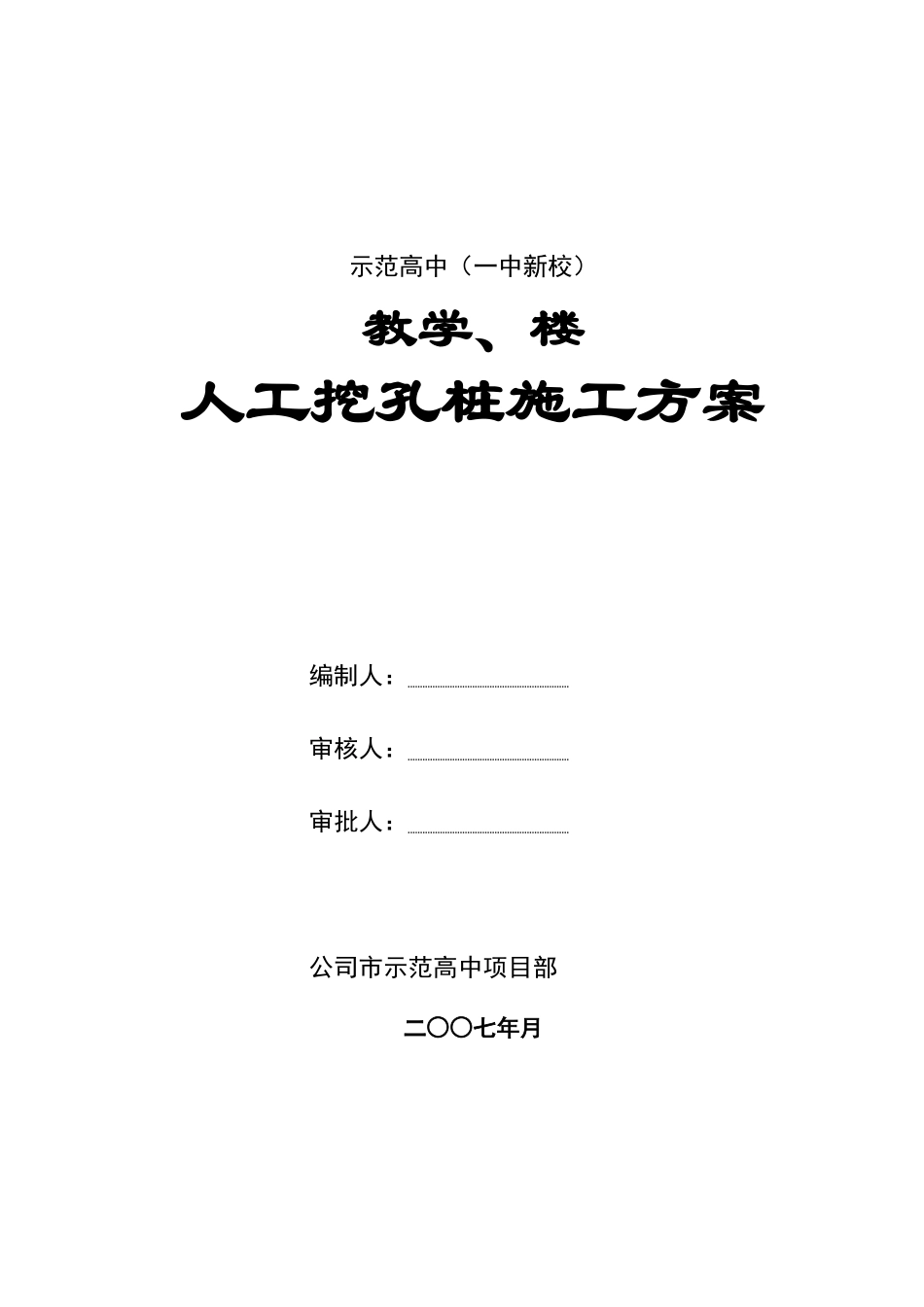

示范高中(一中新校)教学、楼人工挖孔桩施工方案编制人:审核人:审批人:公司市示范高中项目部二○○七年月施工组织设计方案报审表工程名称:示范高中(阳泉一中新校)编号:致:建筑工程建设监理中心第五监理部我方已根据施工合同的有关规定完成了市示范高中(一中新校)建设项目工程教学、楼人工挖孔桩施工组织设计(方案)的编制,并经我单位上级部门技术负责人审查批准,请予以审查
附:施工组织设计(方案)承包单位:(章)项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审查意见:项目监理机构:总监理工程师:日期:施工组织设计方案报审表工程名称:编号:致:建设工程管理有限公司我方已根据施工合同的有关规定完成了市示范高中(一中新校)建设项目工程教学、楼人工挖孔桩施工组织设计(方案)的编制,并经我单位上级部门技术负责人审查批准,请予以审查
附:施工组织设计(方案)承包单位:(章)项目经理:日期:现场代表审查意见:代建单位:(公章)现场代表:日期:年月日目录.编制依据序号名称编号备注图纸(教学楼、)结改设计变更结施改建筑施工手册(第四版)混凝土质量控制标准建筑地基基础工程施工质量验收规范混凝土结构工程施工质量验收规范建筑工程施工质量验收统一标准混凝土检验评定标准施工现场临时用电安全技术规范建筑基桩检测技术规范.工程概况.设计概况教学楼轴上独立基础及轴交、、轴独立基础;教学楼轴上轴间及轴交轴独立基础采用人工挖孔桩处理地基承载力不足,要求持力层较深的技术难题
共设计人工挖孔桩根,桩径、,扩大头直径、、
要求桩端进入强风化泥岩层不小于桩身直径
桩身材料采用混凝土,钢筋采用、;桩纵筋接头采用焊接接头;保护层厚度
桩基安全等级为二级
.工程地质情况根据勘察报告书,本工程地质情况分布为:场地地形平坦,第层杂填土土层强度较低,含水量较高,此层不宜作为地基持力层;第层为粉质粘土层,土质均匀,团粒
