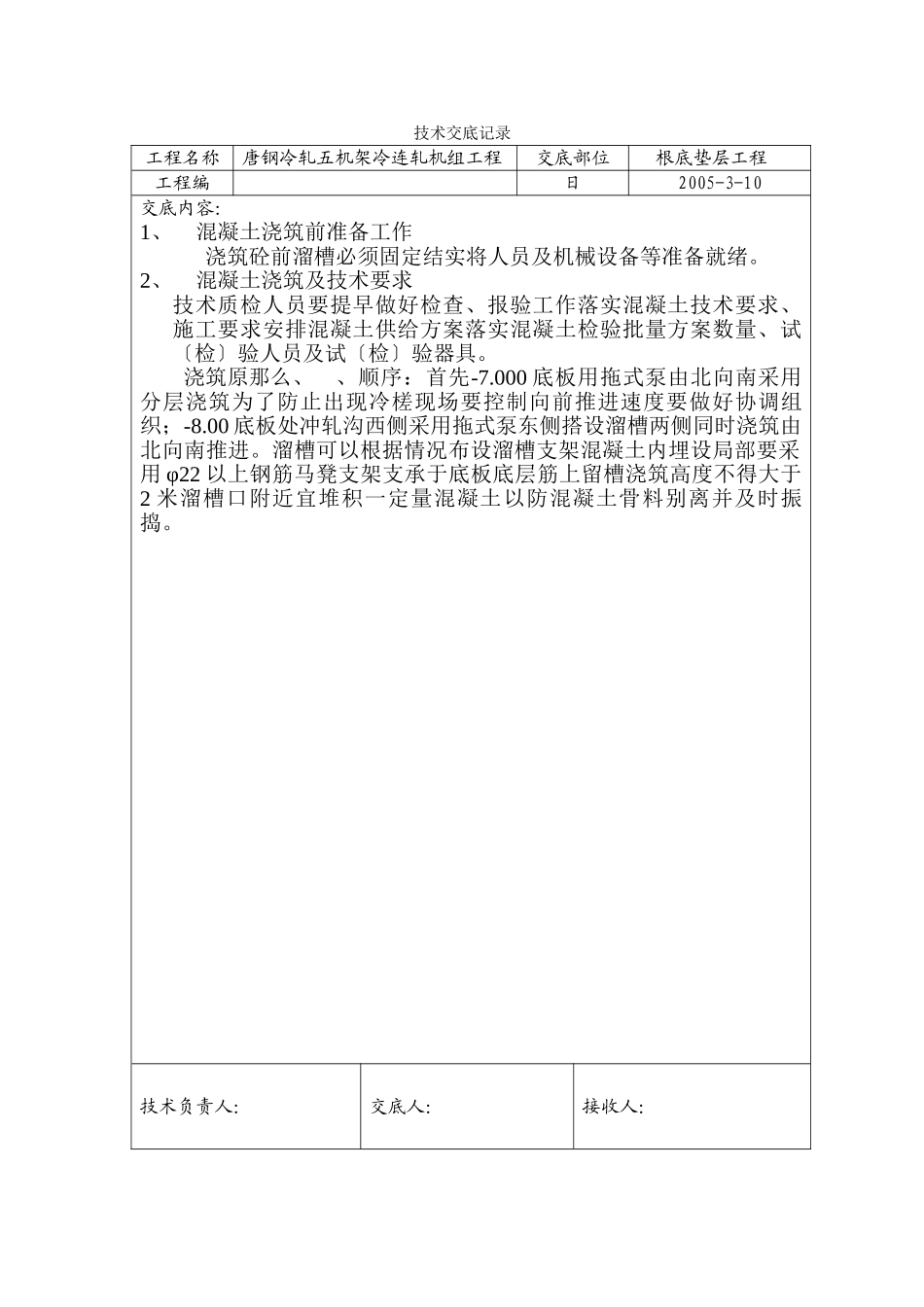

技术交底记录工程名称唐钢冷轧五机架冷连轧机组工程交底部位根底垫层工程工程编日2005-3-10交底内容:1、混凝土浇筑前准备工作浇筑砼前溜槽必须固定结实将人员及机械设备等准备就绪
2、混凝土浇筑及技术要求技术质检人员要提早做好检查、报验工作落实混凝土技术要求、施工要求安排混凝土供给方案落实混凝土检验批量方案数量、试〔检〕验人员及试〔检〕验器具
浇筑原那么、、顺序:首先-7
000底板用拖式泵由北向南采用分层浇筑为了防止出现冷槎现场要控制向前推进速度要做好协调组织;-8
00底板处冲轧沟西侧采用拖式泵东侧搭设溜槽两侧同时浇筑由北向南推进
溜槽可以根据情况布设溜槽支架混凝土内埋设局部要采用φ22以上钢筋马凳支架支承于底板底层筋上留槽浇筑高度不得大于2米溜槽口附近宜堆积一定量混凝土以防混凝土骨料别离并及时振捣

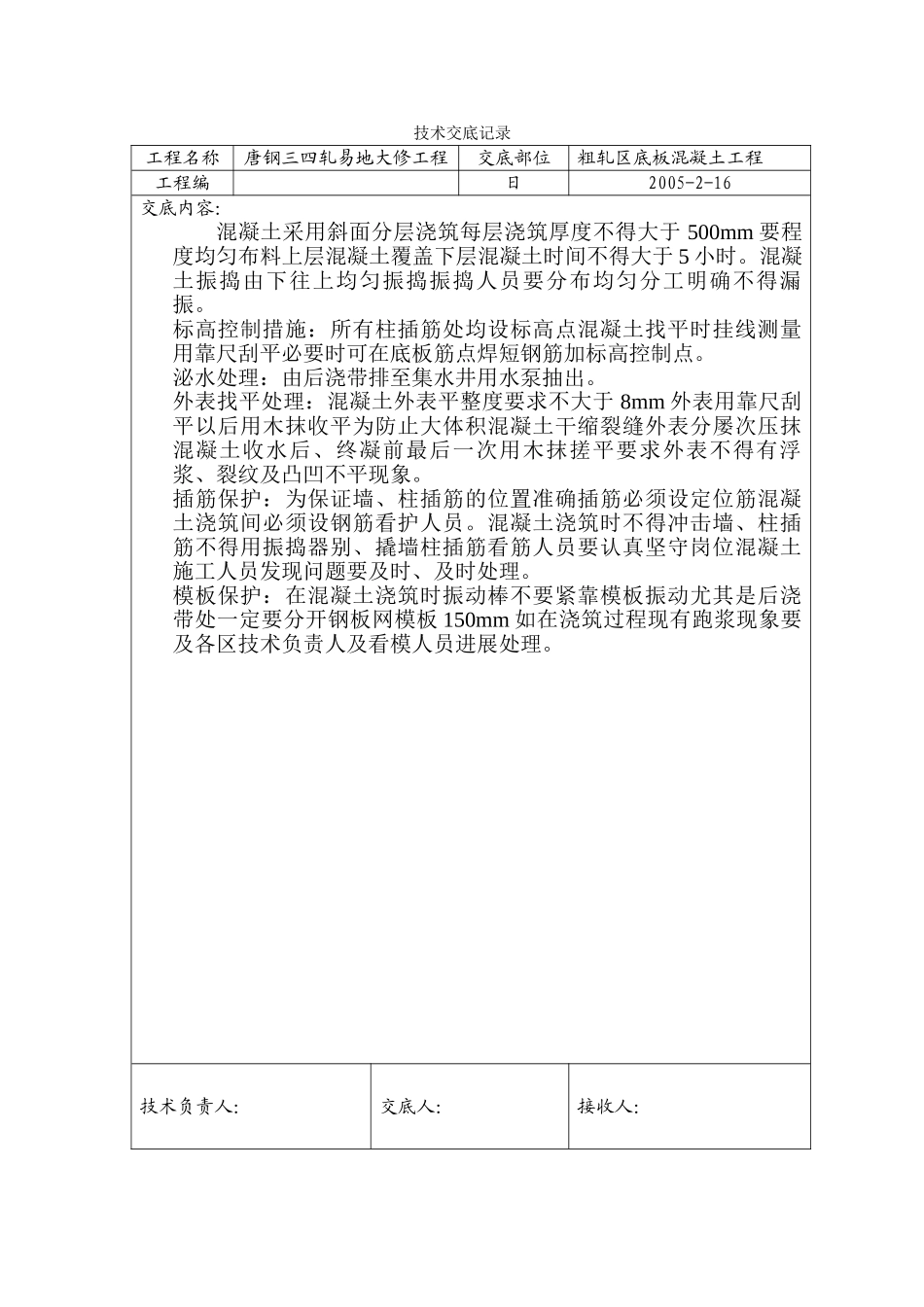

技术负责人:交底人:接收人:技术交底记录工程名称唐钢三四轧易地大修工程交底部位粗轧区底板混凝土工程工程编日2005-2-16交底内容:混凝土采用斜面分层浇筑每层浇筑厚度不得大于500mm要程度均匀布料上层混凝土覆盖下层混凝土时间不得大于5小时
混凝土振捣由下往上均匀振捣振捣人员要分布均匀分工明确不得漏振
标高控制措施:所有柱插筋处均设标高点混凝土找平时挂线测量用靠尺刮平必要时可在底板筋点焊短钢筋加标高控制点
泌水处理:由后浇带排至集水井用水泵抽出
外表找平处理:混凝土外表平整度要求不大于8mm外表用靠尺刮平以后用木抹收平为防止大体积混凝土干缩裂缝外表分屡次压抹混凝土收水后、终凝前最后一次用木抹搓平要求外表不得有浮浆、裂纹及凸凹不平现象
插筋保护:为保证墙、柱插筋的位置准确插筋必须设定位筋混凝土浇筑间必须设钢筋看护人员
混凝土浇筑时不得冲击墙、柱插筋不得用振捣器别、撬墙柱插筋看筋人员要认真坚守岗位混凝土施工人员发现问题要及时、及时处理

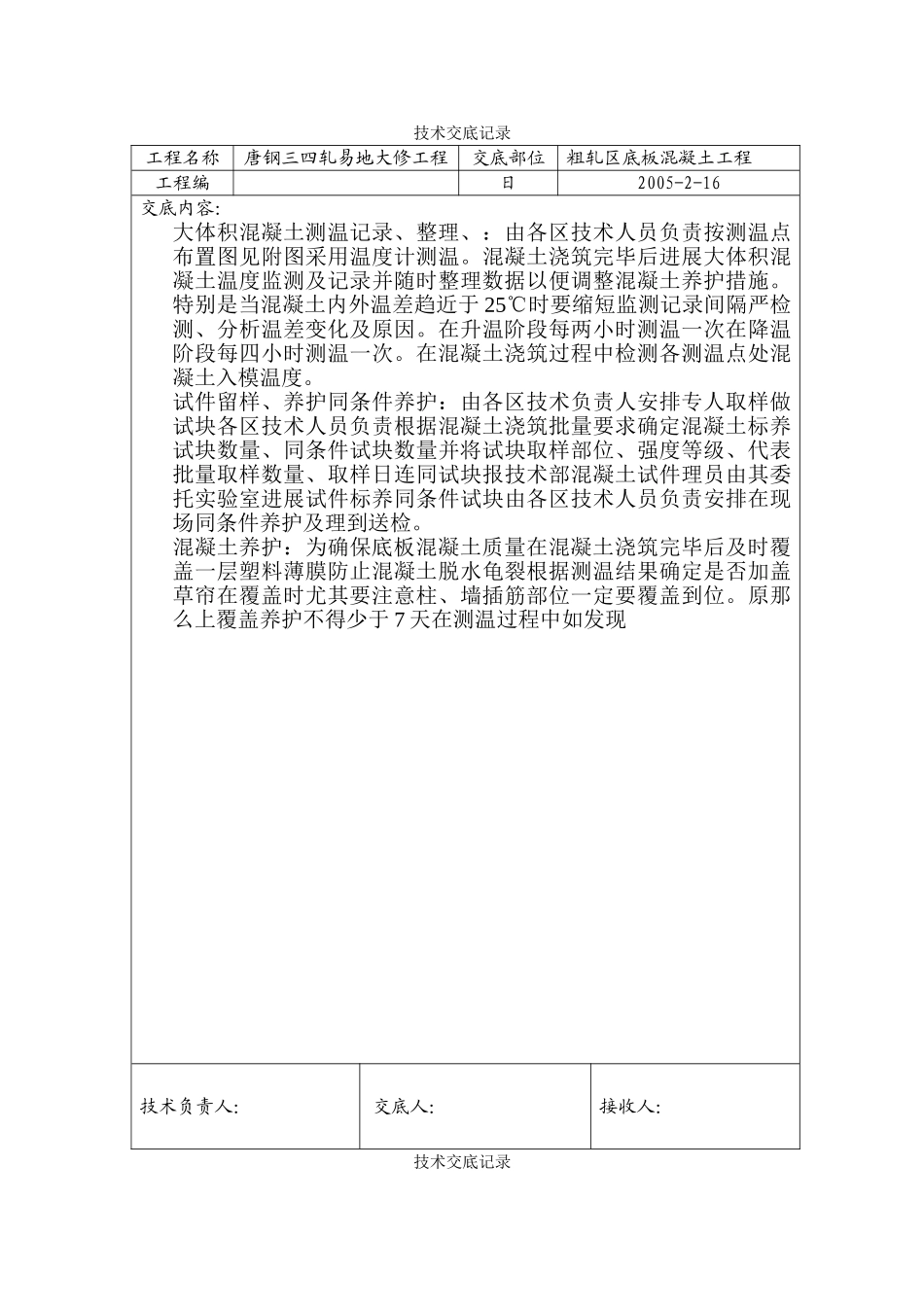

模板保护:在混凝土浇筑时振动棒不要紧靠模
