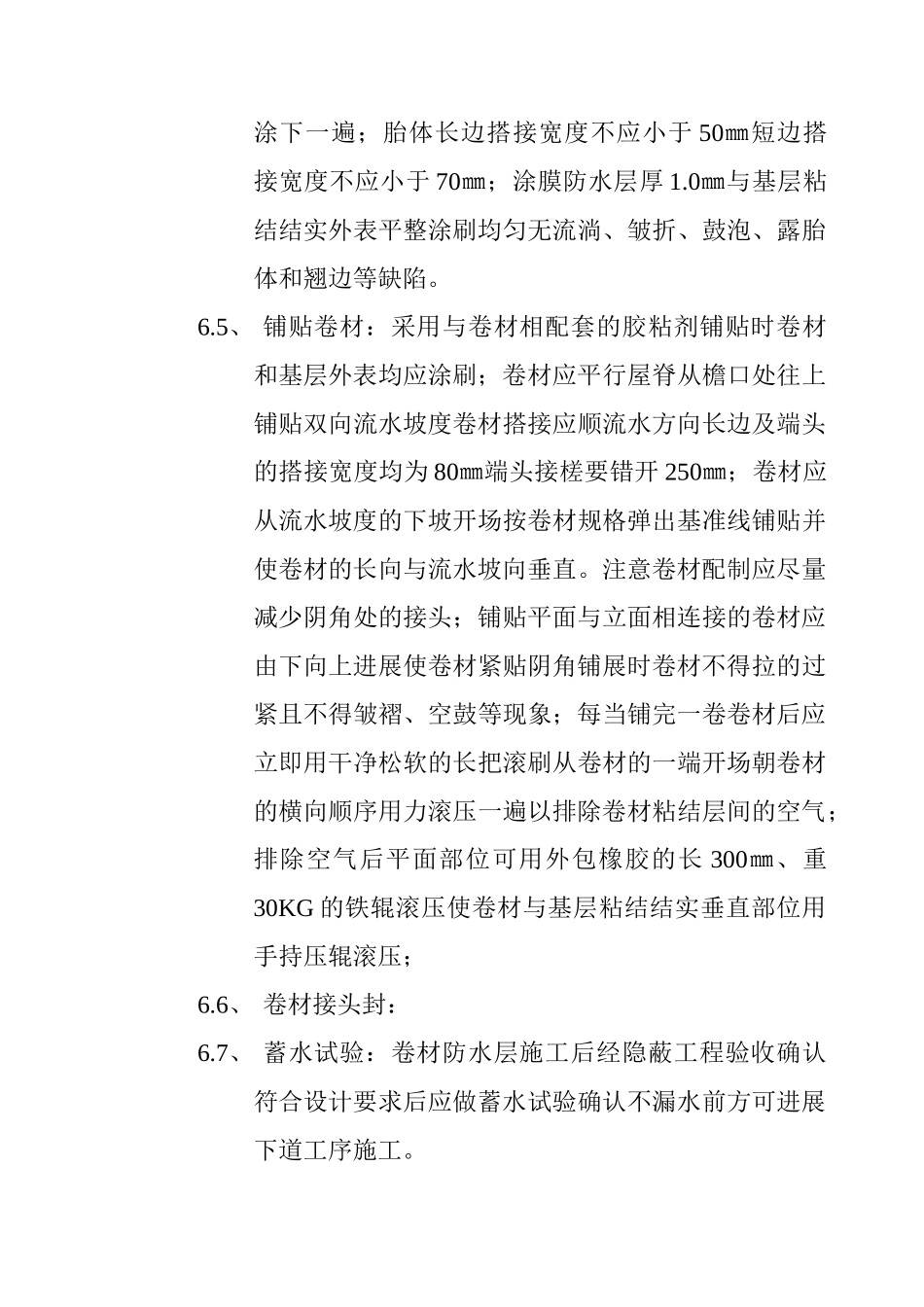

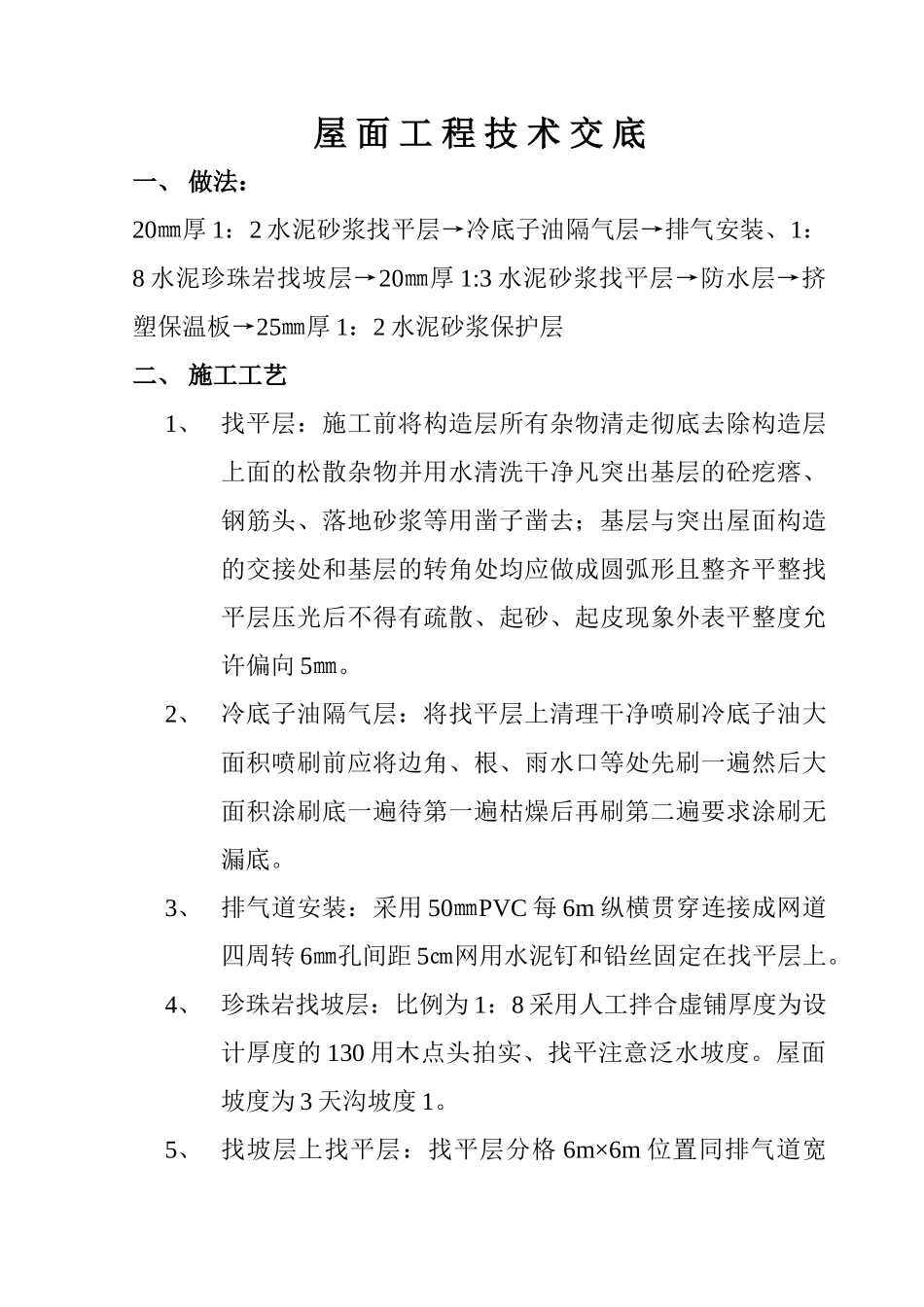

屋面工程技术交底一、做法:20㎜厚1:2水泥砂浆找平层→冷底子油隔气层→排气安装、1:8水泥珍珠岩找坡层→20㎜厚1:3水泥砂浆找平层→防水层→挤塑保温板→25㎜厚1:2水泥砂浆保护层二、施工工艺1、找平层:施工前将构造层所有杂物清走彻底去除构造层上面的松散杂物并用水清洗干净凡突出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去;基层与突出屋面构造的交接处和基层的转角处均应做成圆弧形且整齐平整找平层压光后不得有疏散、起砂、起皮现象外表平整度允许偏向5㎜
2、冷底子油隔气层:将找平层上清理干净喷刷冷底子油大面积喷刷前应将边角、根、雨水口等处先刷一遍然后大面积涂刷底一遍待第一遍枯燥后再刷第二遍要求涂刷无漏底
3、排气道安装:采用50㎜PVC每6m纵横贯穿连接成网道四周转6㎜孔间距5㎝网用水泥钉和铅丝固定在找平层上
4、珍珠岩找坡层:比例为1:8采用人工拌合虚铺厚度为设计厚度的130用木点头拍实、找平注意泛水坡度
屋面坡度为3天沟坡度1
5、找坡层上找平层:找平层分格6m×6m位置同排气道宽25㎜其余要求同构造层上找平层
6、合成高分子卷材防水层:本工程为Ⅱ级防水〔作法如下〕工艺流程:基层清理→涂刷基层处理剂→附加层施工→涂刷合成高分子防水涂膜→铺贴卷材→卷材接头封→蓄水试验
1、基层清理:铺贴防水层的基层必须施工完毕并经养护、枯燥基层外表清理干净坡度符合设计要求且无空鼓、开裂、起砂、脱皮等缺陷
2、涂刷基层处理剂:应选用与卷材相配套的基层处理剂
用长把滚刷蘸满基层处理剂均匀的涂布在基层说明上待4小时以上枯燥后方可进展下道工序的施工
基层处理剂不得漏刷
3、附加层施工:对于屋面易产生渗漏的部位如屋面的阴角、排水口、通气孔的根部等应采用聚氨脂涂膜防水材料进展增强处理
详细做法是:将涂膜料涂刷在阴角、排水口和通气孔根部四周涂刷宽度以距中心200㎜以上厚度以1
5㎜以上为宜
