(50+90+50)m跨刚构桥0#块施工专项安全方案1、编制依据1
1、建设部《建筑工程安全生产管理条例》(国务院第393号令)1
2、交通部《公路工程施工安全技术规范》(JTJ076-95)1
3、重庆涪丰石高速公路施工图纸1
4、重庆涪丰石高速公路总承包部第二工程处《(50+90+50)m跨刚构桥0#块施工方案》2、工程概况龚家大桥、生基坡1号大桥、石板滩大桥主桥上部结构均为(50+90+50)m三跨预应力混凝土连续刚构箱梁,箱梁根部梁高5
5m,跨中梁高2
5m,顶板厚28cm,底板厚从跨中至根部由32cm变化为60cm,腹板从跨中至根部分两段采用60cm、40cm两种厚度,箱梁高度和底板厚度按2
0次抛物线变化
箱梁顶板横向宽11
75m,箱底宽6
5m,翼缘悬臂长2
箱梁0号节段长12m(包括墩两侧各外伸4
0),每个悬浇“T”纵向对称划分为10个节段,梁段数及梁段长从根部至跨中分别为4×3
5m、6×4
0m,节段悬浇总长38m
0号节段采用C50砼,总计195
8m³,墩两侧悬臂外伸4
0m,每侧砼方量约为57m³
3、施工过程3
1施工方法0#块采用拼装托架立模现浇,综合考虑到砼方量较大、托架承载力、操作空间等因素,拟采用分两次浇筑0#节段砼的施工方法
第一次砼浇筑至距离顶板1
8m的位置,第二次浇筑完毕
2托架施工3
1墩身施工时,将焊好锚固筋的预埋板预埋至设计位置,锚固筋与墩身主筋连接牢固,固定预埋板

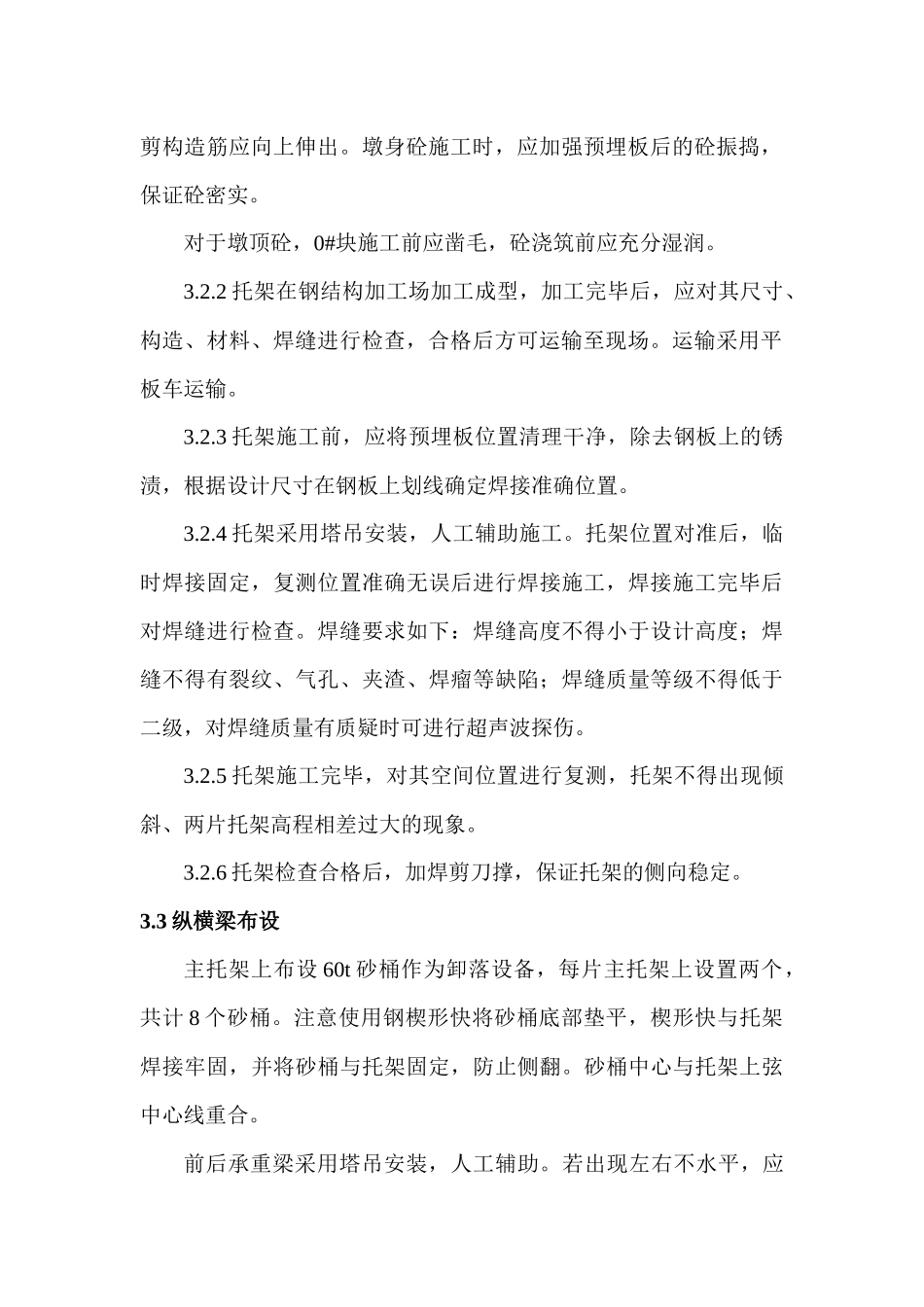

注意不得反置预埋板,抗剪构造筋应向上伸出
墩身砼施工时,应加强预埋板后的砼振捣,保证砼密实
对于墩顶砼,0#块施工前应凿毛,砼浇筑前应充分湿润
2托架在钢结构加工场加工成型,加工完毕后,应对其尺寸、构造、材料、焊缝进行检查,合格后方可运输至现场
运输采用平板车运输
3托架施工前,应将预埋板位置清理干净,除去钢板上的锈渍,根
