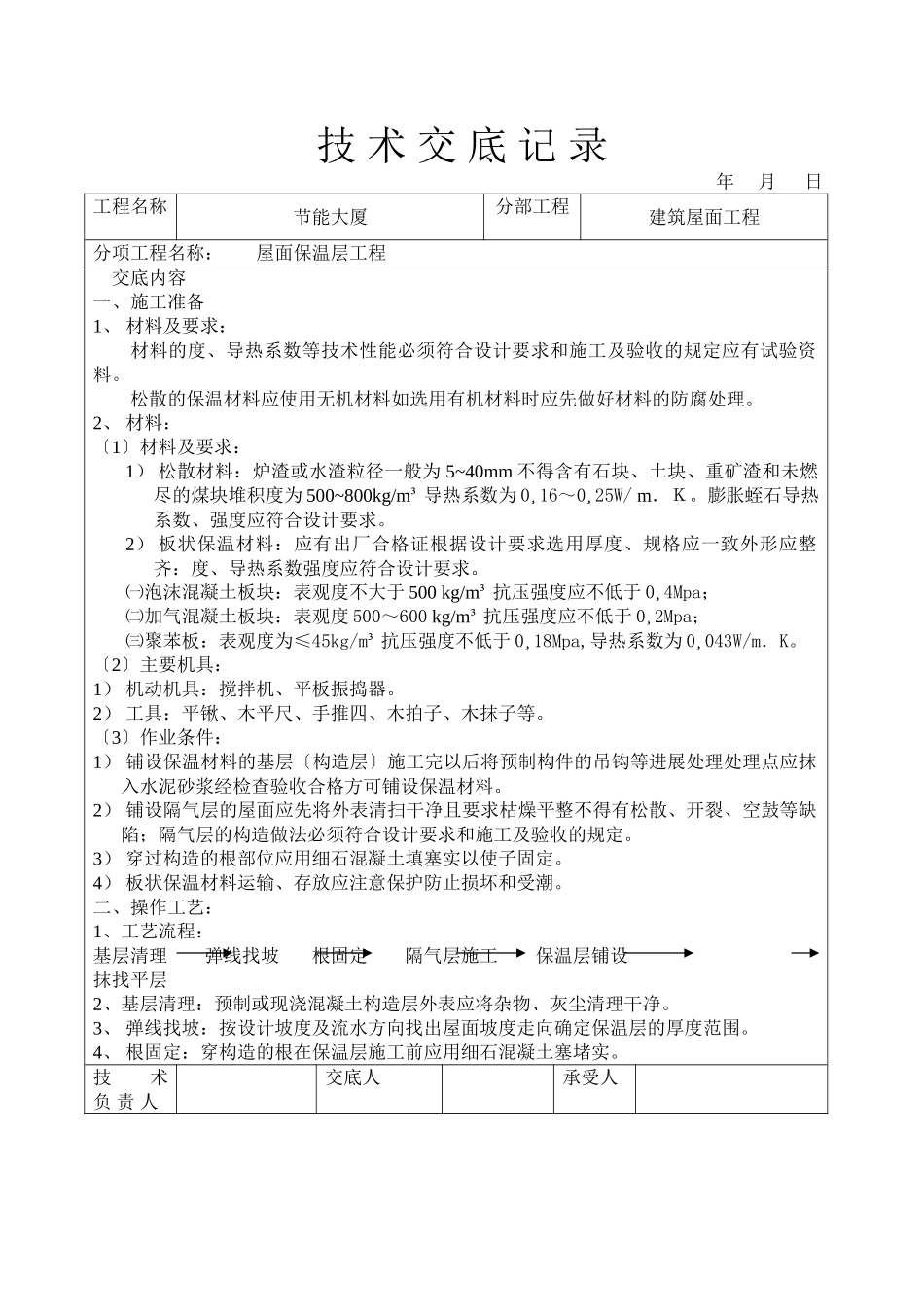

技术交底记录年月日工程名称节能大厦分部工程建筑屋面工程分项工程名称:屋面保温层工程交底内容一、施工准备1、材料及要求:材料的度、导热系数等技术性能必须符合设计要求和施工及验收的规定应有试验资料
松散的保温材料应使用无机材料如选用有机材料时应先做好材料的防腐处理
2、材料:〔1〕材料及要求:1)松散材料:炉渣或水渣粒径一般为5~40mm不得含有石块、土块、重矿渣和未燃尽的煤块堆积度为500~800kg/m³导热系数为0¸16~0¸25W/m.K
膨胀蛭石导热系数、强度应符合设计要求
2)板状保温材料:应有出厂合格证根据设计要求选用厚度、规格应一致外形应整齐:度、导热系数强度应符合设计要求
㈠泡沫混凝土板块:表观度不大于500kg/m³抗压强度应不低于0¸4Mpa;㈡加气混凝土板块:表观度500~600kg/m³抗压强度应不低于0¸2Mpa;㈢聚苯板:表观度为≤45kg/m³抗压强度不低于0¸18Mpa,导热系数为0¸043W/m.K
〔2〕主要机具:1)机动机具:搅拌机、平板振捣器
2)工具:平锹、木平尺、手推四、木拍子、木抹子等
〔3〕作业条件:1)铺设保温材料的基层〔构造层〕施工完以后将预制构件的吊钩等进展处理处理点应抹入水泥砂浆经检查验收合格方可铺设保温材料
2)铺设隔气层的屋面应先将外表清扫干净且要求枯燥平整不得有松散、开裂、空鼓等缺陷;隔气层的构造做法必须符合设计要求和施工及验收的规定
3)穿过构造的根部位应用细石混凝土填塞实以使子固定
4)板状保温材料运输、存放应注意保护防止损坏和受潮
二、操作工艺:1、工艺流程:基层清理弹线找坡根固定隔气层施工保温层铺设抹找平层2、基层清理:预制或现浇混凝土构造层外表应将杂物、灰尘清理干净
3、弹线找坡:按设计坡度及流水方向找出屋面坡度走向确定保温层的厚度范围
4、根固定:穿构造的根在保温层施工前应用细石混凝土塞堵实
