编HY-QW-GCB-03静压方桩基工程监理实施细那么工程名称编制总监河南宏业建立理***工程监理部年月日目录1
工程概况及设计要求……………………………………………31
1工程概况……………………………………………………31
2设计说明及要求……………………………………………42
监理根据…………………………………………………………43
监控要点…………………………………………………………53
1桩预制………………………………………………………53
2定位放线检查和监控………………………………………93
3预制桩运输、存放和起吊的监控要点……………………93
4压桩、送桩监控要点………………………………………93
5旁站要点……………………………………………………114
开工验收-------------------------------------------1
工程概况及设计要求1
1工程概况1
2设计说明及要求2
监理根据及监理工作程序监理工程师必须在学习和熟悉该工程地质勘察理解地质变化和持力层在各桩位的标高理解静压桩的沉桩机理、适用范围、设备造型、施工工艺、设计要求和有关压力计算的按专业分工监控
2.1监理根据方桩制作和静压质量验收
建筑桩基技术
JGJ94-94和国标04G361图集
地基与根底工程施工质量验收
〔GB50202-2002〕
混凝土构造工程施工质量验收
〔GB50204-2002〕
建筑工程施工质量验收统一
〔GB50300-2001〕
2监理工作程序3
施工监理程序及控制要点3

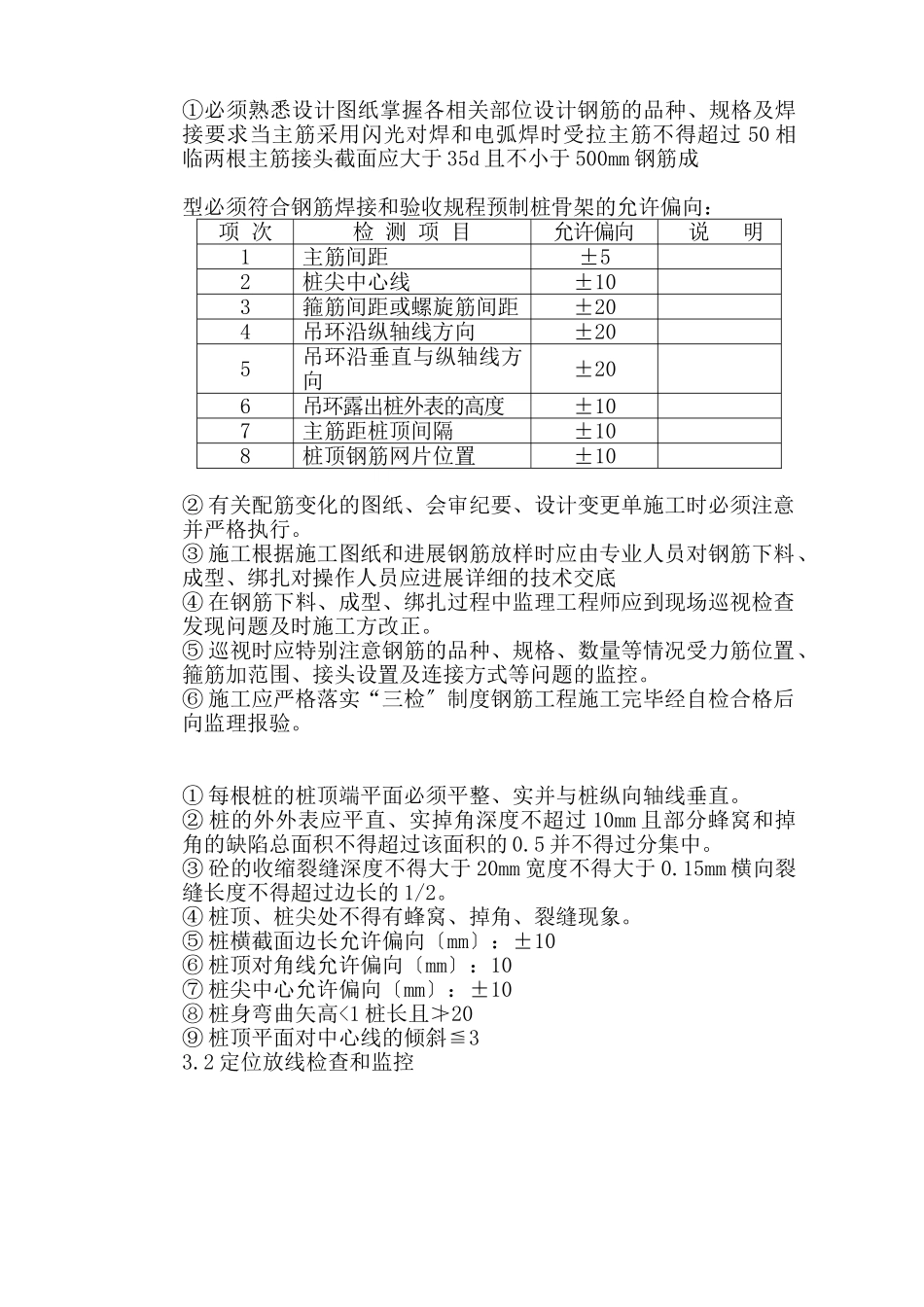

1桩的制作和运输桩的制作可在工厂预制或施工现场制作两种无那种制作方式都必须控制原材料、钢筋分项、混凝土分项和外观检查四方面
①必须熟悉设计图纸掌握各相关部位设计钢筋的品种、规格及焊接要求当主筋采用闪光对焊和电弧焊时受拉主筋不得超过50相临两根主筋接头截面应大于35
