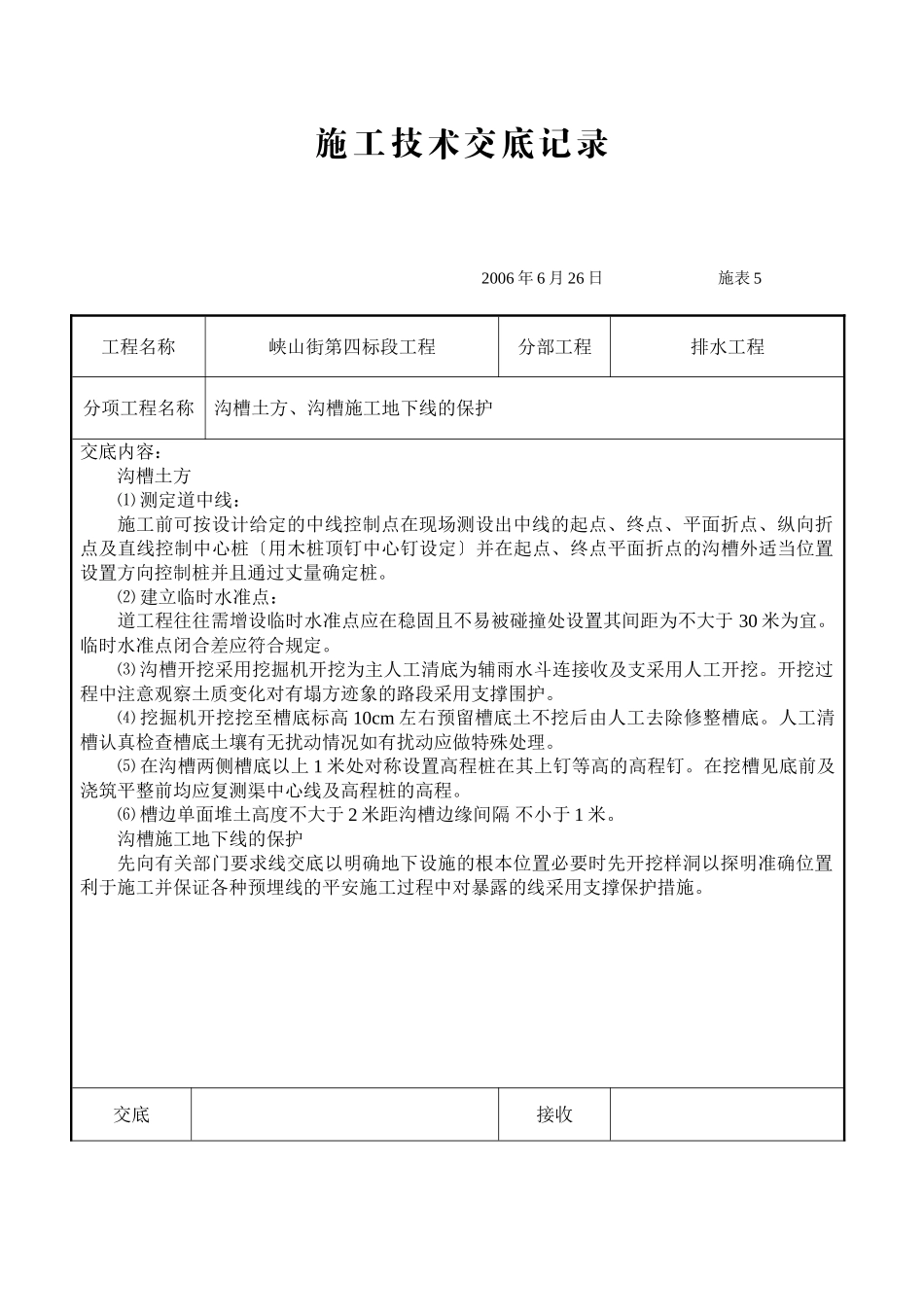

施工技术交底记录2006年6月26日施表5工程名称峡山街第四标段工程分部工程排水工程分项工程名称沟槽土方、沟槽施工地下线的保护交底内容:沟槽土方⑴测定道中线:施工前可按设计给定的中线控制点在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩〔用木桩顶钉中心钉设定〕并在起点、终点平面折点的沟槽外适当位置设置方向控制桩并且通过丈量确定桩
⑵建立临时水准点:道工程往往需增设临时水准点应在稳固且不易被碰撞处设置其间距为不大于30米为宜
临时水准点闭合差应符合规定
⑶沟槽开挖采用挖掘机开挖为主人工清底为辅雨水斗连接收及支采用人工开挖
开挖过程中注意观察土质变化对有塌方迹象的路段采用支撑围护
⑷挖掘机开挖挖至槽底标高10cm左右预留槽底土不挖后由人工去除修整槽底
人工清槽认真检查槽底土壤有无扰动情况如有扰动应做特殊处理
⑸在沟槽两侧槽底以上1米处对称设置高程桩在其上钉等高的高程钉
在挖槽见底前及浇筑平整前均应复测渠中心线及高程桩的高程
⑹槽边单面堆土高度不大于2米距沟槽边缘间隔不小于1米
沟槽施工地下线的保护先向有关部门要求线交底以明确地下设施的根本位置必要时先开挖样洞以探明准确位置利于施工并保证各种预埋线的平安施工过程中对暴露的线采用支撑保护措施

交底接收交底人接收人施工技术交底记录2006年6月26日施表5工程名称峡山街第四标段工程分部工程排水工程分项工程名称稳交底内容:稳:⑴稳是将子按照设计的高程和平面位置稳固在根底上
稳前应对口进展凿毛口凿毛应根据设计尺寸在口凿毛处画线用剁斧将子皮凿毛不伤及壁砼
⑵稳前将根底外表的杂物、积水、子内外去除干净子在沟槽内挪动时操作人员亲配合防止碰撞稳时以内径、底标高为准
调整子高程时所用垫块必须巩固稳顺序从下向上
承插式道口朝向上插口朝向下
在井位处稳时控制好检查井的内径尺寸稳的口间隙为10mm以便内勾缝
⑶对下段两段各设线中线控制桩1
