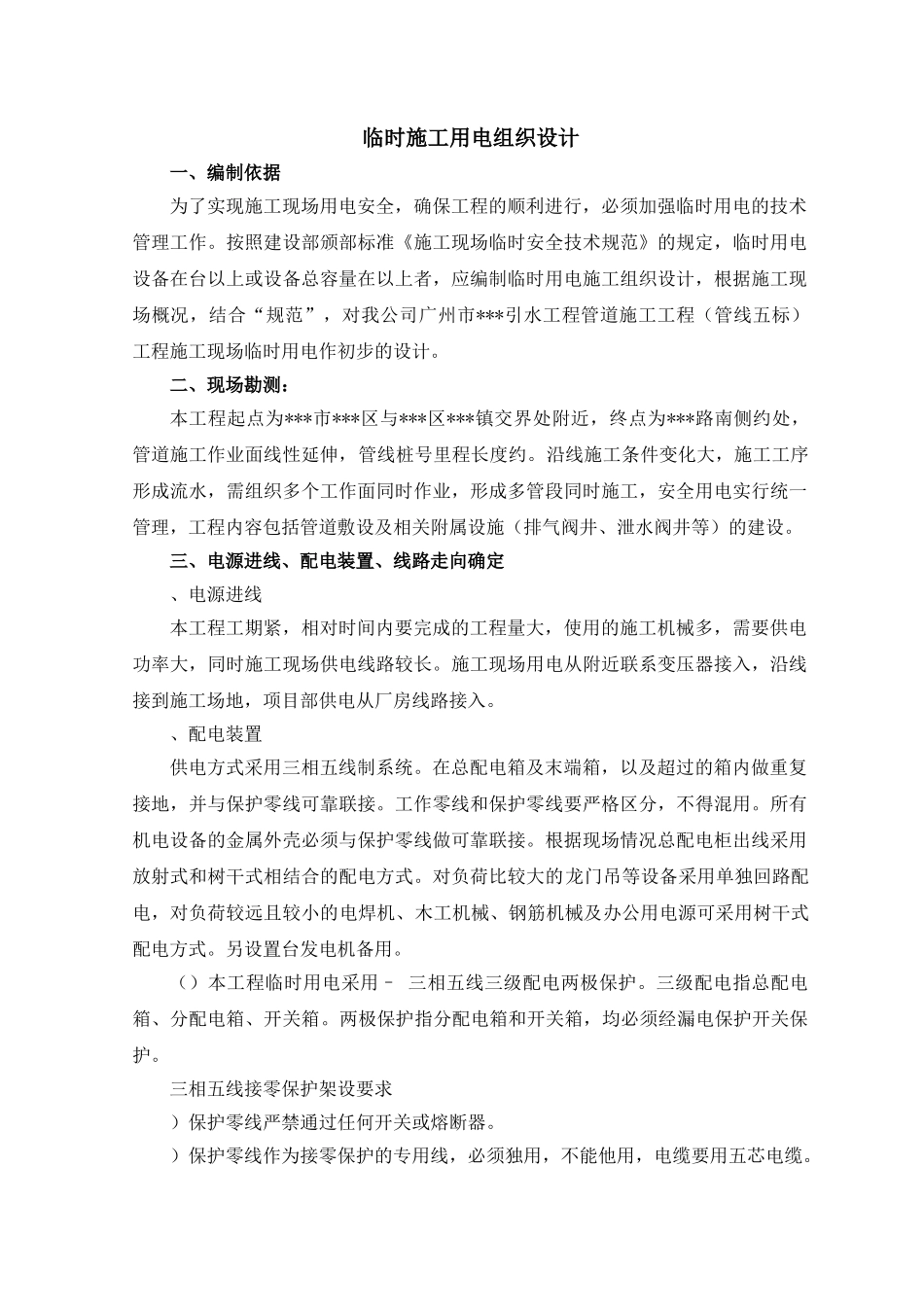

临时施工用电组织设计一、编制依据为了实现施工现场用电安全,确保工程的顺利进行,必须加强临时用电的技术管理工作
按照建设部颁部标准《施工现场临时安全技术规范》的规定,临时用电设备在台以上或设备总容量在以上者,应编制临时用电施工组织设计,根据施工现场概况,结合“规范”,对我公司广州市***引水工程管道施工工程(管线五标)工程施工现场临时用电作初步的设计
二、现场勘测:本工程起点为***市***区与***区***镇交界处附近,终点为***路南侧约处,管道施工作业面线性延伸,管线桩号里程长度约
沿线施工条件变化大,施工工序形成流水,需组织多个工作面同时作业,形成多管段同时施工,安全用电实行统一管理,工程内容包括管道敷设及相关附属设施(排气阀井、泄水阀井等)的建设
三、电源进线、配电装置、线路走向确定、电源进线本工程工期紧,相对时间内要完成的工程量大,使用的施工机械多,需要供电功率大,同时施工现场供电线路较长
施工现场用电从附近联系变压器接入,沿线接到施工场地,项目部供电从厂房线路接入
、配电装置供电方式采用三相五线制系统
在总配电箱及末端箱,以及超过的箱内做重复接地,并与保护零线可靠联接
工作零线和保护零线要严格区分,不得混用
所有机电设备的金属外壳必须与保护零线做可靠联接
根据现场情况总配电柜出线采用放射式和树干式相结合的配电方式
对负荷比较大的龙门吊等设备采用单独回路配电,对负荷较远且较小的电焊机、木工机械、钢筋机械及办公用电源可采用树干式配电方式
另设置台发电机备用
()本工程临时用电采用–三相五线三级配电两极保护
三级配电指总配电箱、分配电箱、开关箱
两极保护指分配电箱和开关箱,均必须经漏电保护开关保护
三相五线接零保护架设要求)保护零线严禁通过任何开关或熔断器
)保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆

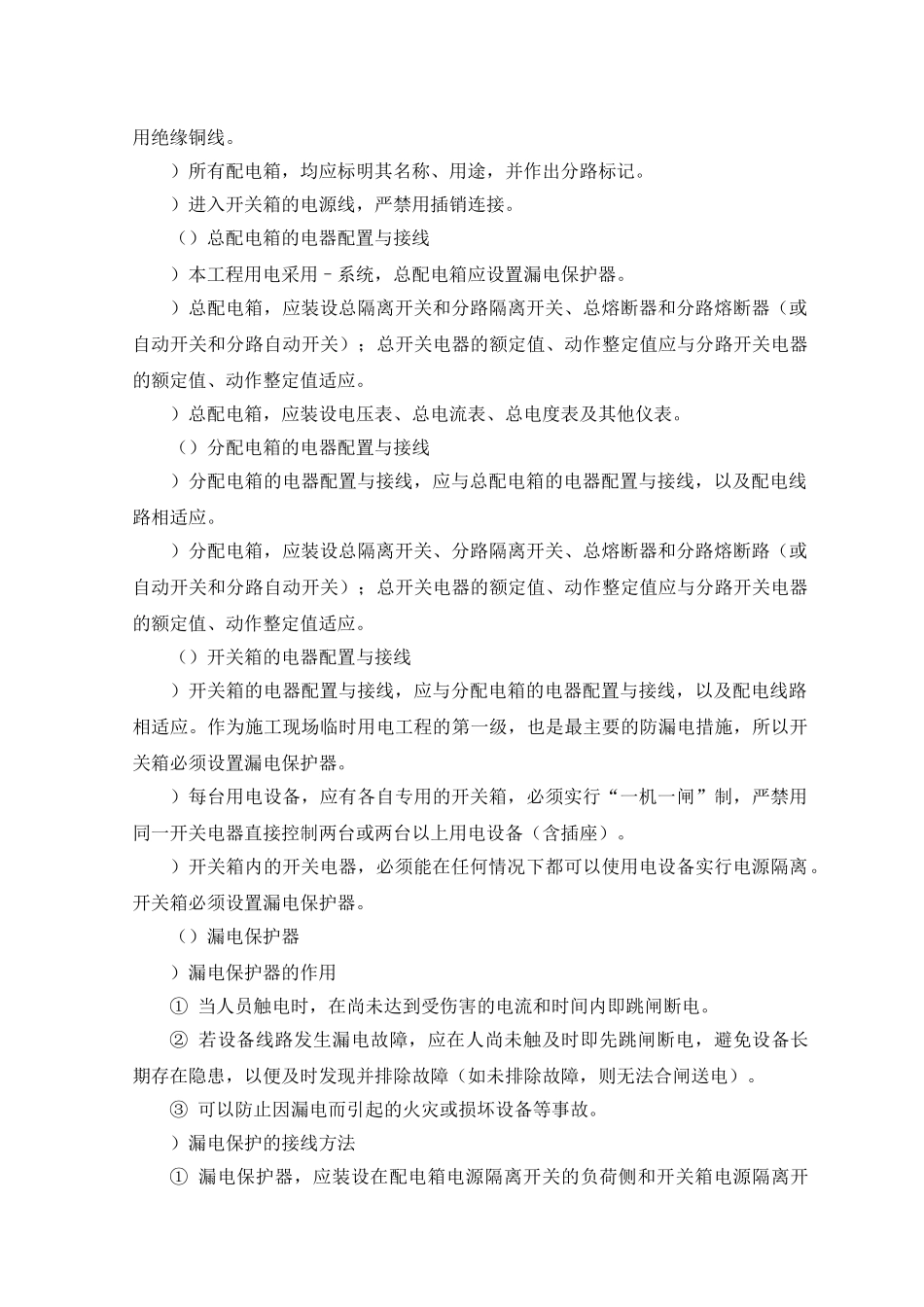

)保护零线除了从工作接地线(变压器)或总配
