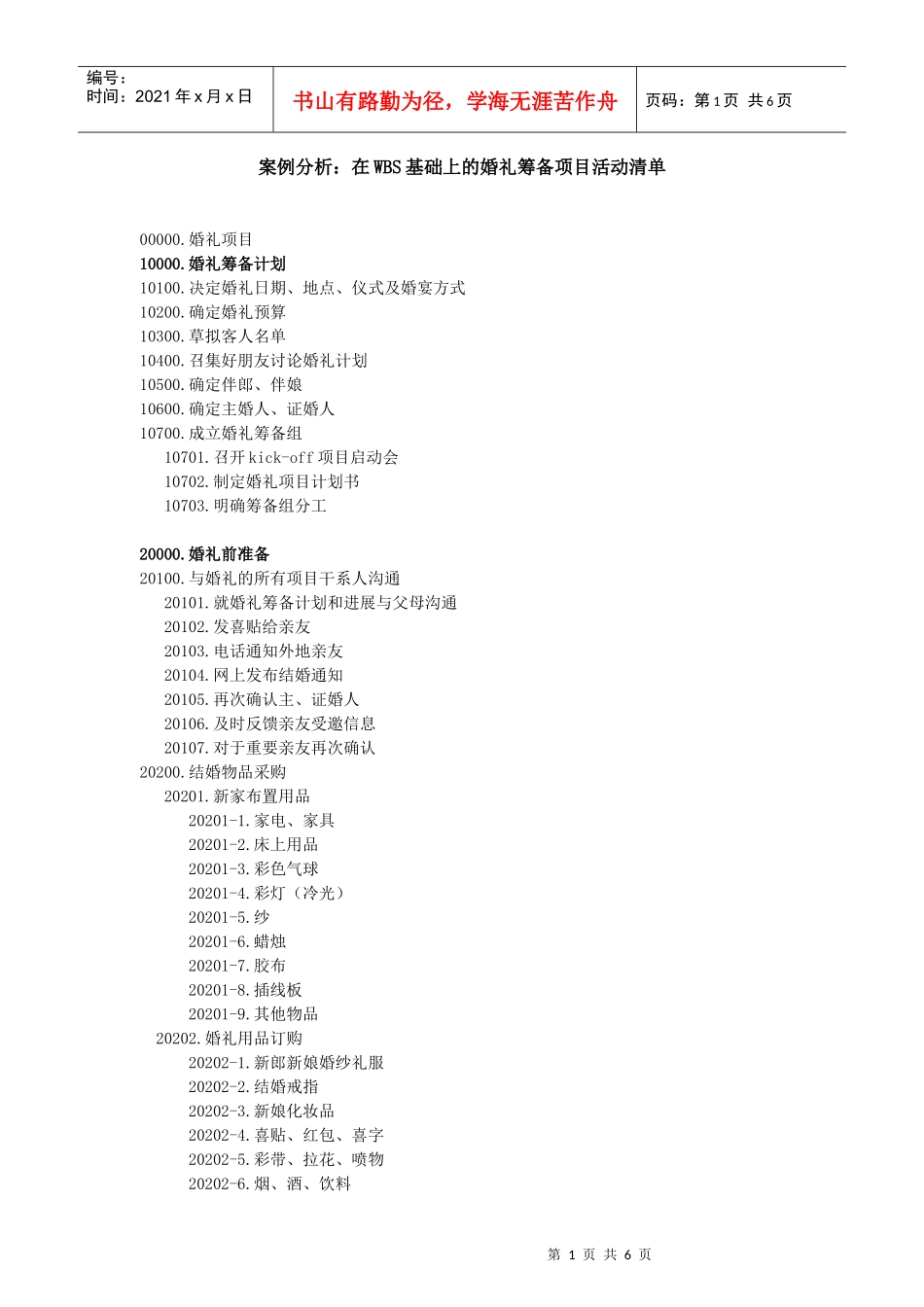

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页案例分析:在WBS基础上的婚礼筹备项目活动清单00000
婚礼项目10000
婚礼筹备计划10100
决定婚礼日期、地点、仪式及婚宴方式10200
确定婚礼预算10300
草拟客人名单10400
召集好朋友讨论婚礼计划10500
确定伴郎、伴娘10600
确定主婚人、证婚人10700
成立婚礼筹备组10701
召开kick-off项目启动会10702
制定婚礼项目计划书10703
明确筹备组分工20000
婚礼前准备20100
与婚礼的所有项目干系人沟通20101
就婚礼筹备计划和进展与父母沟通20102
发喜贴给亲友20103
电话通知外地亲友20104
网上发布结婚通知20105
再次确认主、证婚人20106
及时反馈亲友受邀信息20107
对于重要亲友再次确认20200
结婚物品采购20201
新家布置用品20201-1
家电、家具20201-2
床上用品20201-3
彩色气球20201-4
彩灯(冷光)20201-5
纱20201-6
蜡烛20201-7
胶布20201-8
插线板20201-9
其他物品20202
婚礼用品订购20202-1
新郎新娘婚纱礼服20202-2
结婚戒指20202-3
新娘化妆品20202-4
喜贴、红包、喜字20202-5
彩带、拉花、喷物20202-6

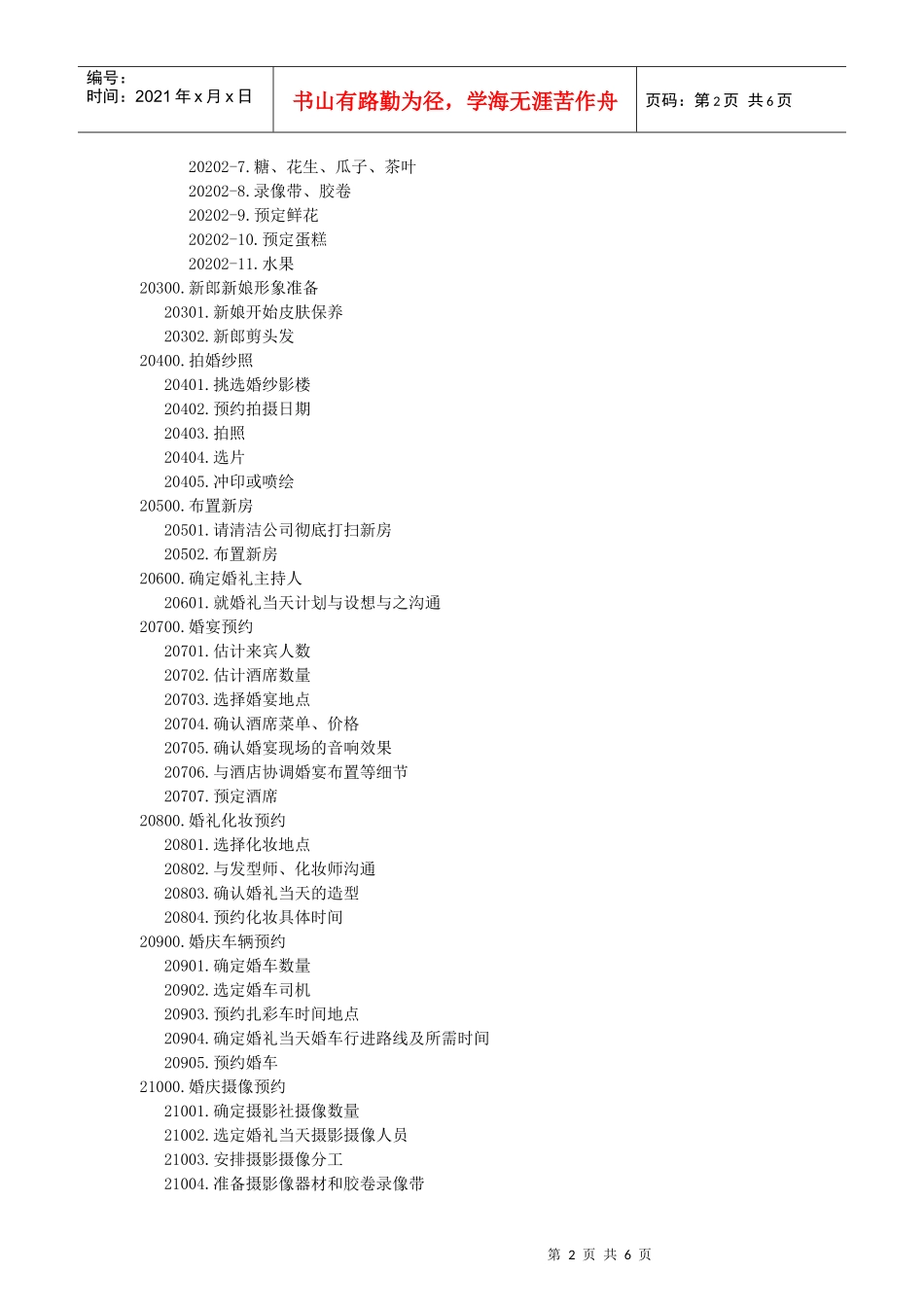

烟、酒、饮料第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页20202-7
糖、花生、瓜子、茶叶20202-8
录像带、胶卷20202-9
预定鲜花20202-10
预定蛋糕20202-11
水果20300
新郎新娘形象准备20301
新娘开始皮肤保养20302
新郎剪头发20400
拍婚纱照20401
挑选婚纱影楼20402

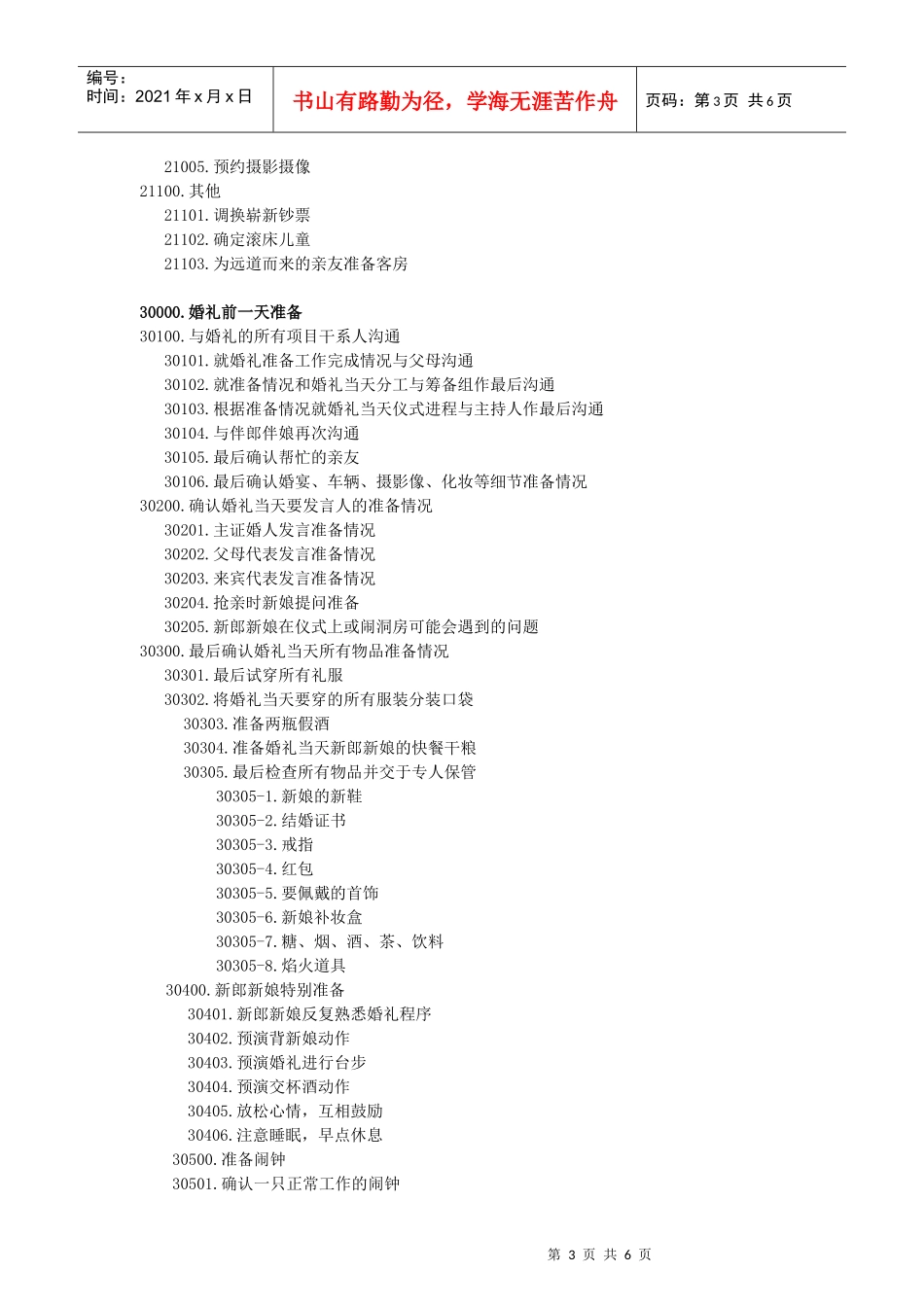

预约拍摄日期
