第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共59页1
1地产开发公司的造价管理对合作单位以合约管理为主,对公司内部以流程管理为主
合约管理以合同是否签订为界,签订前工作重点围绕招投标及相关工作展开(包括合约模式的选择、报价模式的选择)
合同签订后管理重点为变更管理(包括工程变更、合计变更、现场签证、工程指令的管理)
开发企业还应该做好控制估算,及时调整预算、对项目预计最终成本做动态跟踪
当前合同管理的现状:第一类是以FIDIC、JCT这两个合同模板
具有条款严密、非常强的系统性和可操作性,建设各方风险责任明确、权利义务公平的特点
第二类是以07年/10国标施工招标文件,结合《建设工程工程量清单计价规范》,对合同中的清单报价的格式及计价内容做了规定
就具体内容上来讲,仍较为简略,其条款操作性还不能充分满足工程实际需求
第三类就是以中海、万科等提出的结合部分FIDIC条款,又结合国内、企业、项目的实际情况,一方面完整的保留FIDIC条款的框架,一方面对FIDIC条款的内容的描述做了结合工程和企业实际的修改
2公司不同的合约管理方式:快速开发企业(比如拿地一年内开盘)为了节约招投标时间(开发项目总包单位招标项目,完成招投第2页共59页第1页共59页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共59页标工作并签订施工合同需要施工图纸完成后3个月左右)

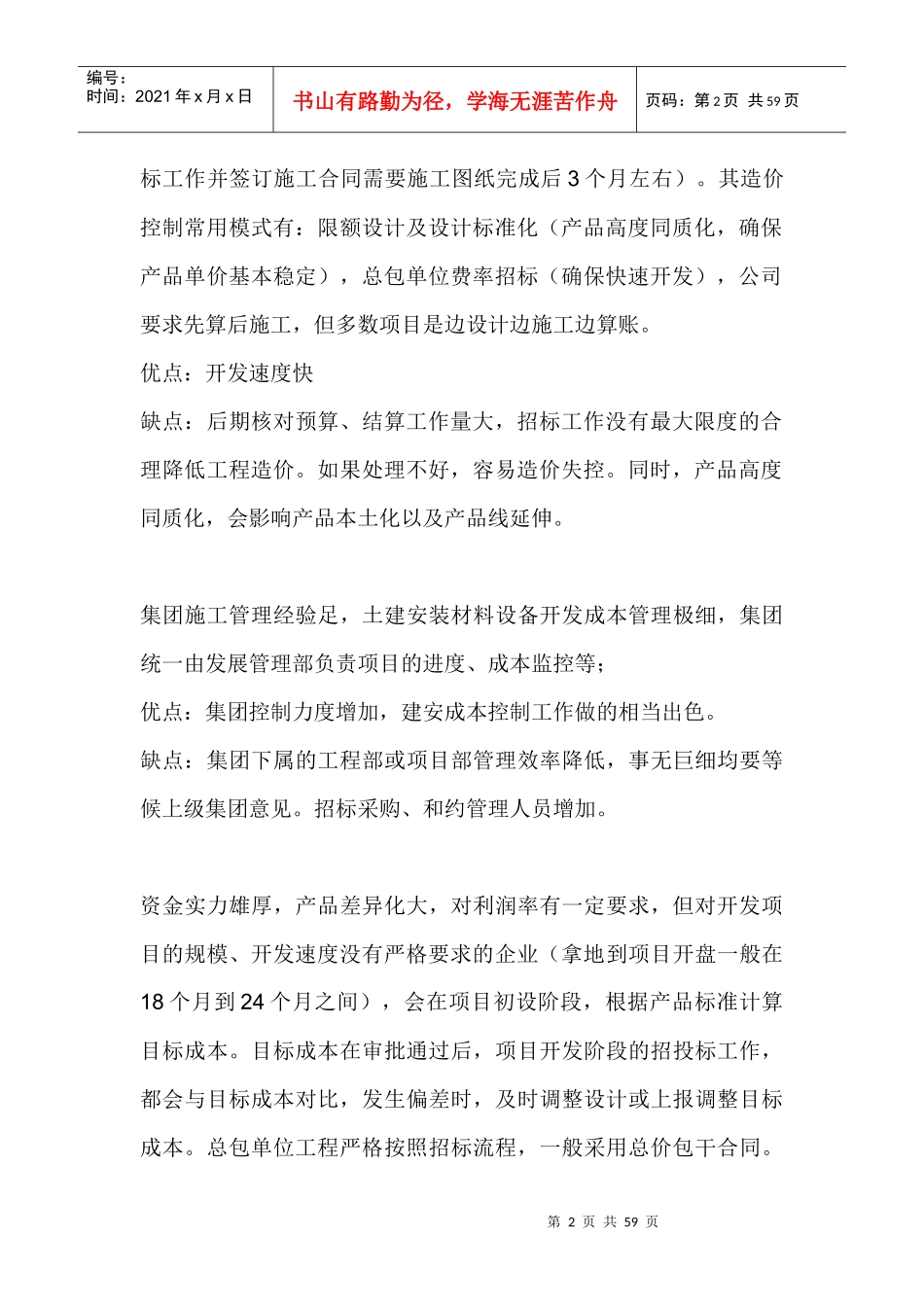

其造价控制常用模式有:限额设计及设计标准化(产品高度同质化,确保产品单价基本稳定),总包单位费率招标(确保快速开发),公司要求先算后施工,但多数项目是边设计边施工边算账
优点:开发速度快缺点:后期核对预算、结算工作量大,招标工作没有最大限度的合理降低工程造价
如果处理不好,容易造价失控
同时,产品高度同质化,会影响产品本土化以及产品线延伸

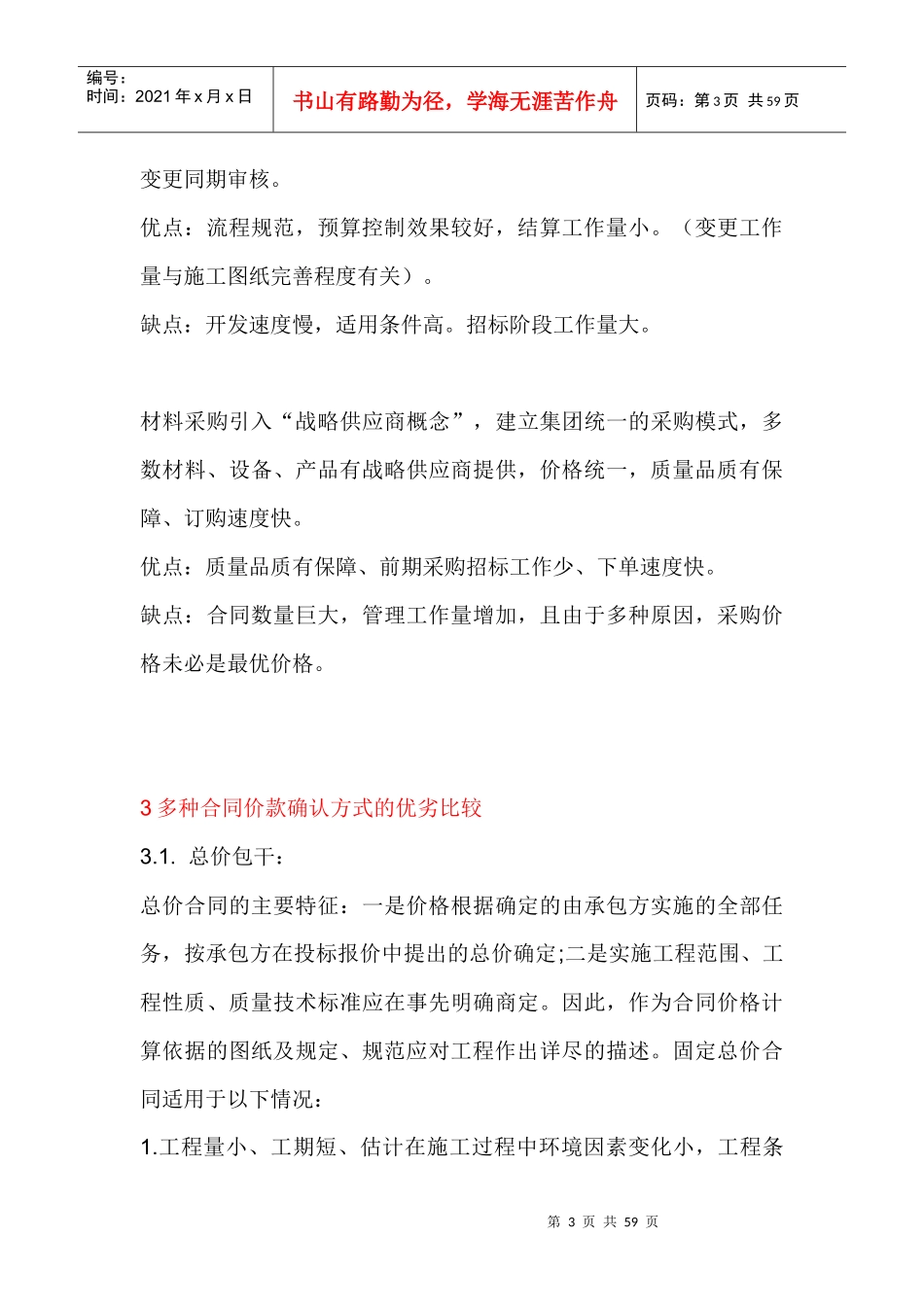

集团施工管理经验
