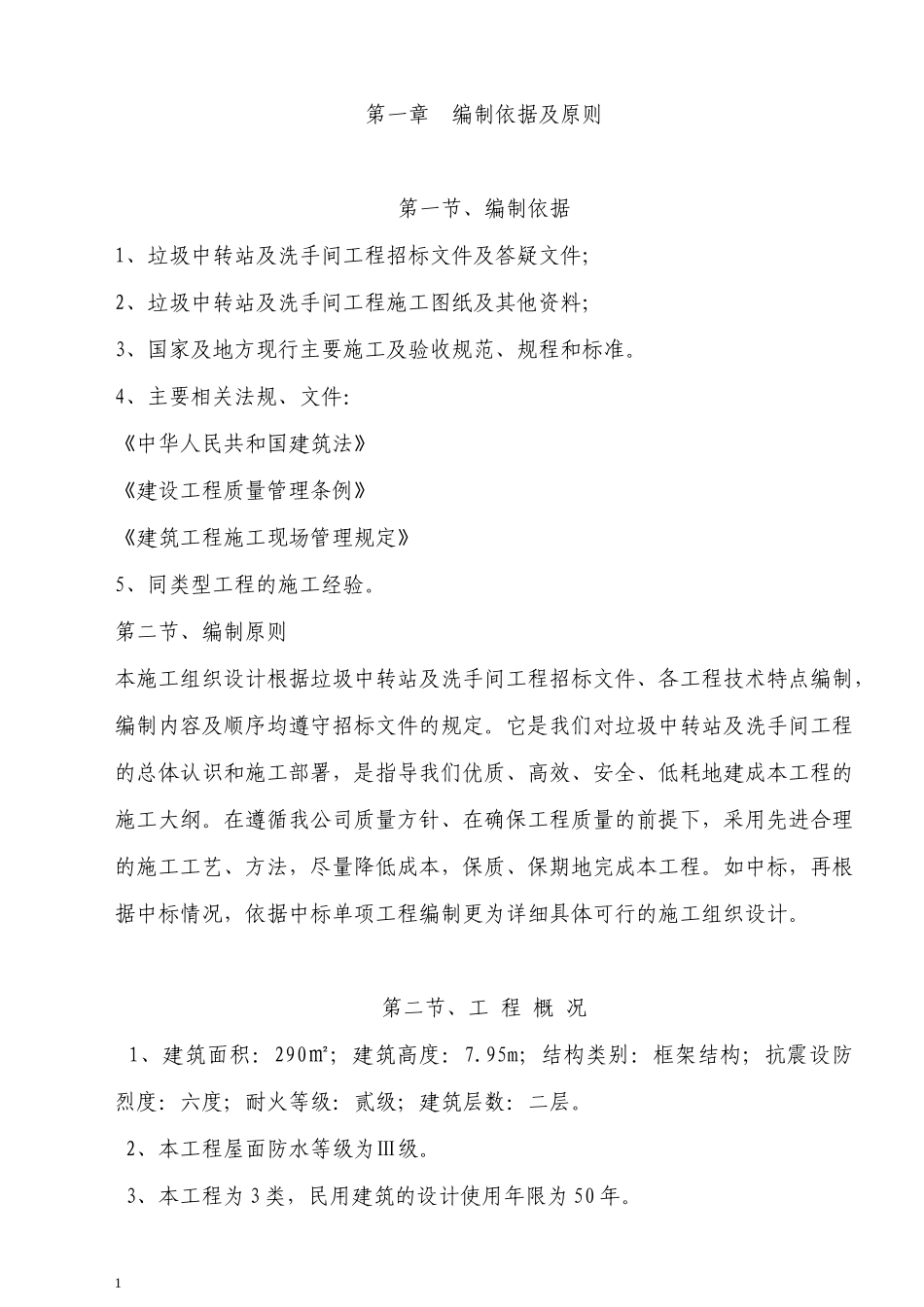

第一章编制依据及原则第一节、编制依据1、垃圾中转站及洗手间工程招标文件及答疑文件;2、垃圾中转站及洗手间工程施工图纸及其他资料;3、国家及地方现行主要施工及验收规范、规程和标准
4、主要相关法规、文件:《中华人民共和国建筑法》《建设工程质量管理条例》《建筑工程施工现场管理规定》5、同类型工程的施工经验
第二节、编制原则本施工组织设计根据垃圾中转站及洗手间工程招标文件、各工程技术特点编制,编制内容及顺序均遵守招标文件的规定
它是我们对垃圾中转站及洗手间工程的总体认识和施工部署,是指导我们优质、高效、安全、低耗地建成本工程的施工大纲
在遵循我公司质量方针、在确保工程质量的前提下,采用先进合理的施工工艺、方法,尽量降低成本,保质、保期地完成本工程
如中标,再根据中标情况,依据中标单项工程编制更为详细具体可行的施工组织设计
第二节、工程概况1、建筑面积:290㎡;建筑高度:7
95m;结构类别:框架结构;抗震设防烈度:六度;耐火等级:贰级;建筑层数:二层
2、本工程屋面防水等级为Ⅲ级
3、本工程为3类,民用建筑的设计使用年限为50年

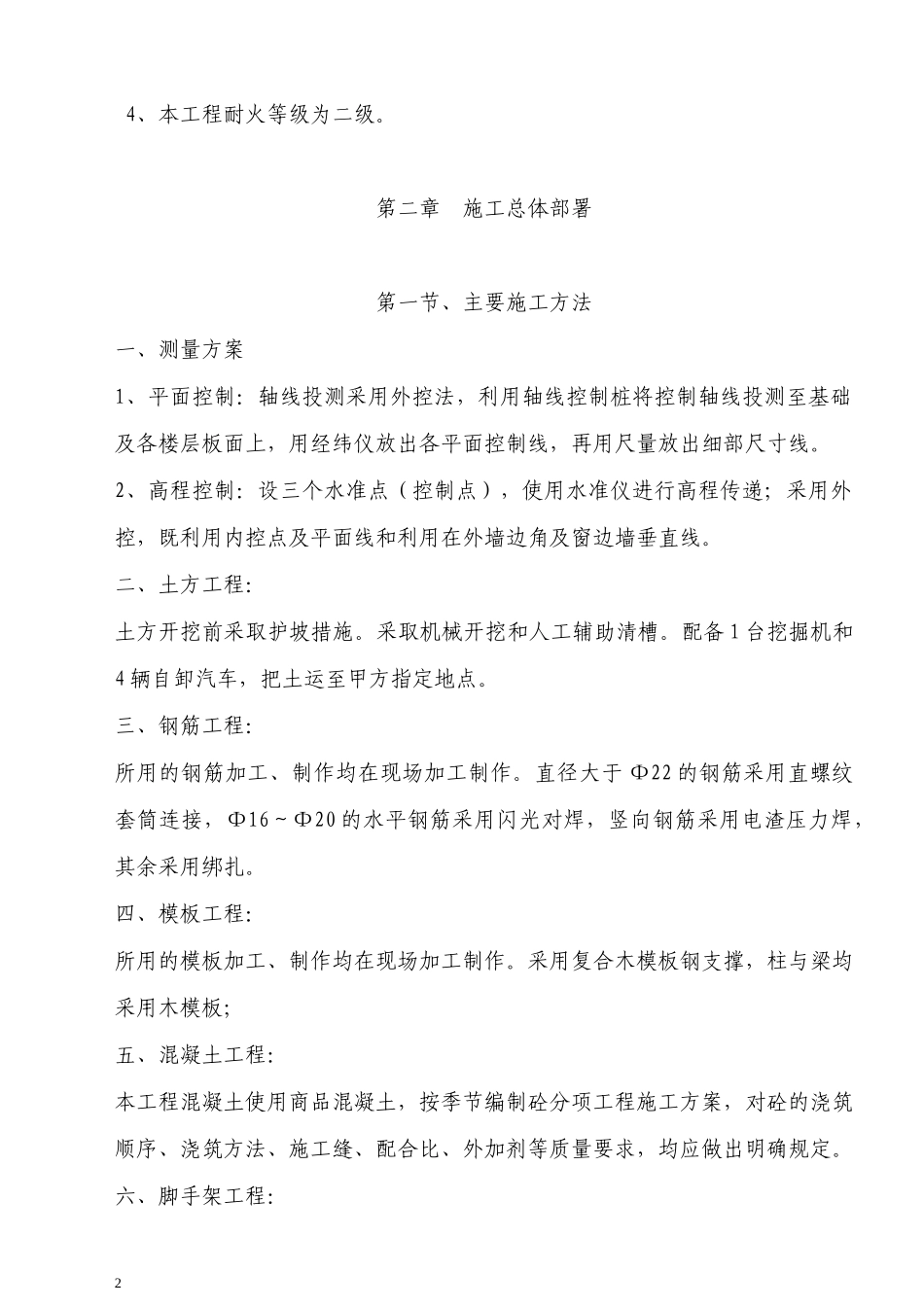

14、本工程耐火等级为二级
第二章施工总体部署第一节、主要施工方法一、测量方案1、平面控制:轴线投测采用外控法,利用轴线控制桩将控制轴线投测至基础及各楼层板面上,用经纬仪放出各平面控制线,再用尺量放出细部尺寸线
2、高程控制:设三个水准点(控制点),使用水准仪进行高程传递;采用外控,既利用内控点及平面线和利用在外墙边角及窗边墙垂直线
二、土方工程:土方开挖前采取护坡措施
采取机械开挖和人工辅助清槽
配备1台挖掘机和4辆自卸汽车,把土运至甲方指定地点
三、钢筋工程:所用的钢筋加工、制作均在现场加工制作
直径大于Φ22的钢筋采用直螺纹套筒连接,Φ16~Φ20的水平钢筋采用闪光对焊,竖向钢筋采用电渣压力焊,其余采用绑扎

四、模板工程:所用的模板加工、制作均在
