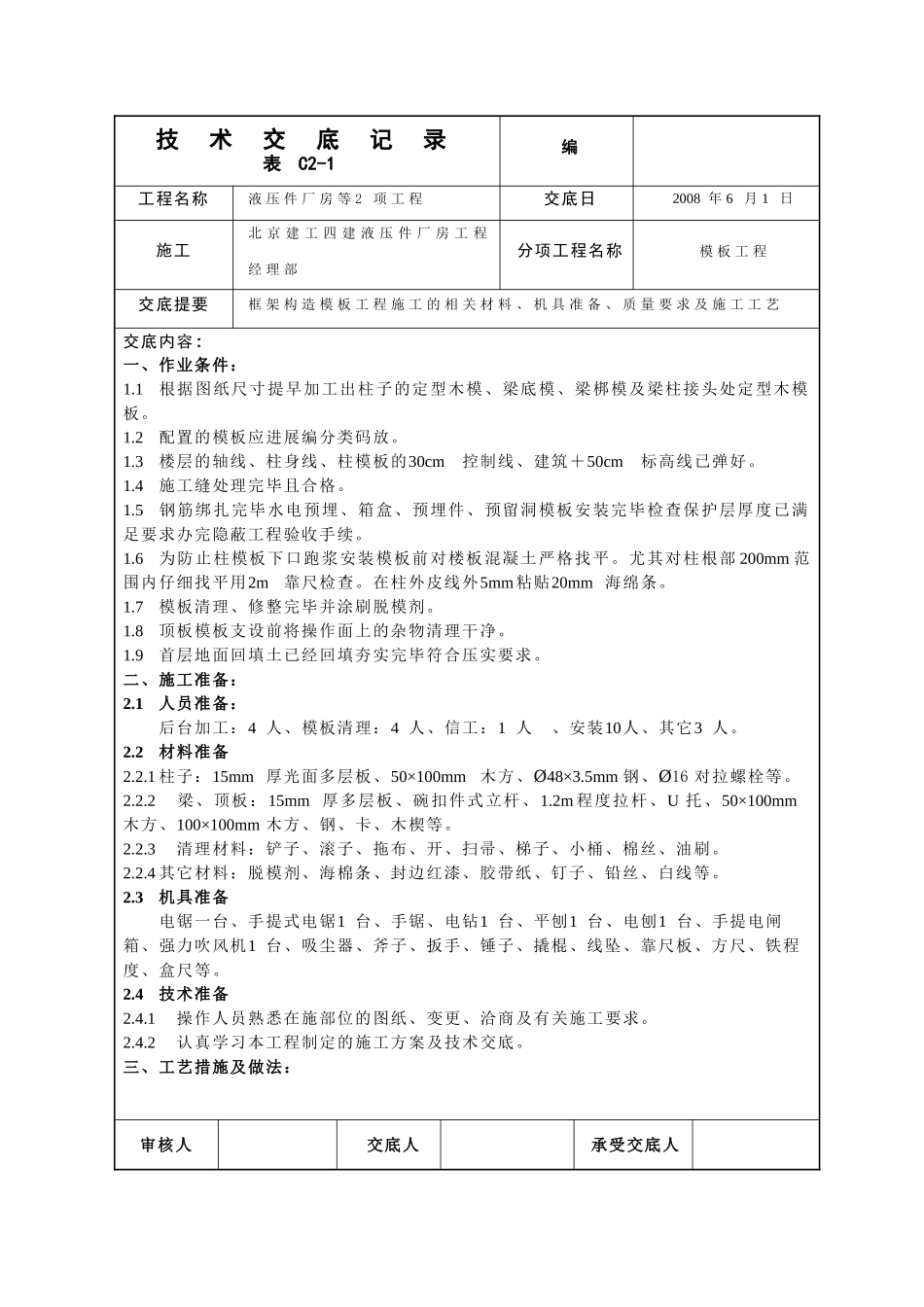

技术交底记录表C2-1编工程名称液压件厂房等2项工程交底日2008年6月1日施工北京建工四建液压件厂房工程经理部分项工程名称模板工程交底提要框架构造模板工程施工的相关材料、机具准备、质量要求及施工工艺交底内容:一、作业条件:1
1根据图纸尺寸提早加工出柱子的定型木模、梁底模、梁梆模及梁柱接头处定型木模板
2配置的模板应进展编分类码放
3楼层的轴线、柱身线、柱模板的30cm控制线、建筑+50cm标高线已弹好
4施工缝处理完毕且合格
5钢筋绑扎完毕水电预埋、箱盒、预埋件、预留洞模板安装完毕检查保护层厚度已满足要求办完隐蔽工程验收手续
6为防止柱模板下口跑浆安装模板前对楼板混凝土严格找平
尤其对柱根部200mm范围内仔细找平用2m靠尺检查
在柱外皮线外5mm粘贴20mm海绵条
7模板清理、修整完毕并涂刷脱模剂
8顶板模板支设前将操作面上的杂物清理干净
9首层地面回填土已经回填夯实完毕符合压实要求
二、施工准备:2
1人员准备:后台加工:4人、模板清理:4人、信工:1人、安装10人、其它3人
2材料准备2
1柱子:15mm厚光面多层板、50×100mm木方、Ø48×3
5mm钢、Ø16对拉螺栓等
2梁、顶板:15mm厚多层板、碗扣件式立杆、1
2m程度拉杆、U托、50×100mm木方、100×100mm木方、钢、卡、木楔等
3清理材料:铲子、滚子、拖布、开、扫帚、梯子、小桶、棉丝、油刷
4其它材料:脱模剂、海棉条、封边红漆、胶带纸、钉子、铅丝、白线等
3机具准备电锯一台、手提式电锯1台、手锯、电钻1台、平刨1台、电刨1台、手提电闸箱、强力吹风机1台、吸尘器、斧子、扳手、锤子、撬棍、线坠、靠尺板、方尺、铁程度、盒尺等
4技术准备2
1操作人员熟悉在施部位的图纸、变更、洽商及有关施工要求
2认真学习本工
