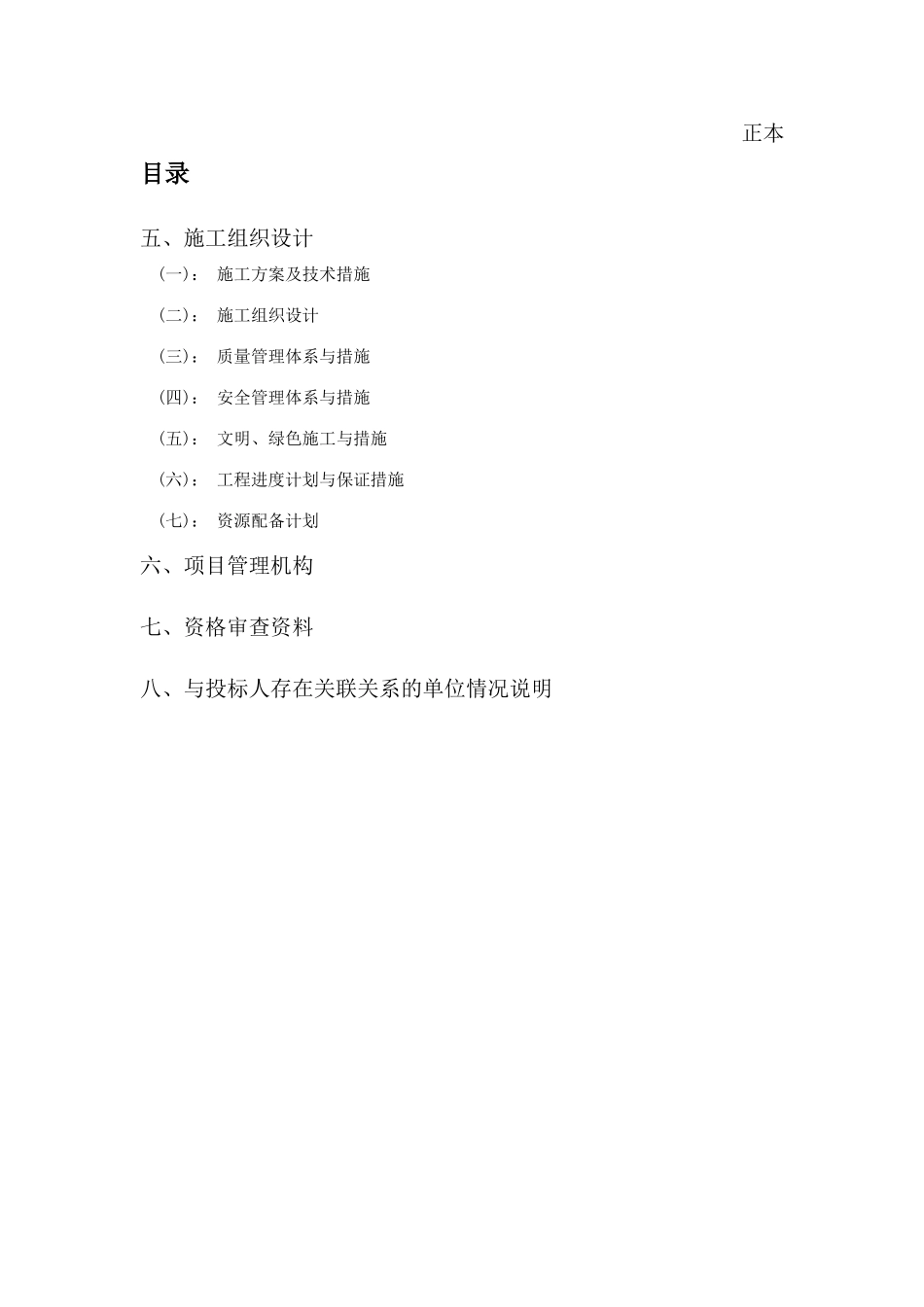

正本目录五、施工组织设计(一):施工方案及技术措施(二):施工组织设计(三):质量管理体系与措施(四):安全管理体系与措施(五):文明、绿色施工与措施(六):工程进度计划与保证措施(七):资源配备计划六、项目管理机构七、资格审查资料八、与投标人存在关联关系的单位情况说明五、施工组织设计工程概况本工程主要分为两个区:住宅区和公建区
住宅区位于村子北部和南部,均为地上四层,半地下室,共26栋,均为本次设计内容;公建位于村子中上部(村入口),不在本次设计范围之内
住宅区分为一期和二期,1#--20#楼为一期,21#--26#为二期住宅总建筑面积(不含阁楼)40525
3㎡,其中一期建筑面积31755
1㎡,二期建筑面积8770
本工程分区为寒冷B区,设置集中供暖,热源采用低温型空气源热泵,沿路敷设供热管线,送至热力入口
本工程耐火等级均为地下一级,地上部分不低于二级;设计使用年限50年,抗震类别为丙类,6度抗震设防

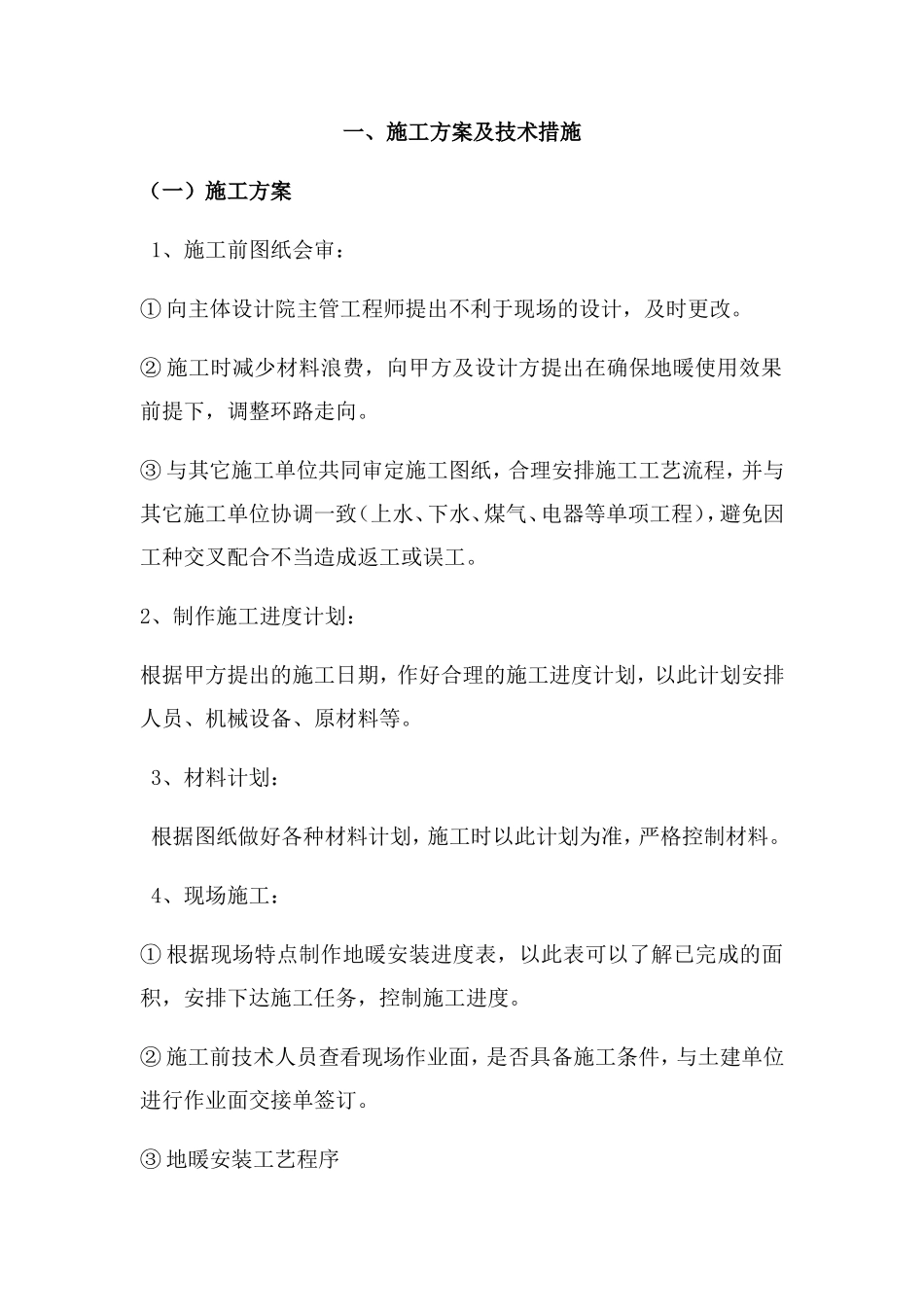

编制依据《民用建筑供暖通风与空气调节设计规范》(GB50736-2012)《辐射供暖供冷技术规范》(JGJ142-2012)《建筑给水排水及供暖工程施工质量验收规范》(GB50242-2002)《严寒和寒冷地区居住建筑节能设计标准》(JGJ26-2010)建设单位提供的设计要求和相关资料现行的国家有关建筑设计规范、规程和规定一、施工方案及技术措施(一)施工方案1、施工前图纸会审:①向主体设计院主管工程师提出不利于现场的设计,及时更改
②施工时减少材料浪费,向甲方及设计方提出在确保地暖使用效果前提下,调整环路走向
③与其它施工单位共同审定施工图纸,合理安排施工工艺流程,并与其它施工单位协调一致(上水、下水、煤气、电器等单项工程),避免因工种交叉配合不当造成返工或误工
2、制作施工进度计划:根据甲方提出的施工日期,作好合理的施工进度计划,以此计划安排人员、机械设备、
