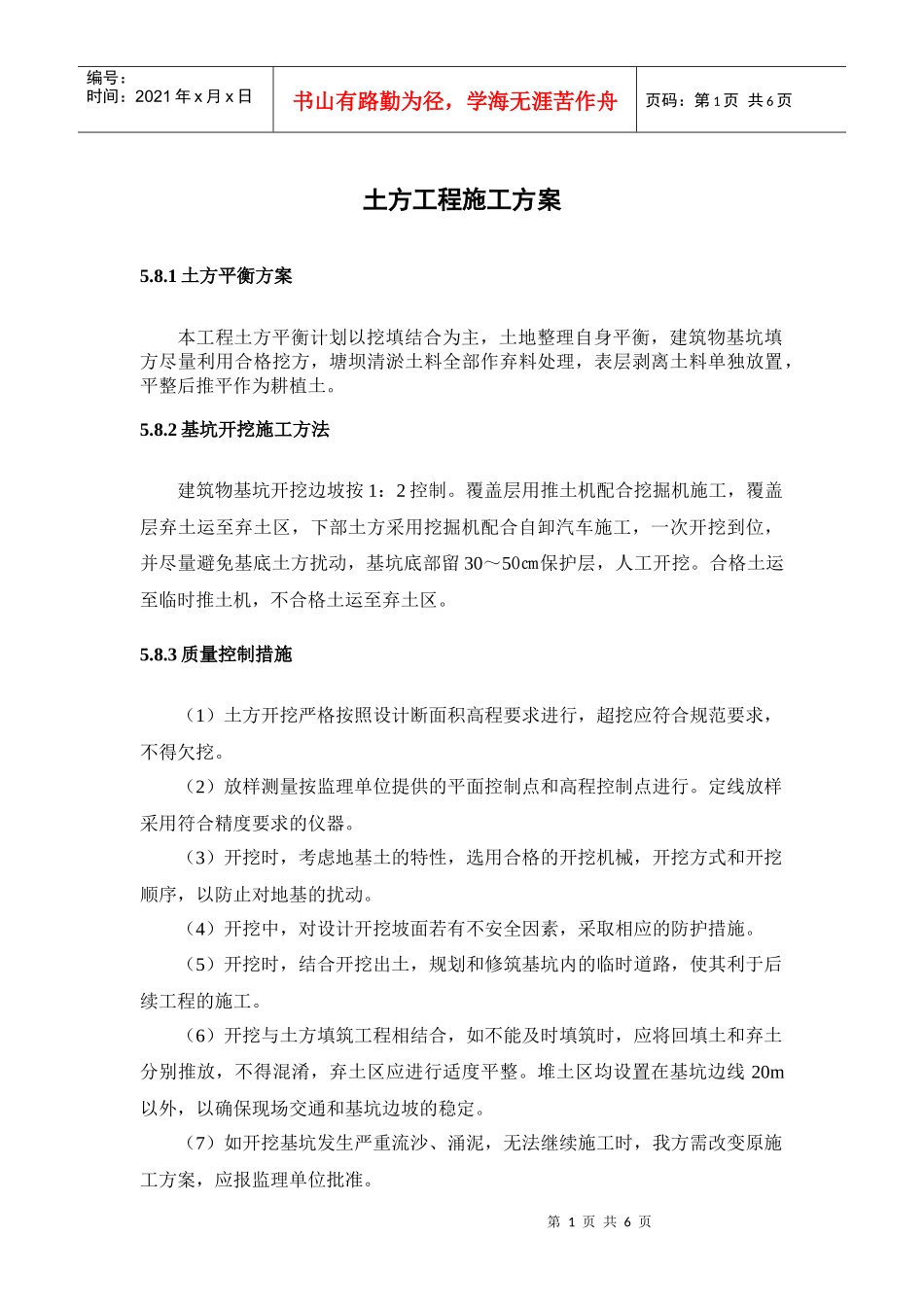

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页土方工程施工方案5
1土方平衡方案本工程土方平衡计划以挖填结合为主,土地整理自身平衡,建筑物基坑填方尽量利用合格挖方,塘坝清淤土料全部作弃料处理,表层剥离土料单独放置,平整后推平作为耕植土
2基坑开挖施工方法建筑物基坑开挖边坡按1:2控制
覆盖层用推土机配合挖掘机施工,覆盖层弃土运至弃土区,下部土方采用挖掘机配合自卸汽车施工,一次开挖到位,并尽量避免基底土方扰动,基坑底部留30~50㎝保护层,人工开挖
合格土运至临时推土机,不合格土运至弃土区
3质量控制措施(1)土方开挖严格按照设计断面积高程要求进行,超挖应符合规范要求,不得欠挖
(2)放样测量按监理单位提供的平面控制点和高程控制点进行
定线放样采用符合精度要求的仪器
(3)开挖时,考虑地基土的特性,选用合格的开挖机械,开挖方式和开挖顺序,以防止对地基的扰动
(4)开挖中,对设计开挖坡面若有不安全因素,采取相应的防护措施
(5)开挖时,结合开挖出土,规划和修筑基坑内的临时道路,使其利于后续工程的施工
(6)开挖与土方填筑工程相结合,如不能及时填筑时,应将回填土和弃土分别推放,不得混淆,弃土区应进行适度平整
堆土区均设置在基坑边线20m以外,以确保现场交通和基坑边坡的稳定
(7)如开挖基坑发生严重流沙、涌泥,无法继续施工时,我方需改变原施工方案,应报监理单位批准

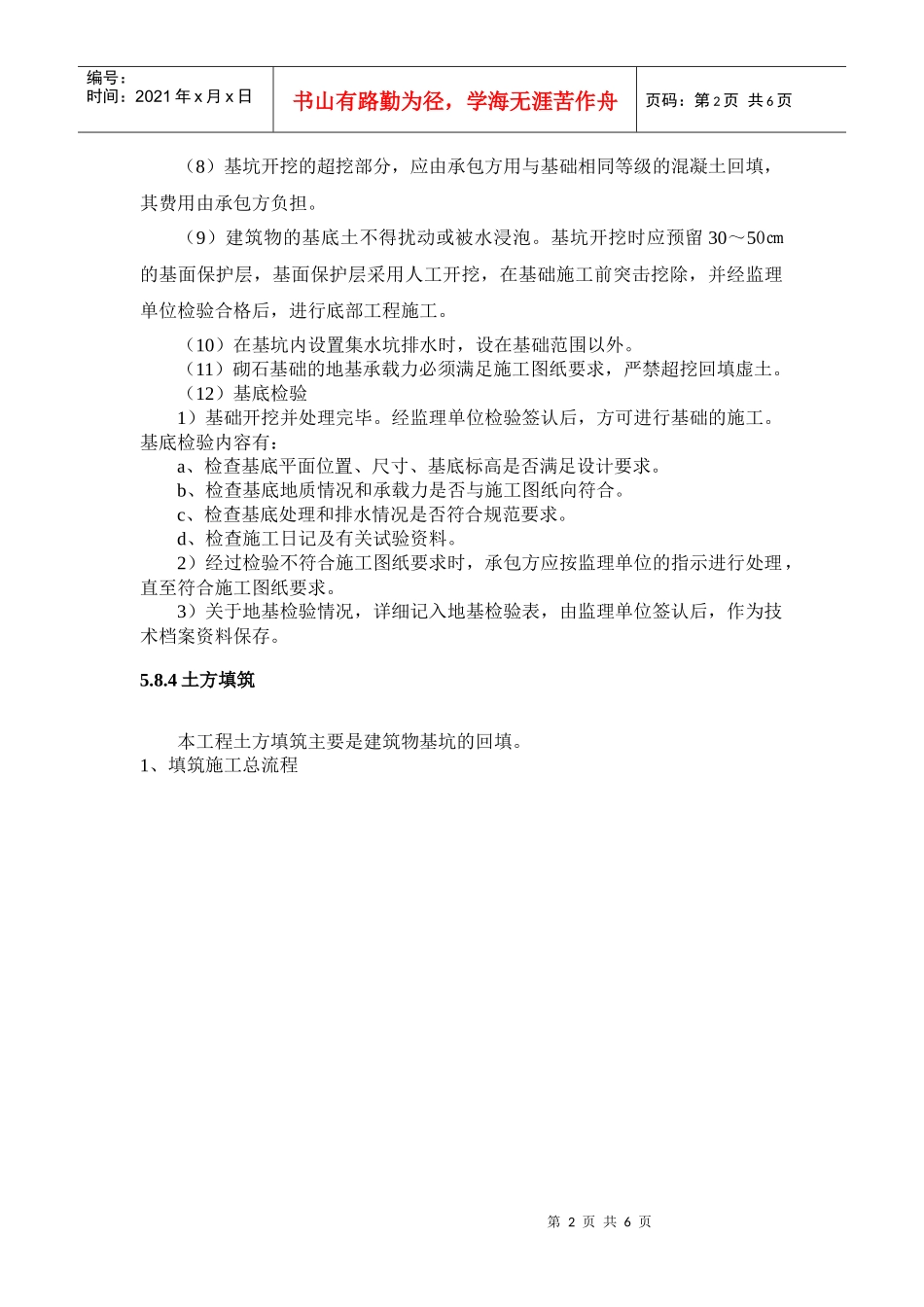

第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页(8)基坑开挖的超挖部分,应由承包方用与基础相同等级的混凝土回填,其费用由承包方负担
(9)建筑物的基底土不得扰动或被水浸泡

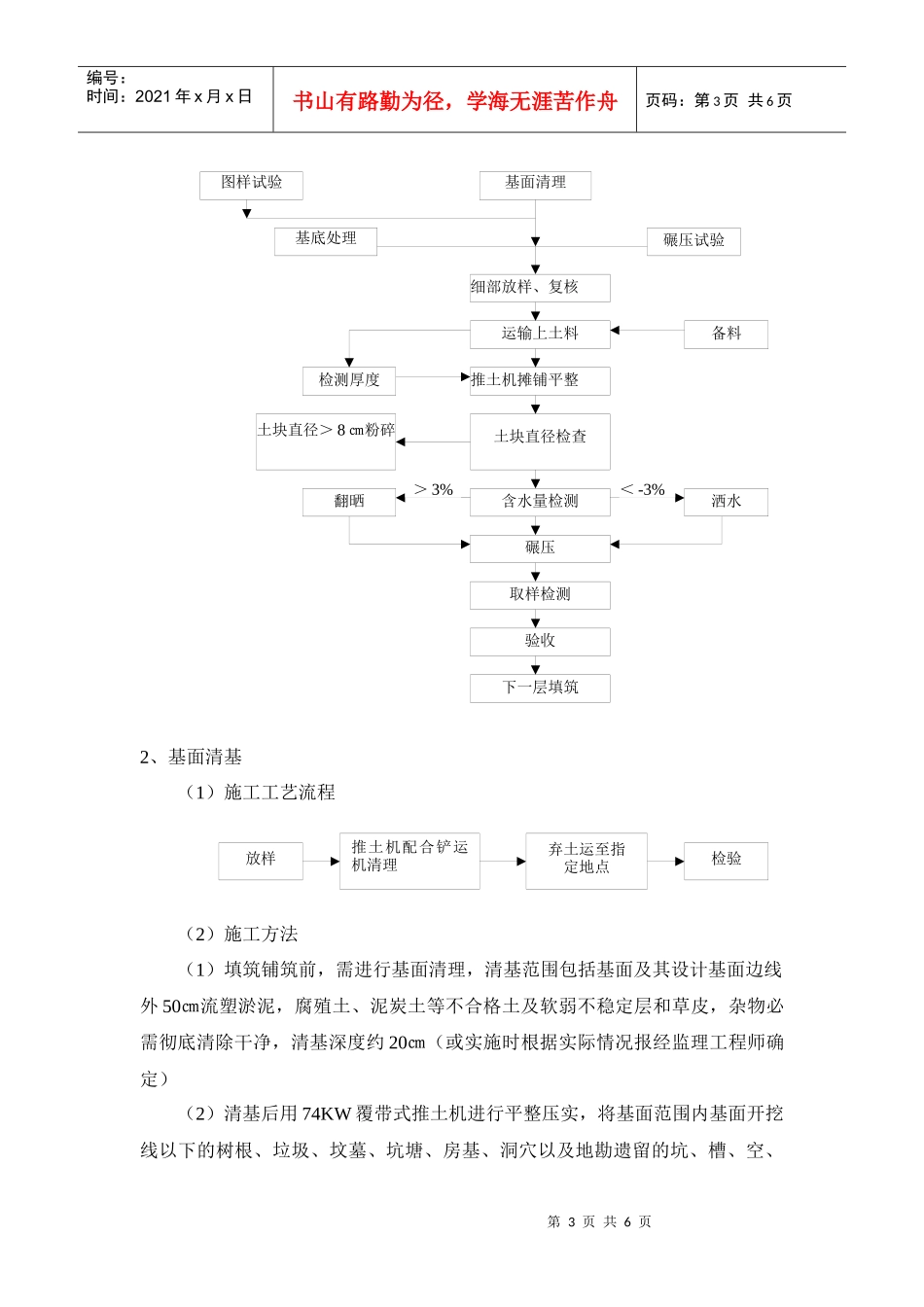

基坑开挖时应预留30~50㎝的基面保护层,基面保护层采用人工开挖,在基础施工前突击挖除,并经监理单位检验合格后,进行底部工程施工
