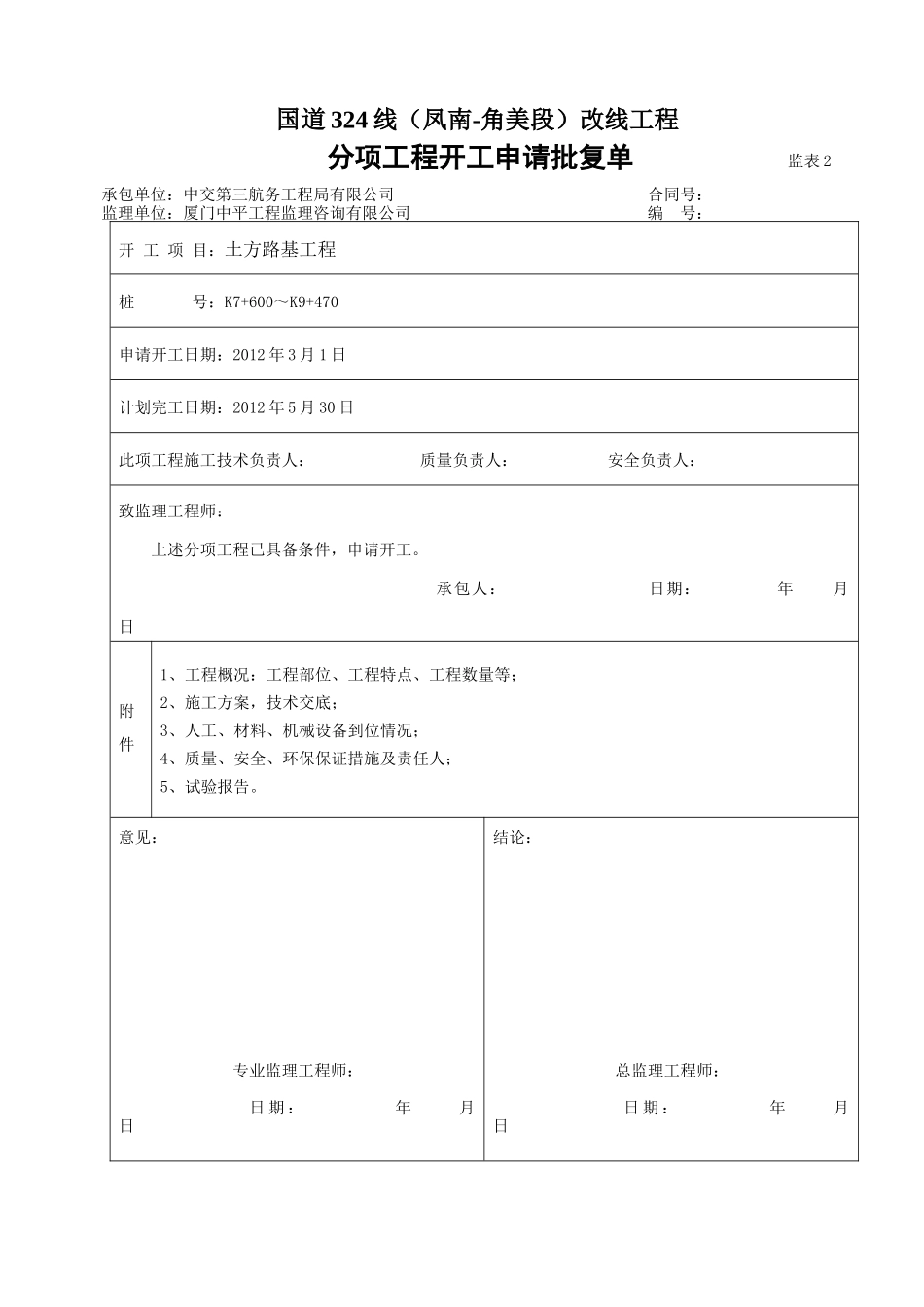

国道324线(凤南-角美段)改线工程分项工程开工申请批复单监表2承包单位:中交第三航务工程局有限公司合同号:监理单位:厦门中平工程监理咨询有限公司编号:开工项目:土方路基工程桩号:K7+600~K9+470申请开工日期:2012年3月1日计划完工日期:2012年5月30日此项工程施工技术负责人:质量负责人:安全负责人:致监理工程师:上述分项工程已具备条件,申请开工
承包人:日期:年月日附件1、工程概况:工程部位、工程特点、工程数量等;2、施工方案,技术交底;3、人工、材料、机械设备到位情况;4、质量、安全、环保保证措施及责任人;5、试验报告
意见:专业监理工程师:日期:年月日结论:总监理工程师:日期:年月日土方路基工程开工报告一、工程概况本合同段路基施工起点K5+720、终点K9+470
本次拟开工的分项土方路基为K7+600~K9+470路段,施工长度为1870m,路基宽度41m
本分项路基挖方路段主要分布在K7+600~K8+060、K8+260~K8+310、K8+510~K8+810、K8+950~K9+045、K9+150~K9+270路段
剩余路段为路基填筑
主要工程量为挖土方145177
7m3;利用土方110140m3

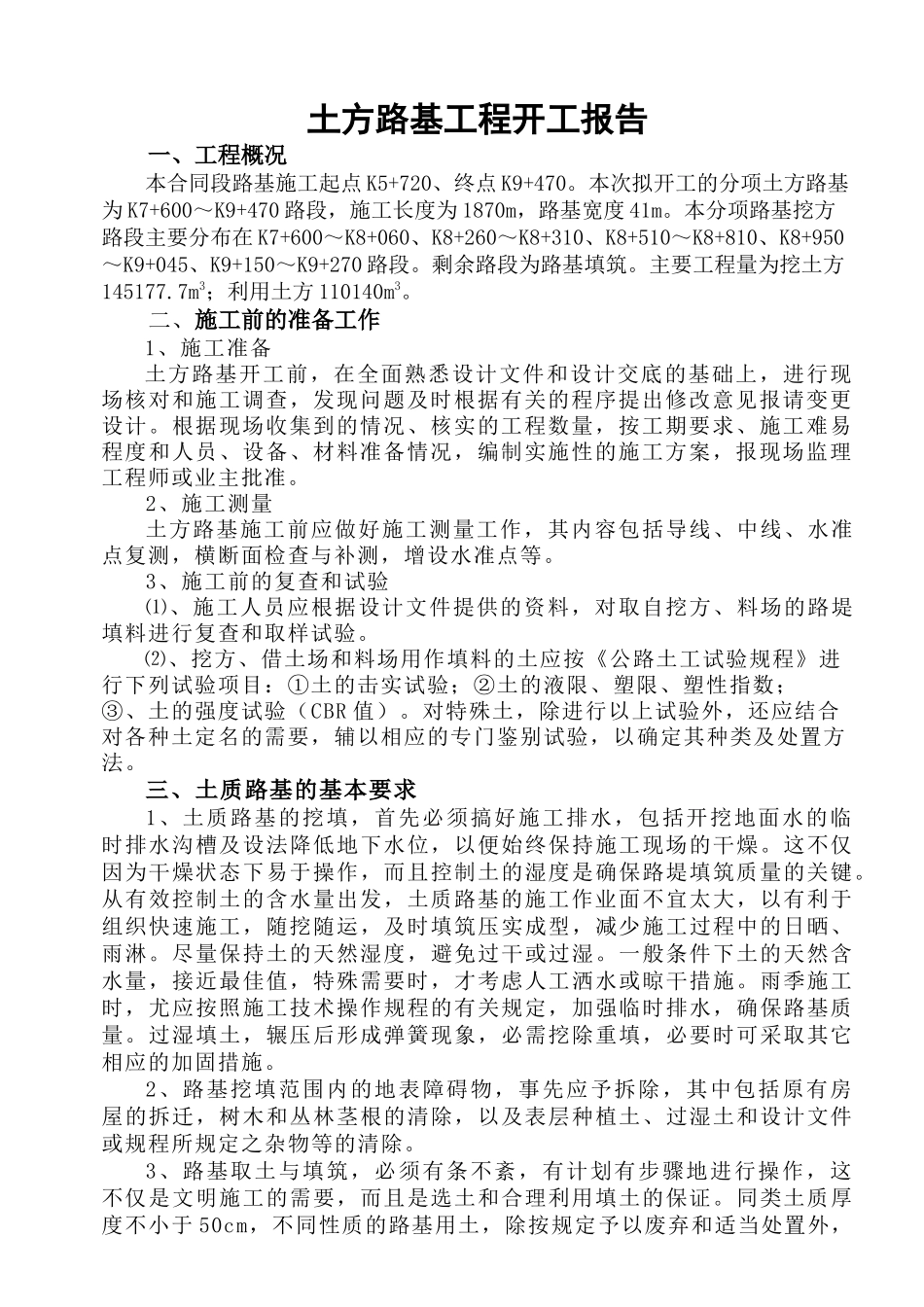

二、施工前的准备工作1、施工准备土方路基开工前,在全面熟悉设计文件和设计交底的基础上,进行现场核对和施工调查,发现问题及时根据有关的程序提出修改意见报请变更设计
根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工方案,报现场监理工程师或业主批准
2、施工测量土方路基施工前应做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设水准点等

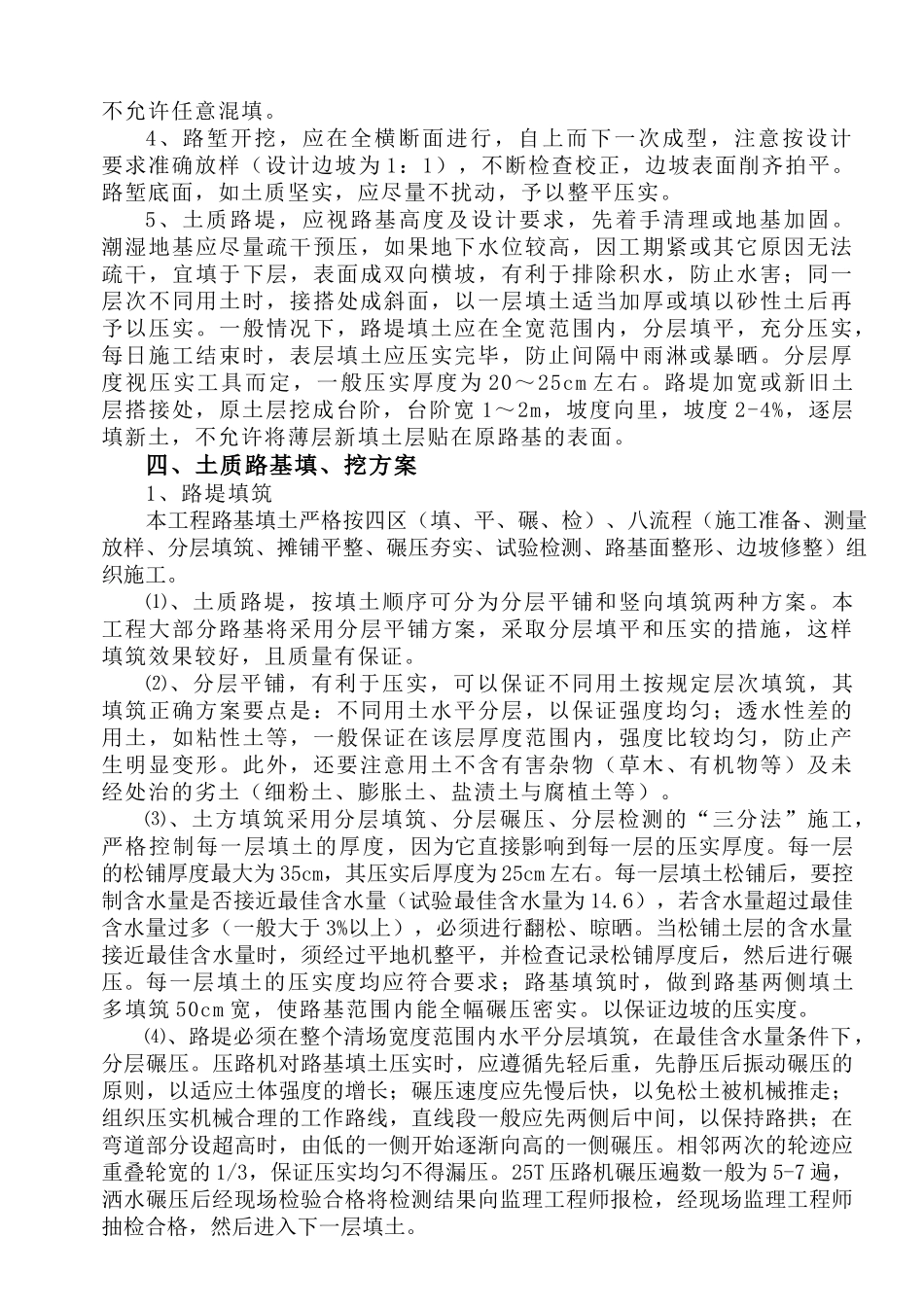

3、施工前的复查和试验⑴、施工人员应根据设计文件提供的资料,对取自挖方、料场的路堤填料进行复查和取样试验
⑵、挖方、借土场和料场用作填
