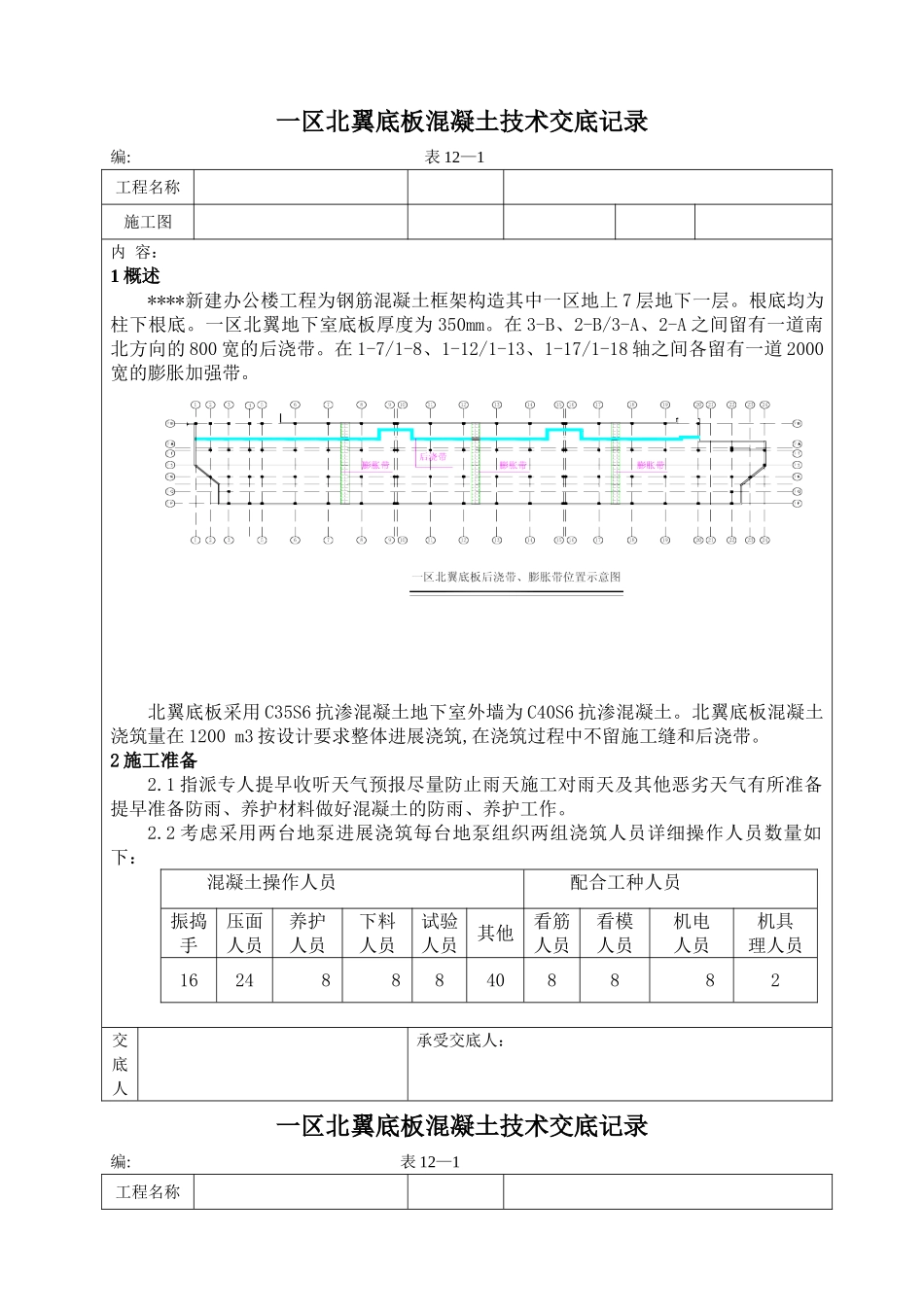

一区北翼底板混凝土技术交底记录编:表12—1工程名称施工图内容:1概述****新建办公楼工程为钢筋混凝土框架构造其中一区地上7层地下一层
根底均为柱下根底
一区北翼地下室底板厚度为350mm
在3-B、2-B/3-A、2-A之间留有一道南北方向的800宽的后浇带
在1-7/1-8、1-12/1-13、1-17/1-18轴之间各留有一道2000宽的膨胀加强带
北翼底板采用C35S6抗渗混凝土地下室外墙为C40S6抗渗混凝土
北翼底板混凝土浇筑量在1200m3按设计要求整体进展浇筑,在浇筑过程中不留施工缝和后浇带
2施工准备2
1指派专人提早收听天气预报尽量防止雨天施工对雨天及其他恶劣天气有所准备提早准备防雨、养护材料做好混凝土的防雨、养护工作

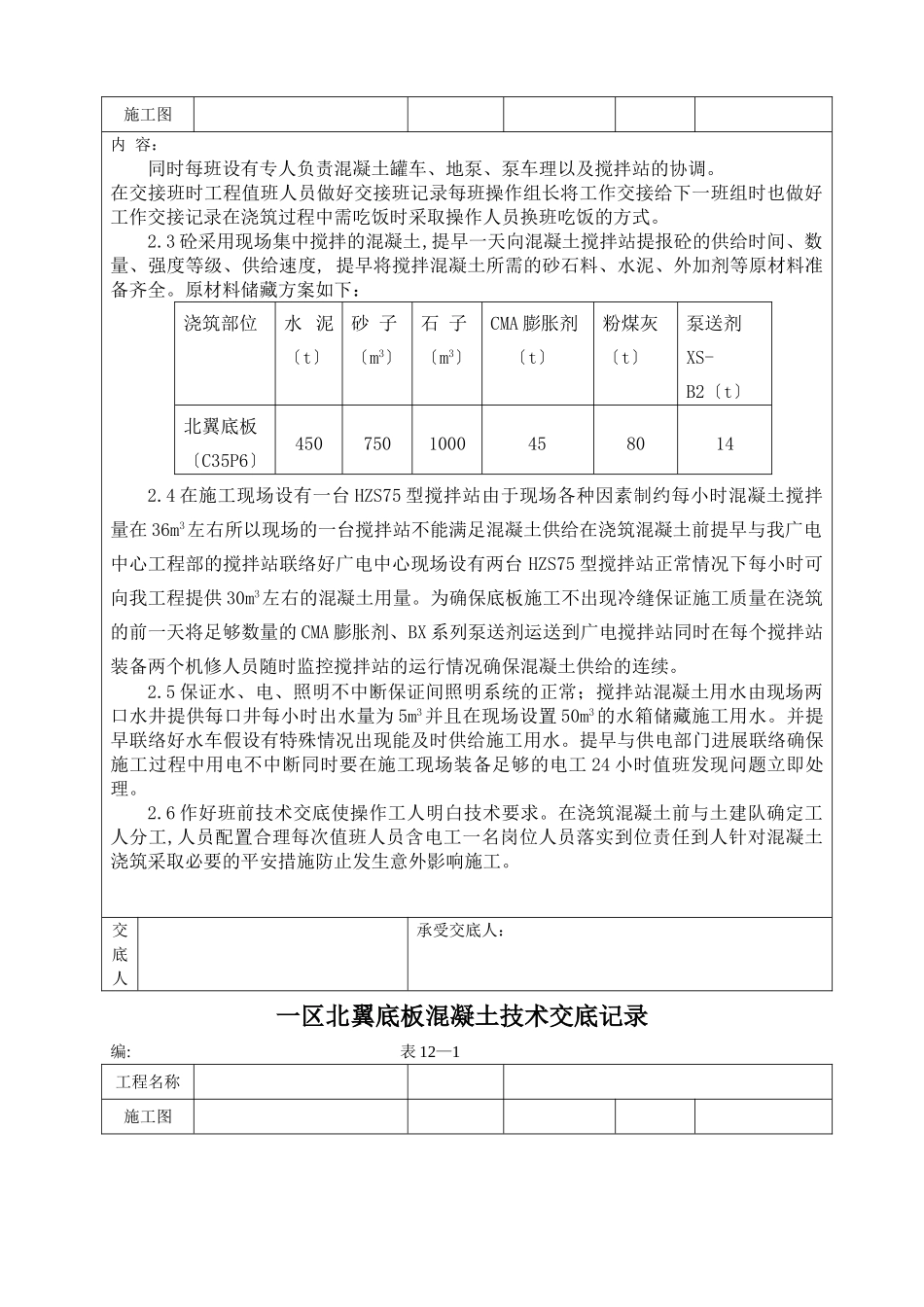

2考虑采用两台地泵进展浇筑每台地泵组织两组浇筑人员详细操作人员数量如下:混凝土操作人员配合工种人员振捣手压面人员养护人员下料人员试验人员其他看筋人员看模人员机电人员机具理人员1624888408882交底人承受交底人:一区北翼底板混凝土技术交底记录编:表12—1工程名称施工图内容:同时每班设有专人负责混凝土罐车、地泵、泵车理以及搅拌站的协调
在交接班时工程值班人员做好交接班记录每班操作组长将工作交接给下一班组时也做好工作交接记录在浇筑过程中需吃饭时采取操作人员换班吃饭的方式
3砼采用现场集中搅拌的混凝土,提早一天向混凝土搅拌站提报砼的供给时间、数量、强度等级、供给速度,提早将搅拌混凝土所需的砂石料、水泥、外加剂等原材料准备齐全
原材料储藏方案如下:浇筑部位水泥〔t〕砂子〔m3〕石子〔m3〕CMA膨胀剂〔t〕粉煤灰〔t〕泵送剂XS-B2〔t〕北翼底板〔C35P6〕45075010004580142

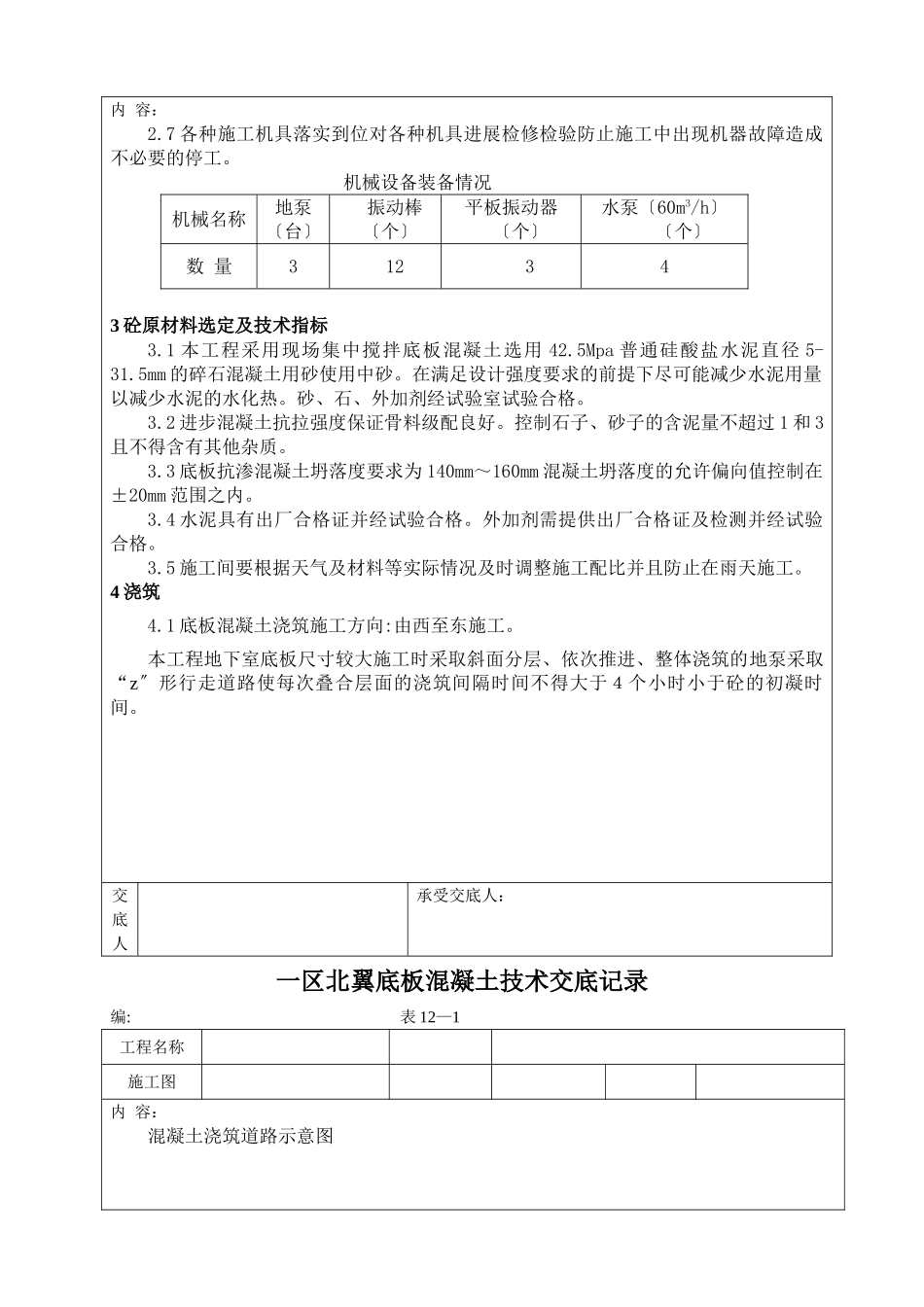

4在施工现场设有一台HZS75型搅拌站由于现场各种因素制约每小时混凝土搅拌量在36m3左右所以现场的一台搅拌站不能满足混凝土供给在浇筑
