目录一、工程概况二、设计根据三、模板设计方案四、模板验收五、模板工程作业指导书六、模板平安操作规程七、模板计算书八、模板布置图一、工程概况1
本工程为***#楼
其构造为:现浇剪力墙构造
本工程层层均高为2900mm
二、设计根据1
本设计根据施工提供的施工图纸
混凝土构造设计
〔GBJ10-〕3
建筑构造荷载
〔GBJ9-87〕4
钢筋混凝土高层建筑构造设计与施工
〔GBJ3-91〕三、模板设计方案〔一〕、模板配制说明:本工程模板高度为2820mm〔外墙2920mm〕;模板均按层墙体配置
不能满足流水使用时增配其它非层由施工方自行处理
电梯井和楼梯间处的模板下包50mm
〔二〕、流水段的划分及流水方向:流水段的合理划分是保证工程进度和施工质量以及高效进展现场组织理的前提条件
根据本工程特点**、**楼公用一套模板分四个流水段模板配置第一段流水方向为1段→2段→3段→4段;B5#、B6#楼公用一套模板分四个流水段模板配置第一段流水方向为1段→2段→3段→4段
详见各楼模板平面图
这样能保证各工种劳动力〔力工、钢筋工、混凝土工、模板工、架子工〕不连续流水作业;而且各种材料均能平衡的供给〔详见平面配板图〕
〔三〕、配置内容:墙体模板

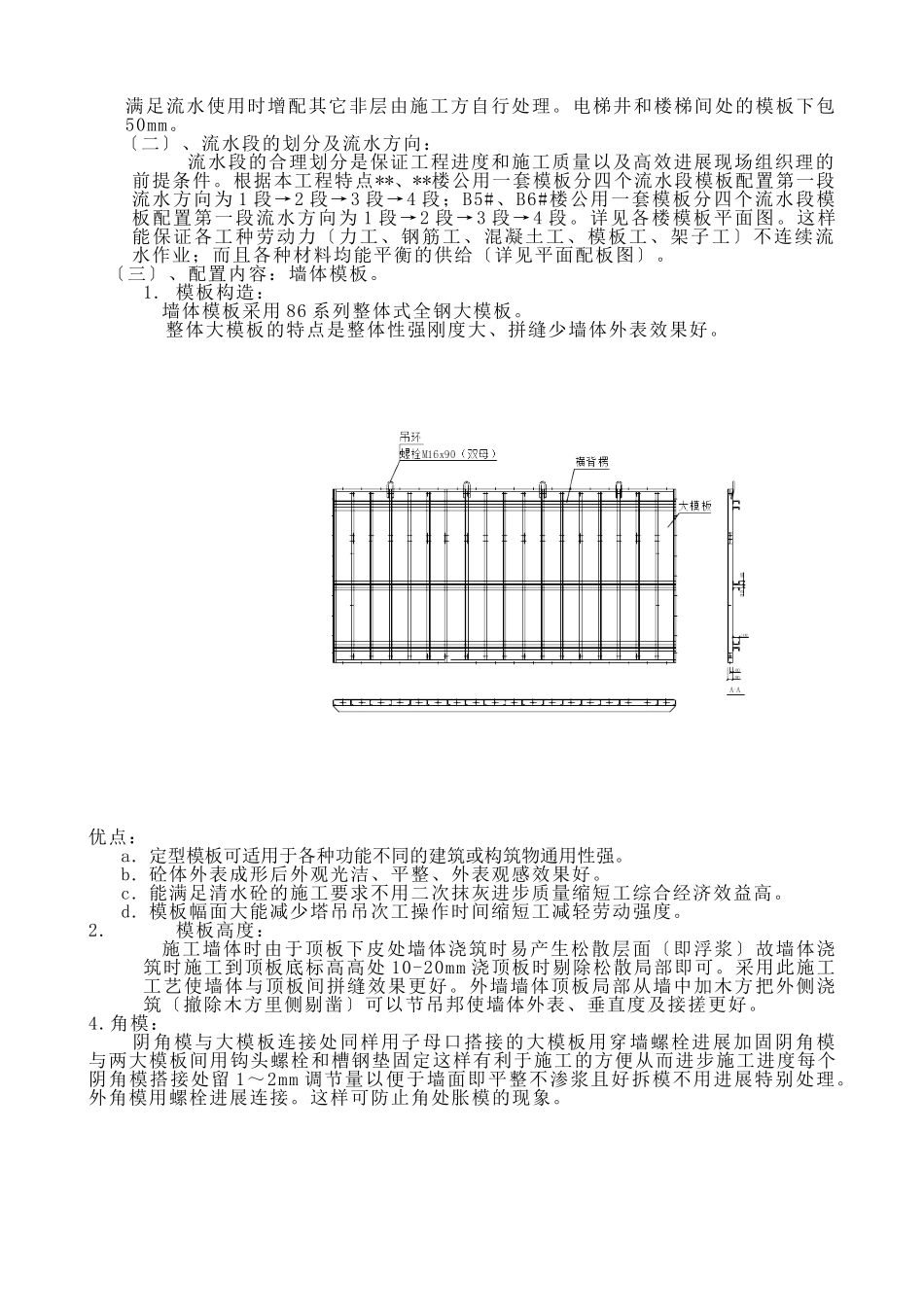

模板构造:墙体模板采用86系列整体式全钢大模板
整体大模板的特点是整体性强刚度大、拼缝少墙体外表效果好
定型模板可适用于各种功能不同的建筑或构筑物通用性强
砼体外表成形后外观光洁、平整、外表观感效果好
能满足清水砼的施工要求不用二次抹灰进步质量缩短工综合经济效益高
模板幅面大能减少塔吊吊次工操作时间缩短工减轻劳动强度
模板高度:施工墙体时由于顶板下皮处墙体浇筑时易产生松散层面〔即浮浆〕故墙体浇筑时施工到顶板底标高高处10-20mm浇顶板时剔除松散局部即可
采用此施工工艺使墙体与顶板间拼缝效果更好
