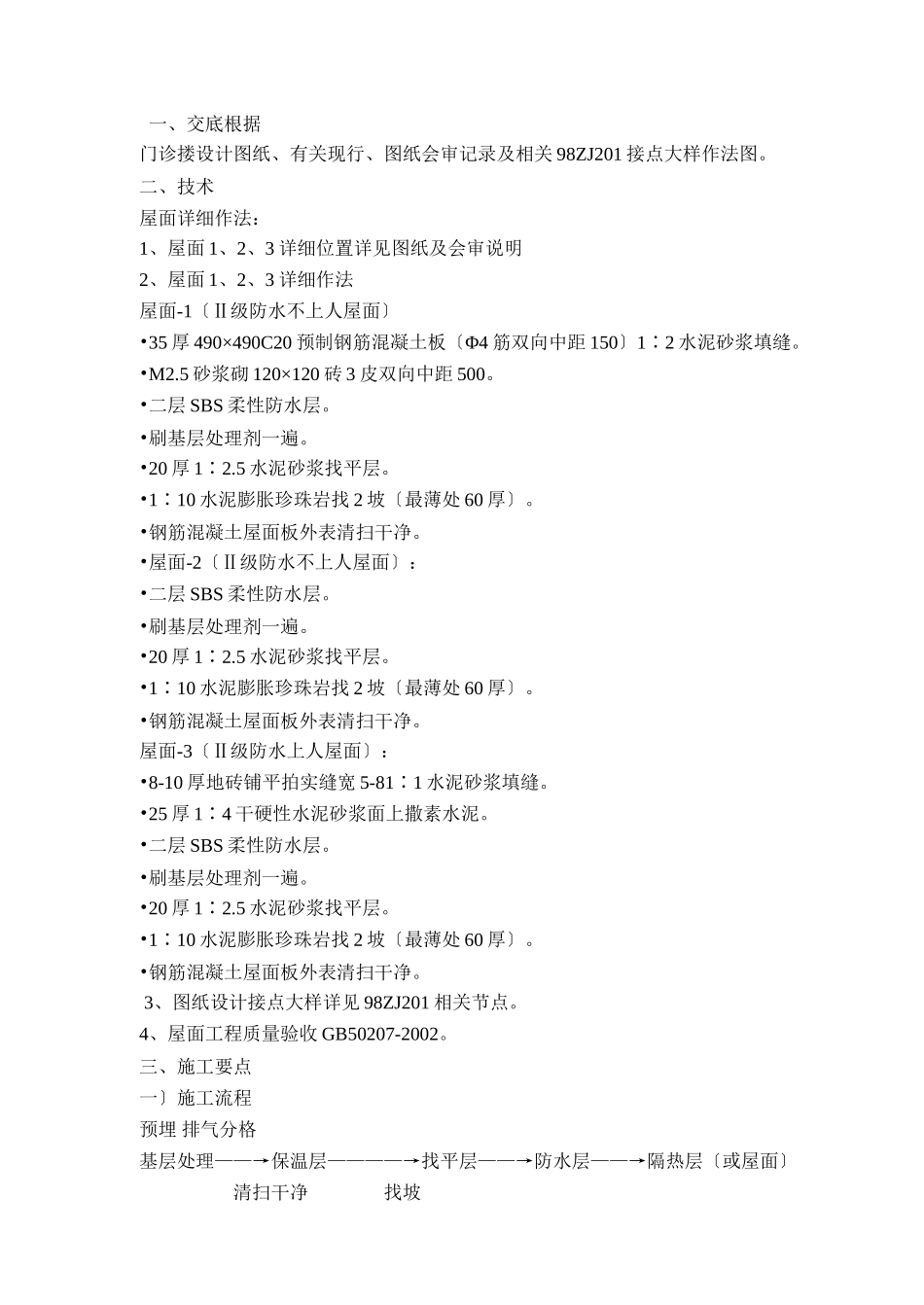

一、交底根据门诊搂设计图纸、有关现行、图纸会审记录及相关98ZJ201接点大样作法图
二、技术屋面详细作法:1、屋面1、2、3详细位置详见图纸及会审说明2、屋面1、2、3详细作法屋面-1〔Ⅱ级防水不上人屋面〕•35厚490×490C20预制钢筋混凝土板〔Φ4筋双向中距150〕1∶2水泥砂浆填缝
5砂浆砌120×120砖3皮双向中距500
•二层SBS柔性防水层
•刷基层处理剂一遍
•20厚1∶2
5水泥砂浆找平层
•1∶10水泥膨胀珍珠岩找2坡〔最薄处60厚〕
•钢筋混凝土屋面板外表清扫干净
•屋面-2〔Ⅱ级防水不上人屋面〕:•二层SBS柔性防水层
•刷基层处理剂一遍
•20厚1∶2
5水泥砂浆找平层
•1∶10水泥膨胀珍珠岩找2坡〔最薄处60厚〕
•钢筋混凝土屋面板外表清扫干净
屋面-3〔Ⅱ级防水上人屋面〕:•8-10厚地砖铺平拍实缝宽5-81∶1水泥砂浆填缝
•25厚1∶4干硬性水泥砂浆面上撒素水泥
•二层SBS柔性防水层
•刷基层处理剂一遍
•20厚1∶2
5水泥砂浆找平层
•1∶10水泥膨胀珍珠岩找2坡〔最薄处60厚〕
•钢筋混凝土屋面板外表清扫干净
3、图纸设计接点大样详见98ZJ201相关节点
4、屋面工程质量验收GB50207-2002
三、施工要点一〕施工流程预埋排气分格基层处理——→保温层————→找平层——→防水层——→隔热层〔或屋面〕清扫干净找坡二〕找平层施工要点及质量①材料:水泥:采用黄河32
5普通硅酸盐水泥;砂子:含泥量不得>3级配较好
②各种穿过屋面的预埋件洞口已补好其它各项前工作已施工完毕
③清理基层:将构造层所有杂物清走彻底去除构造层上面的松散杂物并用水冲洗干净凡凸出基层的混凝土疙瘩、钢筋头、落地砂浆等用凿子凿去
④操作前先将底层洒水潮湿扫纯水泥浆一次
随刷随铺砂浆外表光滑者应凿毛
⑤按配比拌合好水泥砂浆水灰比不能过大应拌合成干硬性
