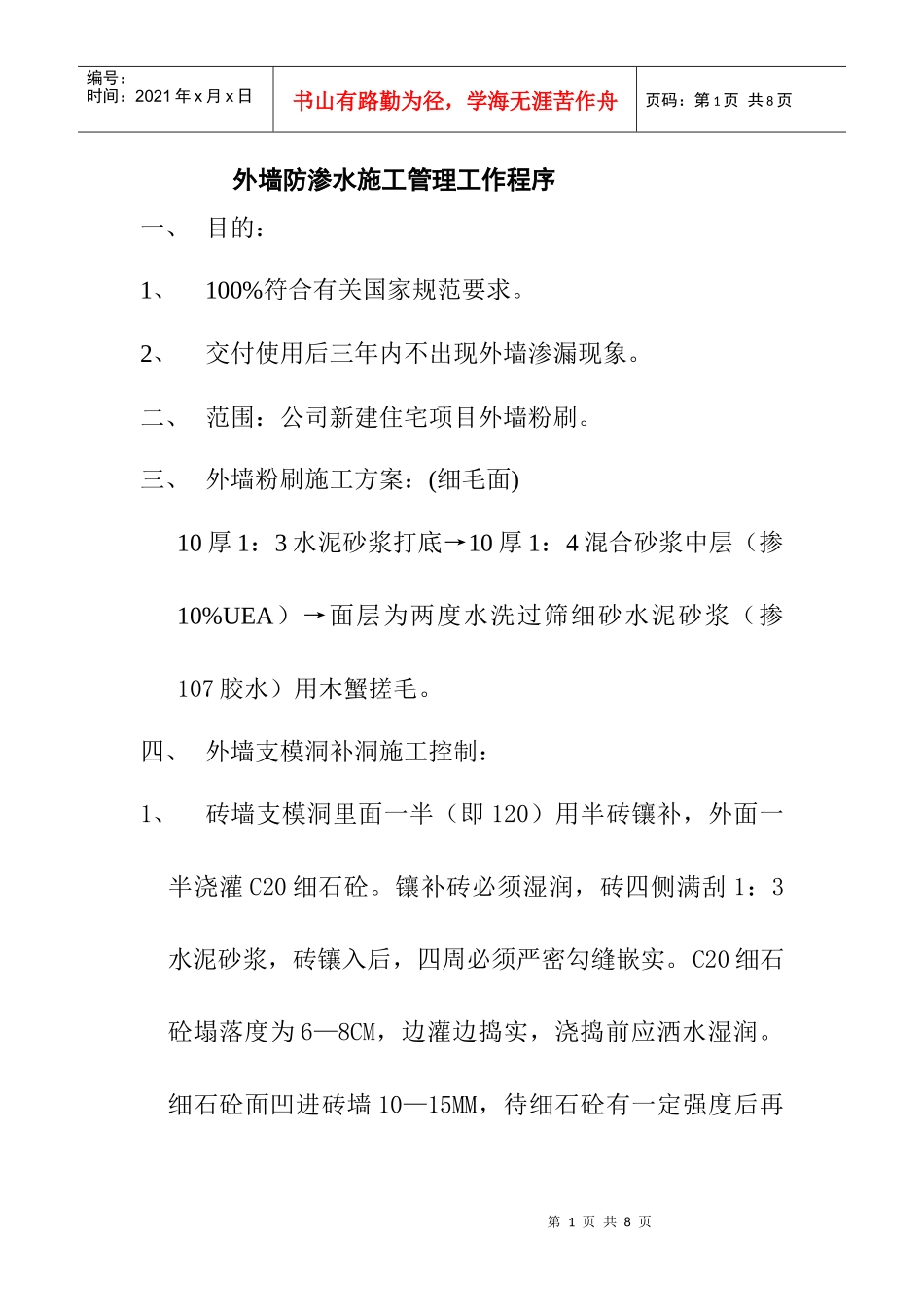

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页外墙防渗水施工管理工作程序一、目的:1、100%符合有关国家规范要求
2、交付使用后三年内不出现外墙渗漏现象
二、范围:公司新建住宅项目外墙粉刷
三、外墙粉刷施工方案:(细毛面)10厚1:3水泥砂浆打底→10厚1:4混合砂浆中层(掺10%UEA)→面层为两度水洗过筛细砂水泥砂浆(掺107胶水)用木蟹搓毛
四、外墙支模洞补洞施工控制:1、砖墙支模洞里面一半(即120)用半砖镶补,外面一半浇灌C20细石砼
镶补砖必须湿润,砖四侧满刮1:3水泥砂浆,砖镶入后,四周必须严密勾缝嵌实
C20细石砼塌落度为6—8CM,边灌边捣实,浇捣前应洒水湿润
细石砼面凹进砖墙10—15MM,待细石砼有一定强度后再第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页用1:2水泥砂浆抹平墙面,表面须压实搓毛

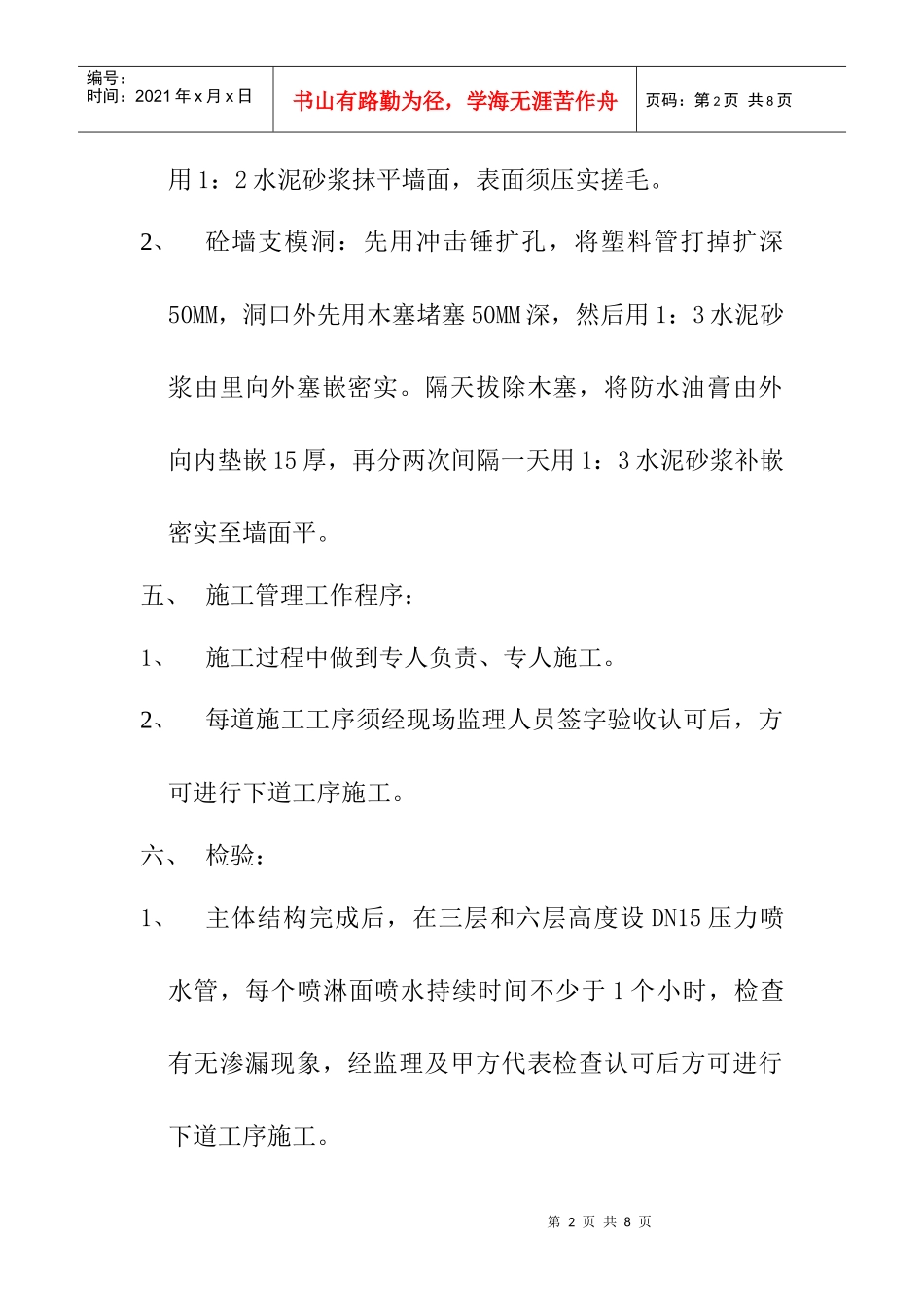

2、砼墙支模洞:先用冲击锤扩孔,将塑料管打掉扩深50MM,洞口外先用木塞堵塞50MM深,然后用1:3水泥砂浆由里向外塞嵌密实
隔天拔除木塞,将防水油膏由外向内垫嵌15厚,再分两次间隔一天用1:3水泥砂浆补嵌密实至墙面平
五、施工管理工作程序:1、施工过程中做到专人负责、专人施工
2、每道施工工序须经现场监理人员签字验收认可后,方可进行下道工序施工
六、检验:1、主体结构完成后,在三层和六层高度设DN15压力喷水管,每个喷淋面喷水持续时间不少于1个小时,检查有无渗漏现象,经监理及甲方代表检查认可后方可进行下道工序施工

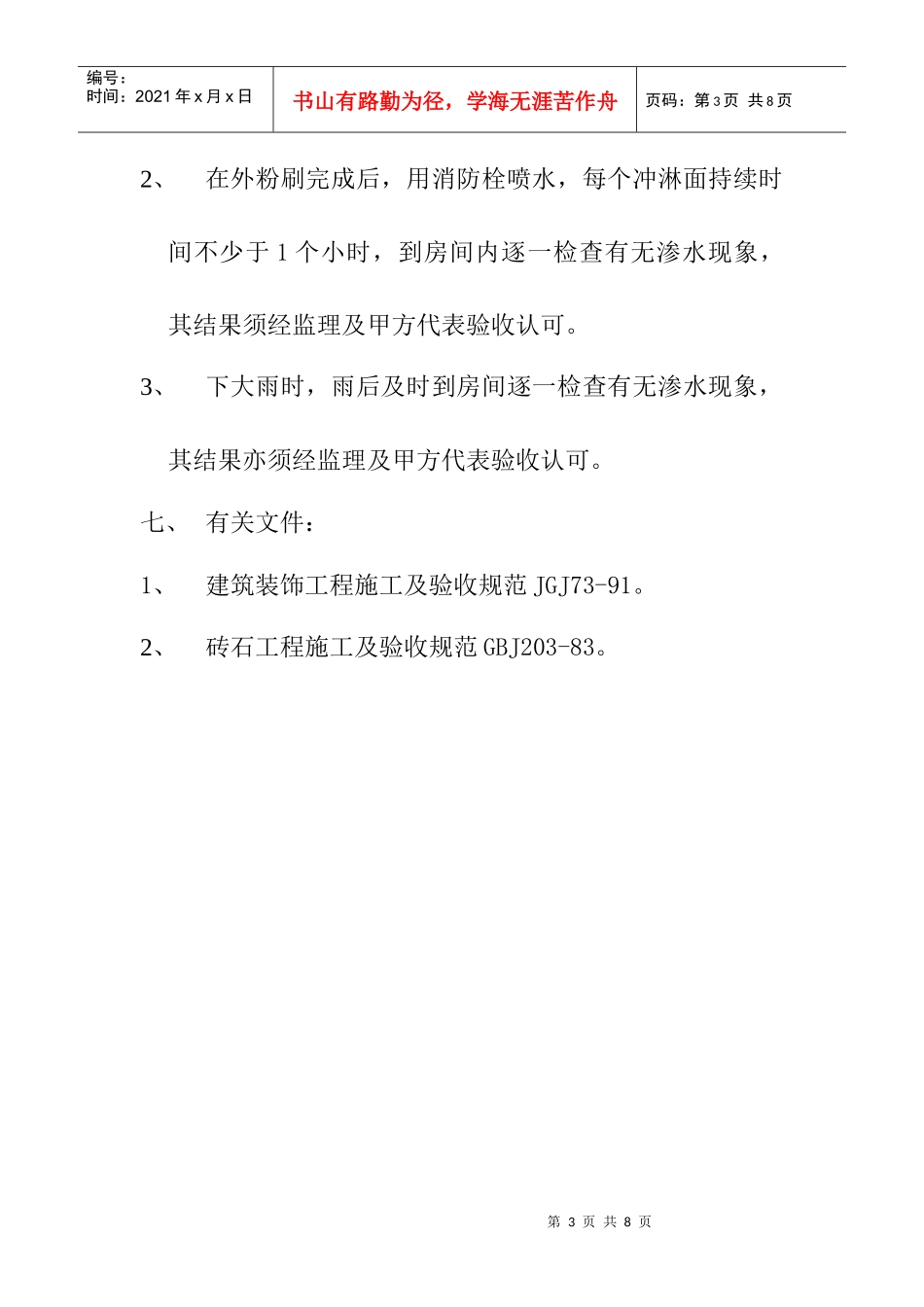

第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页2、在外粉刷完成后,用消防栓喷水,每个冲淋面持续时间不少于1个小时,到房间内逐一检查有无渗水现象,其结果须经监理及甲方代表验收认可
3、下大雨时,
