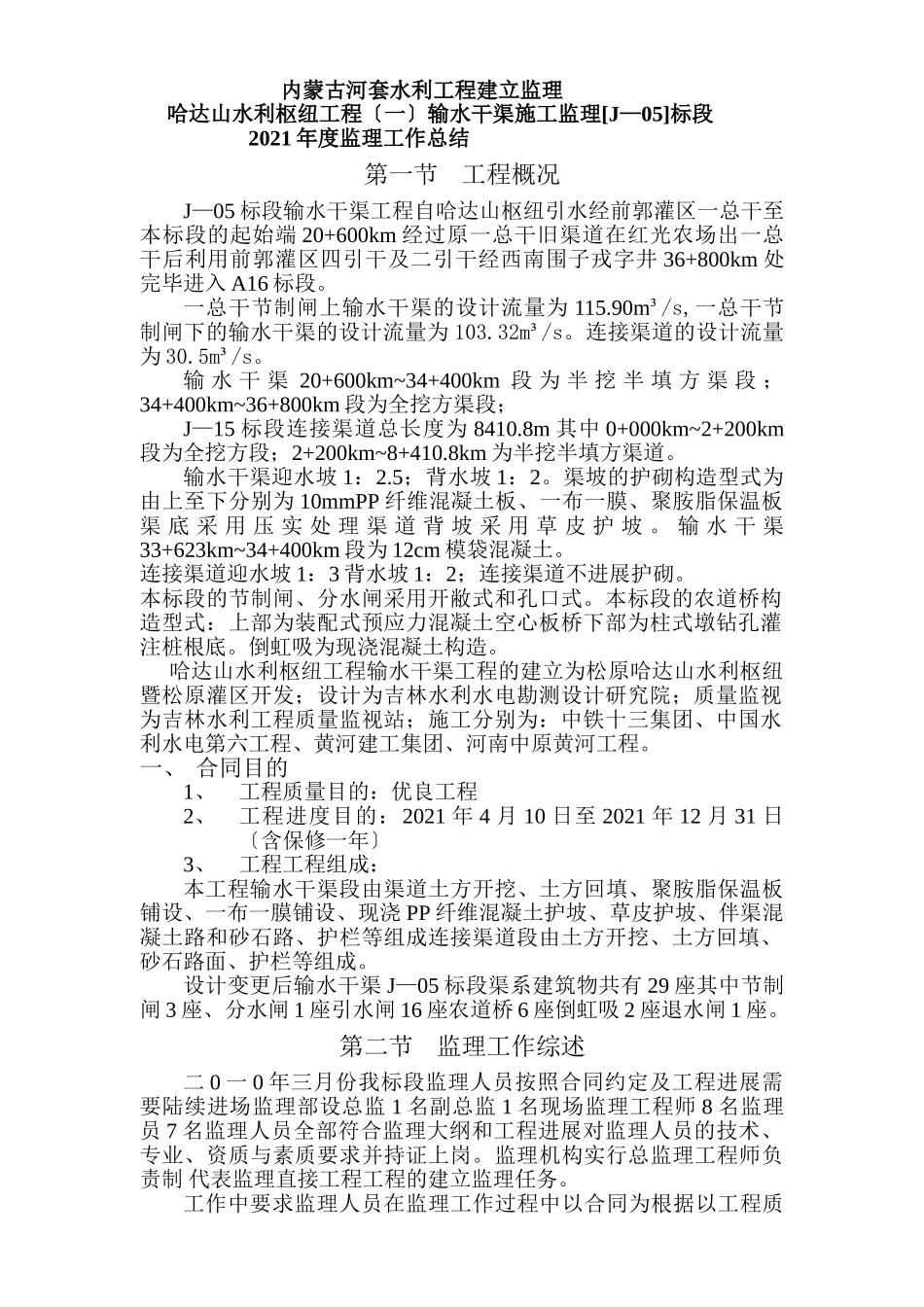

内蒙古河套水利工程建立监理哈达山水利枢纽工程〔一〕输水干渠施工监理[J—05]标段2021年度监理工作总结第一节工程概况J—05标段输水干渠工程自哈达山枢纽引水经前郭灌区一总干至本标段的起始端20+600km经过原一总干旧渠道在红光农场出一总干后利用前郭灌区四引干及二引干经西南围子戎字井36+800km处完毕进入A16标段
一总干节制闸上输水干渠的设计流量为115
90m³/s,一总干节制闸下的输水干渠的设计流量为103
32m³/s
连接渠道的设计流量为30
输水干渠20+600km~34+400km段为半挖半填方渠段;34+400km~36+800km段为全挖方渠段;J—15标段连接渠道总长度为8410
8m其中0+000km~2+200km段为全挖方段;2+200km~8+410
8km为半挖半填方渠道
输水干渠迎水坡1:2
5;背水坡1:2
渠坡的护砌构造型式为由上至下分别为10mmPP纤维混凝土板、一布一膜、聚胺脂保温板渠底采用压实处理渠道背坡采用草皮护坡
输水干渠33+623km~34+400km段为12cm模袋混凝土
连接渠道迎水坡1:3背水坡1:2;连接渠道不进展护砌
本标段的节制闸、分水闸采用开敝式和孔口式
本标段的农道桥构造型式:上部为装配式预应力混凝土空心板桥下部为柱式墩钻孔灌注桩根底
倒虹吸为现浇混凝土构造
哈达山水利枢纽工程输水干渠工程的建立为松原哈达山水利枢纽暨松原灌区开发;设计为吉林水利水电勘测设计研究院;质量监视为吉林水利工程质量监视站;施工分别为:中铁十三集团、中国水利水电第六工程、黄河建工集团、河南中原黄河工程
一、合同目的1、工程质量目的:优良工程2、工程进度目的:2021年4月10日至2021年12月31日〔含保修一年〕3、工程工程组成:本工程输水干渠段由渠道土方开挖、土方回填、聚胺脂保温板铺设、一布一膜铺设、现浇PP纤维
