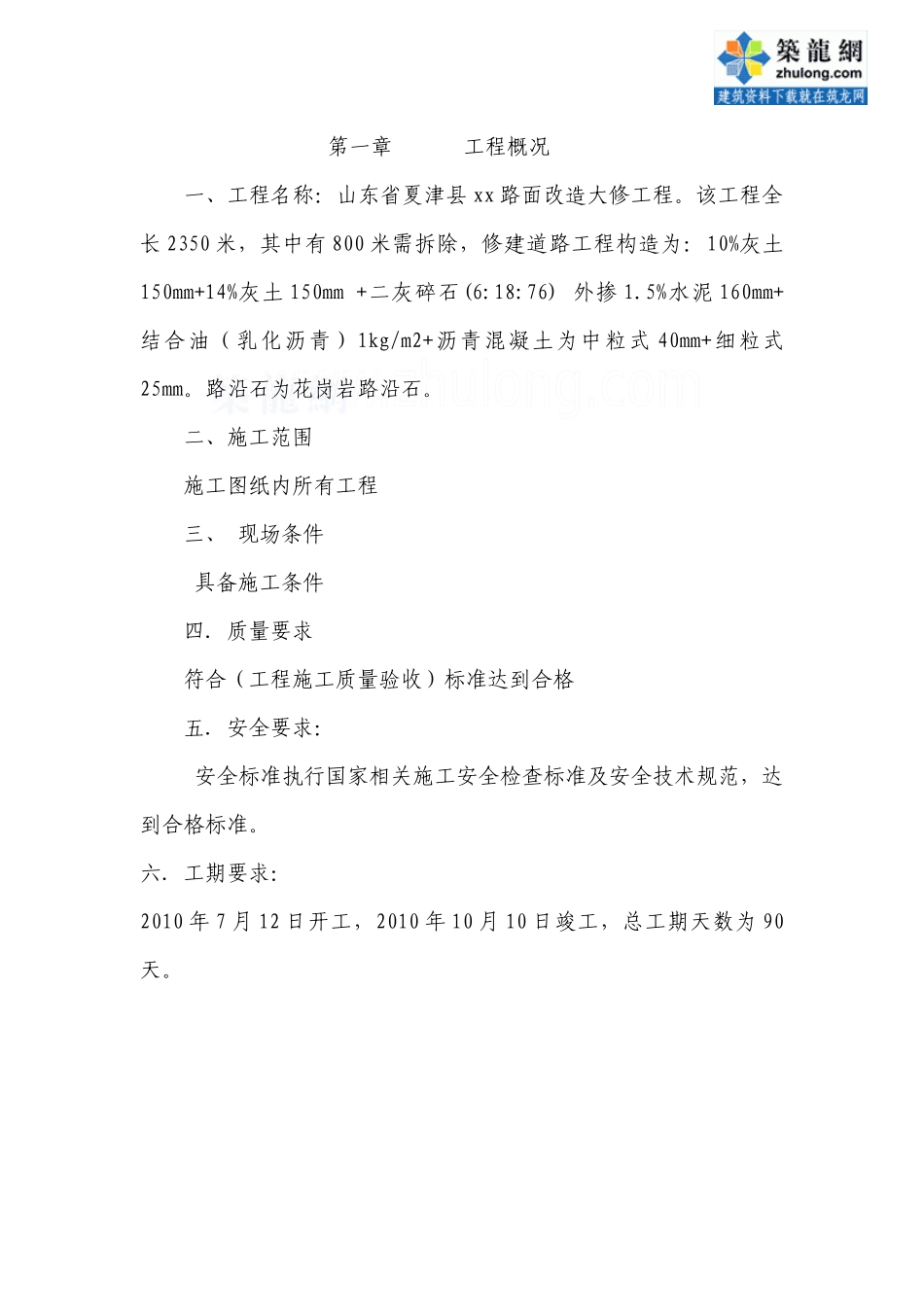

夏津县xx道路工程施工组织设计施工单位:山东xx建设有限公司日期:2010年7月6日目录一.工程概况二.工程质量等级三.施工方法四.工期计划及工期保证措施五.雨季施工技术保证措施六.现场总平面图七.机械、设备安排计划八.主要管理人员及劳动力安排计划九.质量、安全、环保保证体系十.成品保护和工程保修工作的管理措施以及承诺第一章工程概况一、工程名称:山东省夏津县xx路面改造大修工程
该工程全长2350米,其中有800米需拆除,修建道路工程构造为:10%灰土150mm+14%灰土150mm+二灰碎石(6:18:76)外掺1
5%水泥160mm+结合油(乳化沥青)1kg/m2+沥青混凝土为中粒式40mm+细粒式25mm
路沿石为花岗岩路沿石
二、施工范围施工图纸内所有工程三、现场条件具备施工条件四.质量要求符合(工程施工质量验收)标准达到合格五.安全要求:安全标准执行国家相关施工安全检查标准及安全技术规范,达到合格标准
六.工期要求:2010年7月12日开工,2010年10月10日竣工,总工期天数为90天
第二章工程质量等级对于质量等级,我公司做出以下郑重承诺,保证施工工程质量符合国家有关施工质量验收标准,质量等级达到合格标准,质量标准执行国家、省、市有关施工验收和质量检验标准
我公司保证对工程质量负责
第三章施工方法一.灰土施工方法首先对原路基压实度进行试验,高程、平整度、横坡进行测量及达到质量标准后方可进行灰土施工
灰土基层采用路拌法施工,投入主要施工机械有稳定土拌和机1台,18-20t压路机1台,链轨车一台,CA25振动压路机1台,洒水车1台
灰土基层施工前先调好各施工设备,检测好各检测仪器,并做出灰土的最佳含水量及最大干密度试验
施工工艺流程如下:施工准备→备料→拌和→整型→碾压→养生(1)施工准备检查路基的平整度、压实度、高程、横坡度等各项指标均应符合规范要求
